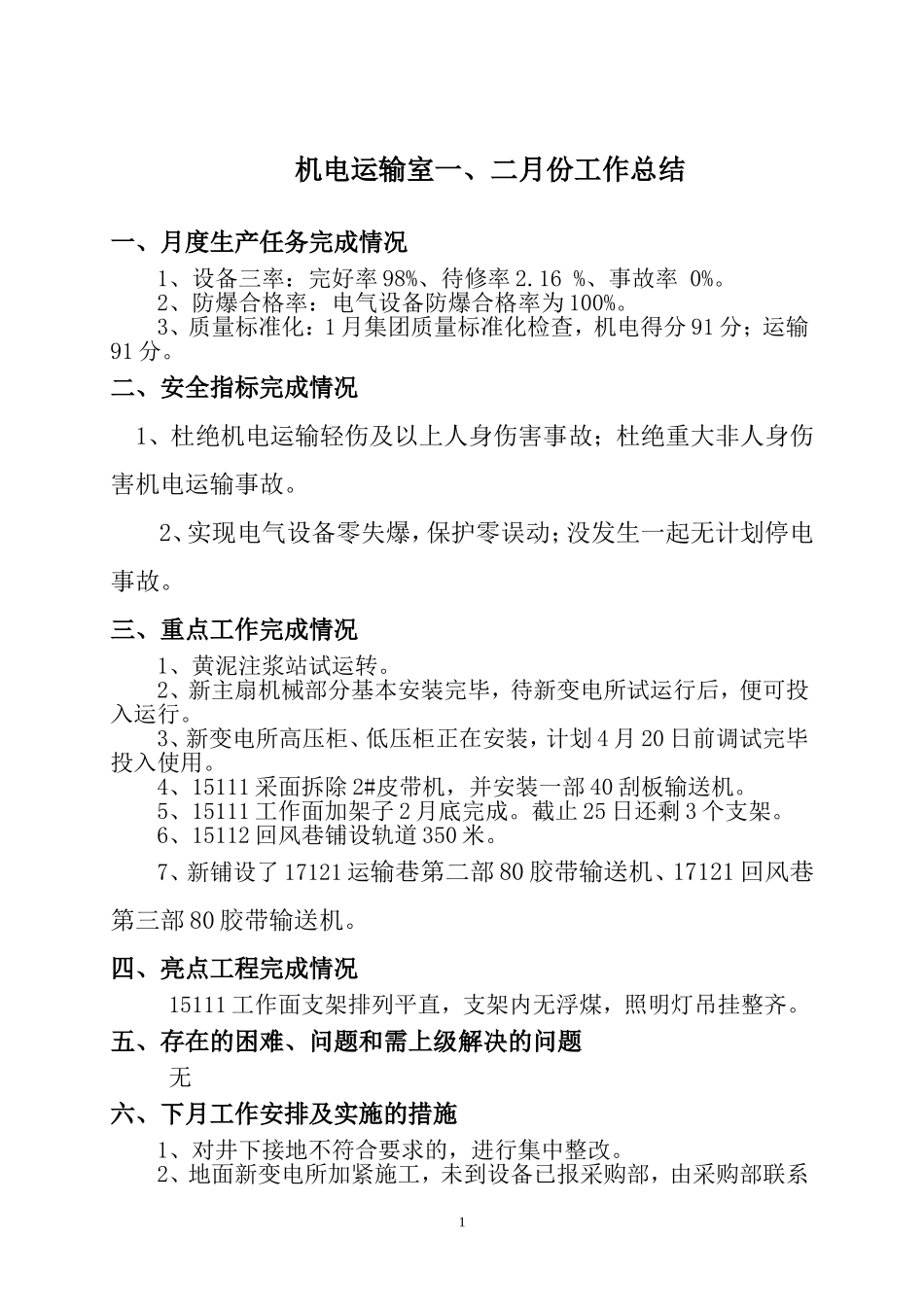

机电运输室一、二月份工作总结一、月度生产任务完成情况1、设备三率:完好率98%、待修率2.16%、事故率0%。2、防爆合格率:电气设备防爆合格率为100%。3、质量标准化:1月集团质量标准化检查,机电得分91分;运输91分。二、安全指标完成情况1、杜绝机电运输轻伤及以上人身伤害事故;杜绝重大非人身伤害机电运输事故。2、实现电气设备零失爆,保护零误动;没发生一起无计划停电事故。三、重点工作完成情况1、黄泥注浆站试运转。2、新主扇机械部分基本安装完毕,待新变电所试运行后,便可投入运行。3、新变电所高压柜、低压柜正在安装,计划4月20日前调试完毕投入使用。4、15111采面拆除2#皮带机,并安装一部40刮板输送机。5、15111工作面加架子2月底完成。截止25日还剩3个支架。6、15112回风巷铺设轨道350米。7、新铺设了17121运输巷第二部80胶带输送机、17121回风巷第三部80胶带输送机。四、亮点工程完成情况15111工作面支架排列平直,支架内无浮煤,照明灯吊挂整齐。五、存在的困难、问题和需上级解决的问题无六、下月工作安排及实施的措施1、对井下接地不符合要求的,进行集中整改。2、地面新变电所加紧施工,未到设备已报采购部,由采购部联系1催货。3、新主扇施工。4、15112回风巷轨道铺设。2014-2-25机电运输室2
