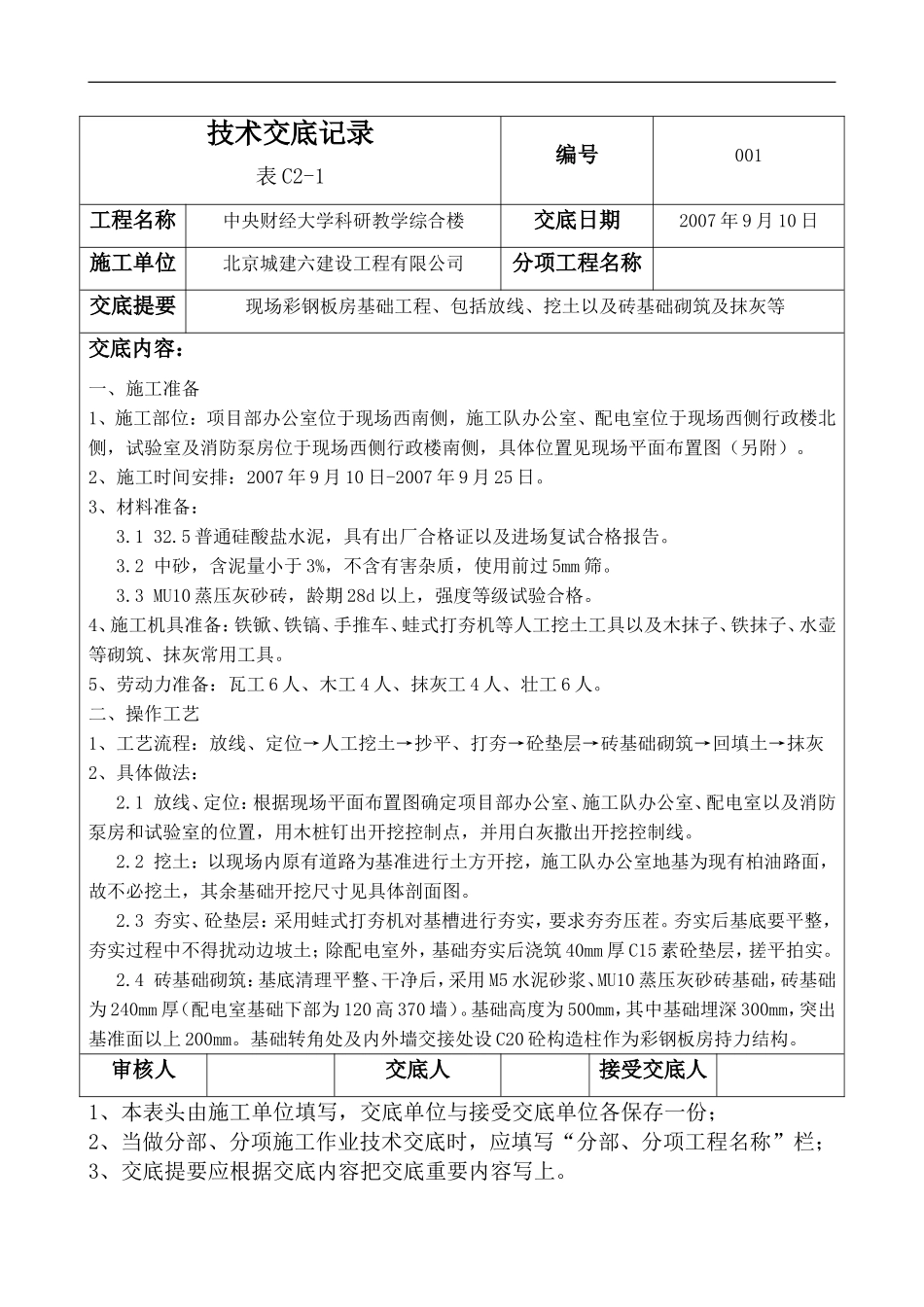

技术交底记录表C2-1编号001工程名称中央财经大学科研教学综合楼交底日期2007年9月10日施工单位北京城建六建设工程有限公司分项工程名称交底提要现场彩钢板房基础工程、包括放线、挖土以及砖基础砌筑及抹灰等交底内容:一、施工准备1、施工部位:项目部办公室位于现场西南侧,施工队办公室、配电室位于现场西侧行政楼北侧,试验室及消防泵房位于现场西侧行政楼南侧,具体位置见现场平面布置图(另附)

2、施工时间安排:2007年9月10日-2007年9月25日
3、材料准备:3
5普通硅酸盐水泥,具有出厂合格证以及进场复试合格报告
2中砂,含泥量小于3%,不含有害杂质,使用前过5mm筛
3MU10蒸压灰砂砖,龄期28d以上,强度等级试验合格
4、施工机具准备:铁锨、铁镐、手推车、蛙式打夯机等人工挖土工具以及木抹子、铁抹子、水壶等砌筑、抹灰常用工具
5、劳动力准备:瓦工6人、木工4人、抹灰工4人、壮工6人
二、操作工艺1、工艺流程:放线、定位→人工挖土→抄平、打夯→砼垫层→砖基础砌筑→回填土→抹灰2、具体做法:2
1放线、定位:根据现场平面布置图确定项目部办公室、施工队办公室、配电室以及消防泵房和试验室的位置,用木桩钉出开挖控制点,并用白灰撒出开挖控制线
2挖土:以现场内原有道路为基准进行土方开挖,施工队办公室地基为现有柏油路面,故不必挖土,其余基础开挖尺寸见具体剖面图
3夯实、砼垫层:采用蛙式打夯机对基槽进行夯实,要求夯夯压茬
夯实后基底要平整,夯实过程中不得扰动边坡土;除配电室外,基础夯实后浇筑40mm厚C15素砼垫层,搓平拍实
4砖基础砌筑:基底清理平整、干净后,采用M5水泥砂浆、MU10蒸压灰砂砖基础,砖基础为240mm厚(配电室基础下部为120高370墙)
基础高度为500mm,其中基础埋深300mm,突出基准面以上200mm

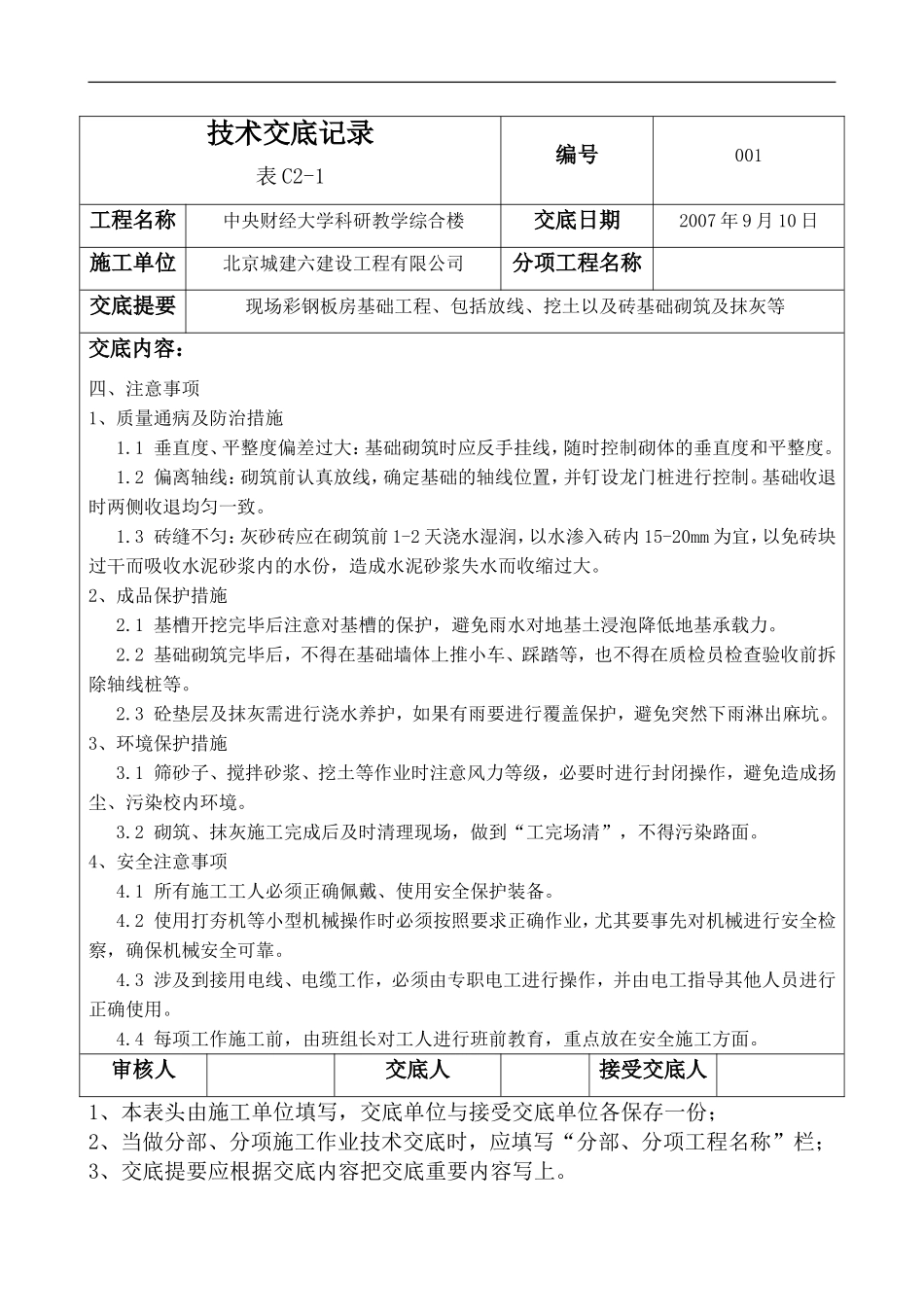

基础转角处及内外墙交接处设
