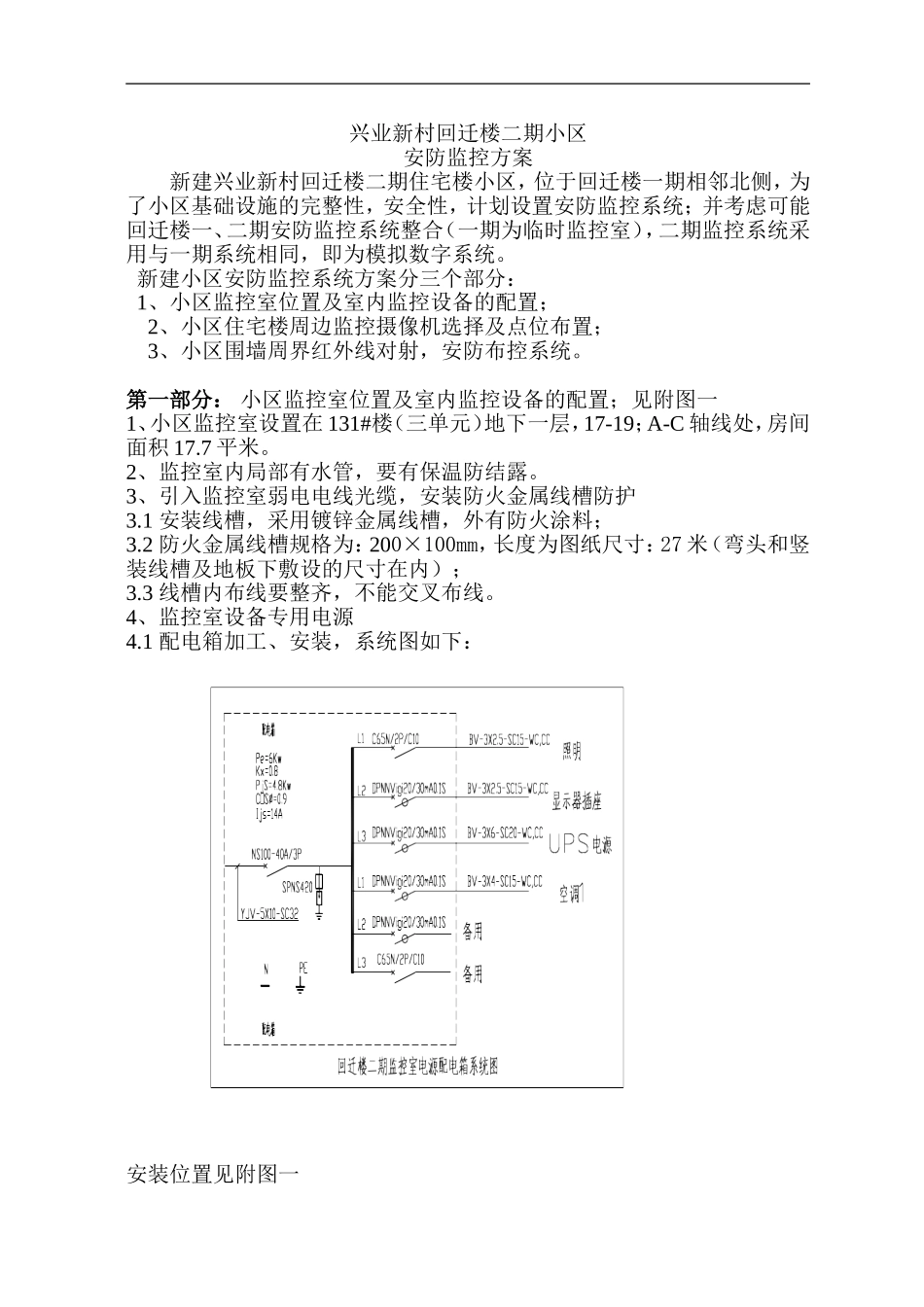

兴业新村回迁楼二期小区安防监控方案新建兴业新村回迁楼二期住宅楼小区,位于回迁楼一期相邻北侧,为了小区基础设施的完整性,安全性,计划设置安防监控系统;并考虑可能回迁楼一、二期安防监控系统整合(一期为临时监控室),二期监控系统采用与一期系统相同,即为模拟数字系统。新建小区安防监控系统方案分三个部分:1、小区监控室位置及室内监控设备的配置;2、小区住宅楼周边监控摄像机选择及点位布置;3、小区围墙周界红外线对射,安防布控系统。第一部分:小区监控室位置及室内监控设备的配置;见附图一1、小区监控室设置在131#楼(三单元)地下一层,17-19;A-C轴线处,房间面积17.7平米。2、监控室内局部有水管,要有保温防结露。3、引入监控室弱电电线光缆,安装防火金属线槽防护3.1安装线槽,采用镀锌金属线槽,外有防火涂料;3.2防火金属线槽规格为:200×100mm,长度为图纸尺寸:27米(弯头和竖装线槽及地板下敷设的尺寸在内);3.3线槽内布线要整齐,不能交叉布线。4、监控室设备专用电源4.1配电箱加工、安装,系统图如下:安装位置见附图一4.2监控室设备专用电源,由二单元地下配电室配电柜引一路电源,电缆为:YJV-5×10mm2;沿强电线槽敷设,局部做JDG32钢管。4.3照明灯具改为吸顶安装,蓄电应急双管日光灯,电源接自监控室专用配电箱照明回路,门口内设控制开关,塑料线槽布线,开关明装。5、为了保证监控录像设备的不间断运行,保护设备安全,监控录像设备电源,安装UPS不间断电源,5.1UPS不间断电源电压:220V,功率:6KW,供电时间不低于2小时;5.2UPS电源由监控室专用配电箱供电。6、监控室设备安装布局及设备设置要求6.1监控室设备平面布置图如下6.2监控室内为防静电地板,铺设面积17.7平米,使用材料为陶瓷面防静电地板,保证长期使用;6.3安装监视器墙,方案尺寸仅为参考,由厂家到现场测量、设计。监视器墙分上下两部分,上部分安装监视器2×3,6面液晶监视器,下部分安放监控设备。6.4安装显示器操作台,台面安放3台(16画面)液晶监显示器,台下柜内安放硬盘录像主机;6.5监视器墙、显示器操作台为金属架构,要求下方安装槽钢基础底座,保证稳固性;6.6监控室监控设备分配器、矩阵控制器的容量,要满足一期监控并入该监控的所需通道容量;6.7硬盘录像主机内存信息量必须保存24—30天,确保有情况,取证。6.8围墙红外线对射区域控制器及解码器安装。7、使用安装的设备报合约部认可、认价。第二部分:小区住宅楼周边监控摄像机选择及点位布置;1、小区住宅楼周边监控摄像机采用固定枪机为主,360度旋转机为辅。1.1固定枪机:每时每刻扑捉监视,所观察范围内固定物体、人员活动,记录不间断的影像。1.2360度旋转机:起作用于固定枪机照射不到,环境复杂,路口等主要部位,需要临时改变监控位置区域部位安装。2、小区住宅楼周边监控摄像机安装位置及数量:见附图二2.1小区住宅楼周边监控摄像机固定枪机数量:26个2.2小区住宅楼周边监控摄像机360度旋转机数量:5个2.3小区住宅楼3栋高层楼电梯监控摄机半球机数量:13个(13个单元)3.4共计44个3、小区住宅楼周边监控摄像机布线管路要求3.1监控埋地的电线管,采用镀锌焊接钢管,埋地深度500mm;3.2安防监控、红外对射主干线,沿小区电信管井内敷设,引至131#楼监控室,3.3监控摄像机安装方式,采用杆式安装,黑漆金属杆高3米;3.4监控杆基础,要浇筑混凝土底座,混凝土底座深度不低于500mm;4、小区监控,通过监控矩阵设备与红外线安防系统完成联动,确保红外线报警时监控图像,转换到固定的监视器上,强化安防措施。5、在东侧围墙内、西侧围墙内与一期结合处预留光缆及接口,便于一期监控系统整合一个监控室。6、线路导线光纤电缆、控制线、电源线采用的规格、型号、适量,由安防监控专业公司设计完成细化设计平面施工图、系统图及验收竣工图。7、使用安装的设备报合约部认可、认价。第三部分:小区围墙周界红外线对射安防布控系统。见附图三1、回迁楼二期围墙周界红外线对射探头:采用四线束红外线对射探头;2、回迁楼二期围墙周界红外线对射系统,共设九个防区,探头数量如下:2.1周界红外线对射探头数量:...
