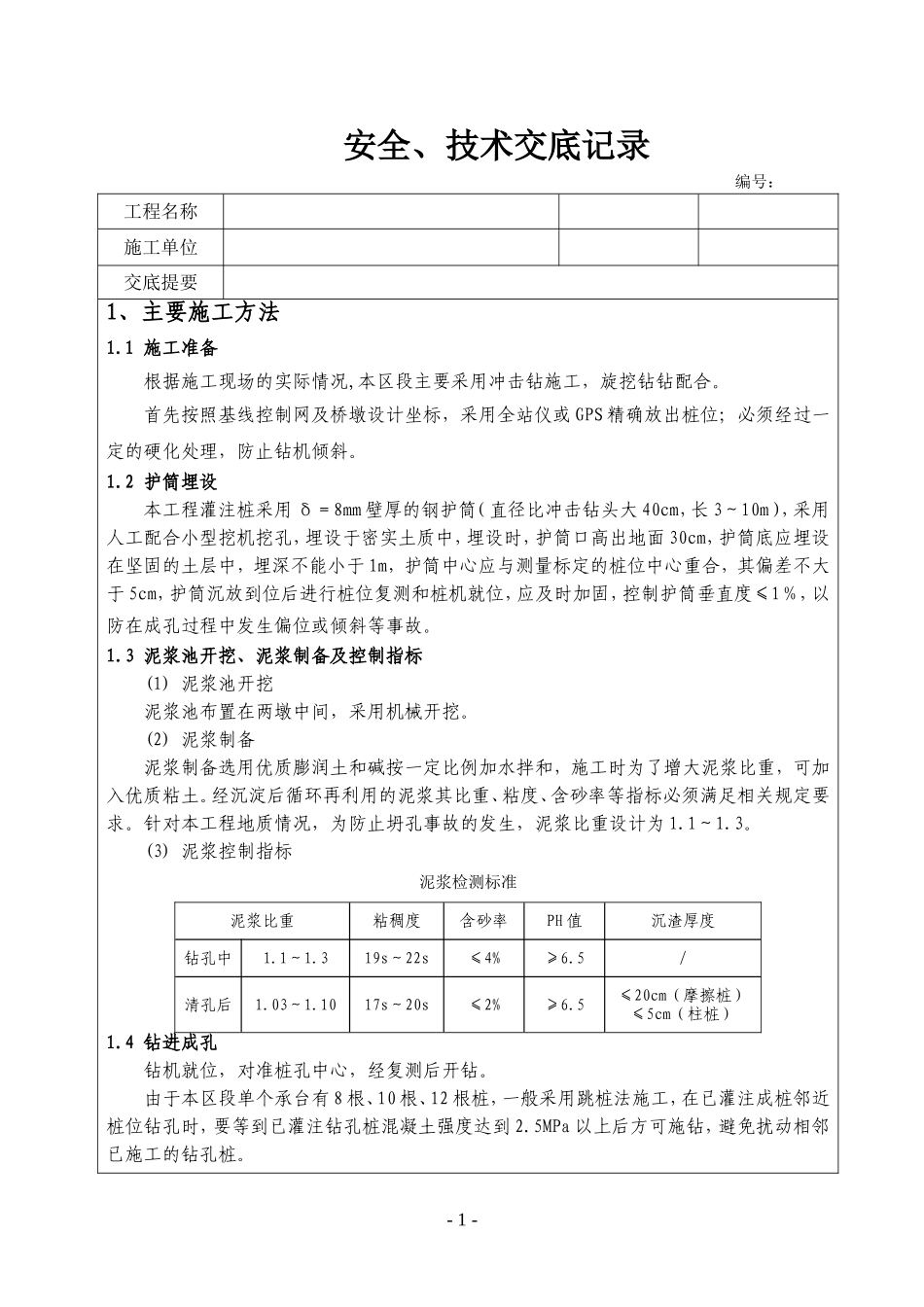

安全、技术交底记录编号:工程名称施工单位交底提要1、主要施工方法1
1施工准备根据施工现场的实际情况,本区段主要采用冲击钻施工,旋挖钻钻配合
首先按照基线控制网及桥墩设计坐标,采用全站仪或GPS精确放出桩位;必须经过一定的硬化处理,防止钻机倾斜
2护筒埋设本工程灌注桩采用δ=8mm壁厚的钢护筒(直径比冲击钻头大40cm,长3~10m),采用人工配合小型挖机挖孔,埋设于密实土质中,埋设时,护筒口高出地面30cm,护筒底应埋设在坚固的土层中,埋深不能小于1m,护筒中心应与测量标定的桩位中心重合,其偏差不大于5cm,护筒沉放到位后进行桩位复测和桩机就位,应及时加固,控制护筒垂直度≤1%,以防在成孔过程中发生偏位或倾斜等事故
3泥浆池开挖、泥浆制备及控制指标(1)泥浆池开挖泥浆池布置在两墩中间,采用机械开挖
(2)泥浆制备泥浆制备选用优质膨润土和碱按一定比例加水拌和,施工时为了增大泥浆比重,可加入优质粘土
经沉淀后循环再利用的泥浆其比重、粘度、含砂率等指标必须满足相关规定要求
针对本工程地质情况,为防止坍孔事故的发生,泥浆比重设计为1
(3)泥浆控制指标泥浆检测标准泥浆比重粘稠度含砂率PH值沉渣厚度钻孔中1
319s~22s≤4%≥6
5/清孔后1
1017s~20s≤2%≥6
5≤20cm(摩擦桩)≤5cm(柱桩)1
4钻进成孔钻机就位,对准桩孔中心,经复测后开钻
由于本区段单个承台有8根、10根、12根桩,一般采用跳桩法施工,在已灌注成桩邻近桩位钻孔时,要等到已灌注钻孔桩混凝土强度达到2
5MPa以上后方可施钻,避免扰动相邻已施工的钻孔桩
-1-(1)旋挖钻机成孔:旋挖钻机采用筒式钻斗,钻机就位后,调整钻杆垂直度,注入调制好的泥浆后进行钻孔;当钻头下降到预定深度后,旋转钻斗并施加压力,将土挤入钻斗内,仪表自动显示筒满时,钻斗底部关闭,提升钻
