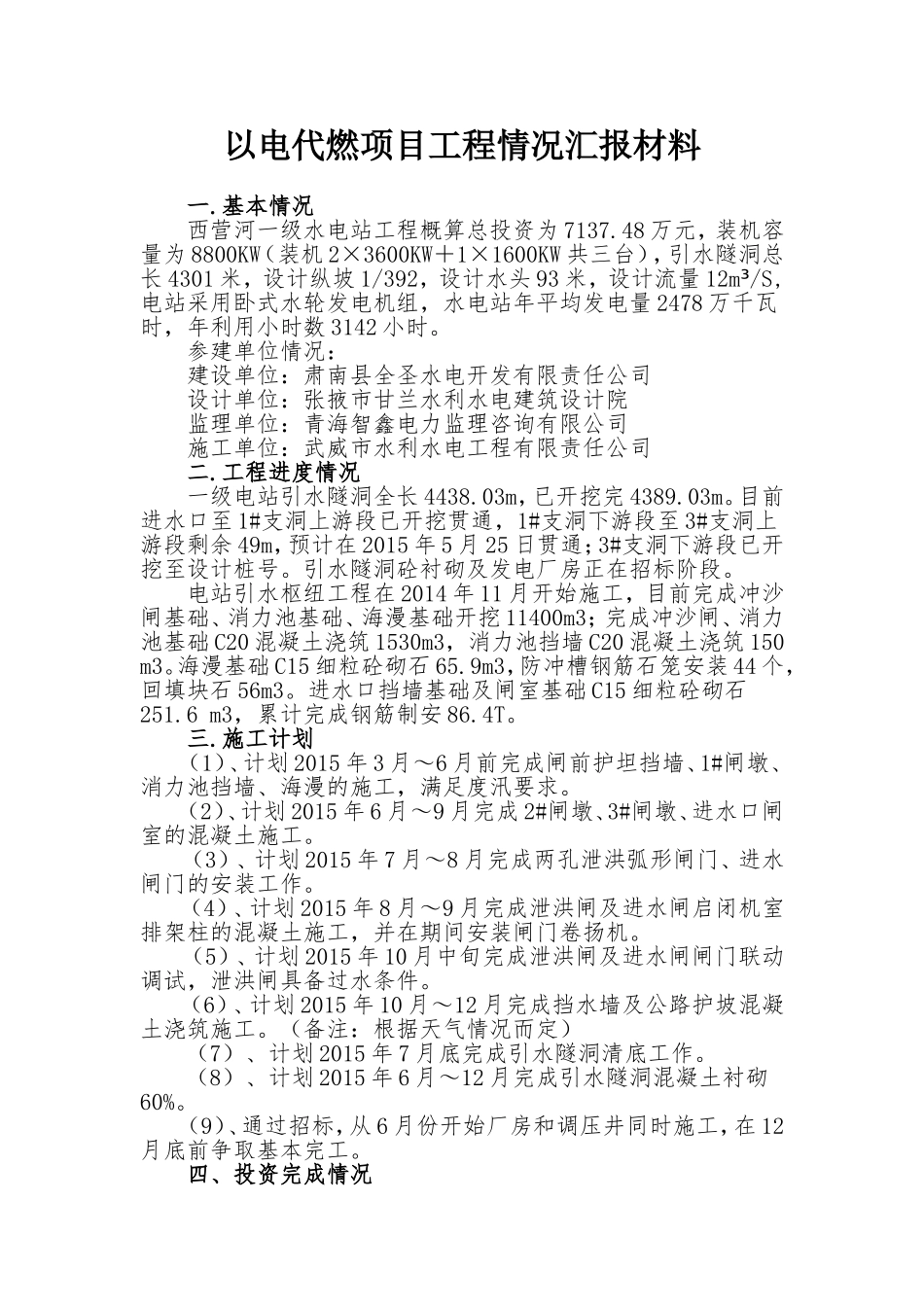

以电代燃项目工程情况汇报材料一
基本情况西营河一级水电站工程概算总投资为7137
48万元,装机容量为8800KW(装机2×3600KW+1×1600KW共三台),引水隧洞总长4301米,设计纵坡1/392,设计水头93米,设计流量12m/S,³电站采用卧式水轮发电机组,水电站年平均发电量2478万千瓦时,年利用小时数3142小时
参建单位情况:建设单位:肃南县全圣水电开发有限责任公司设计单位:张掖市甘兰水利水电建筑设计院监理单位:青海智鑫电力监理咨询有限公司施工单位:武威市水利水电工程有限责任公司二
工程进度情况一级电站引水隧洞全长4438
03m,已开挖完4389
目前进水口至1#支洞上游段已开挖贯通,1#支洞下游段至3#支洞上游段剩余49m,预计在2015年5月25日贯通;3#支洞下游段已开挖至设计桩号
引水隧洞砼衬砌及发电厂房正在招标阶段
电站引水枢纽工程在2014年11月开始施工,目前完成冲沙闸基础、消力池基础、海漫基础开挖11400m3;完成冲沙闸、消力池基础C20混凝土浇筑1530m3,消力池挡墙C20混凝土浇筑150m3
海漫基础C15细粒砼砌石65
9m3,防冲槽钢筋石笼安装44个,回填块石56m3
进水口挡墙基础及闸室基础C15细粒砼砌石251
6m3,累计完成钢筋制安86
施工计划(1)、计划2015年3月~6月前完成闸前护坦挡墙、1#闸墩、消力池挡墙、海漫的施工,满足度汛要求
(2)、计划2015年6月~9月完成2#闸墩、3#闸墩、进水口闸室的混凝土施工
(3)、计划2015年7月~8月完成两孔泄洪弧形闸门、进水闸门的安装工作
(4)、计划2015年8月~9月完成泄洪闸及进水闸启闭机室排架柱的混凝土施工,并在期间安装闸门卷扬机
(5)、计划2015年10月中旬完成泄洪闸及进水闸闸门联动调试,泄洪闸具备过水条件

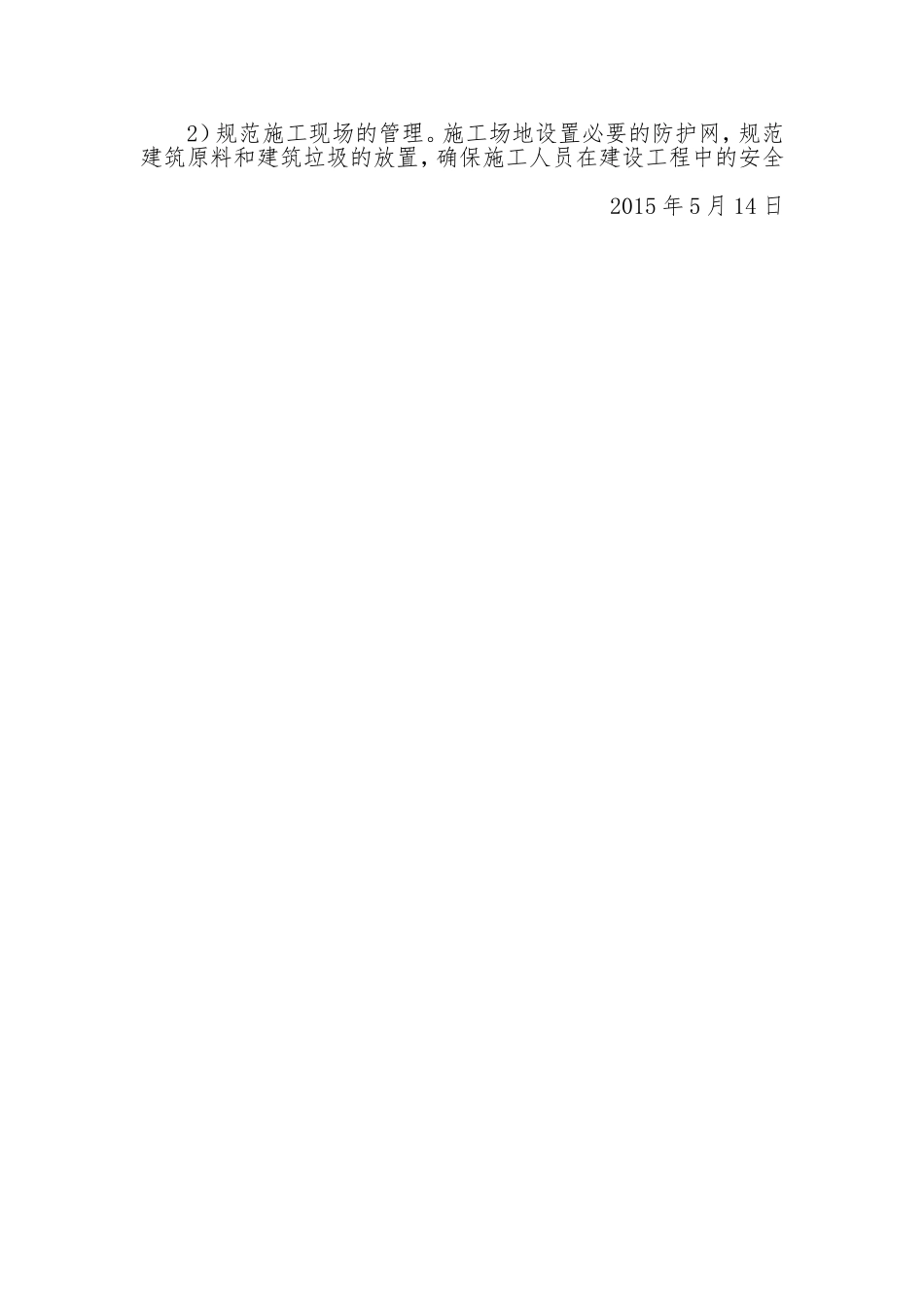

(6)、计划2015年
