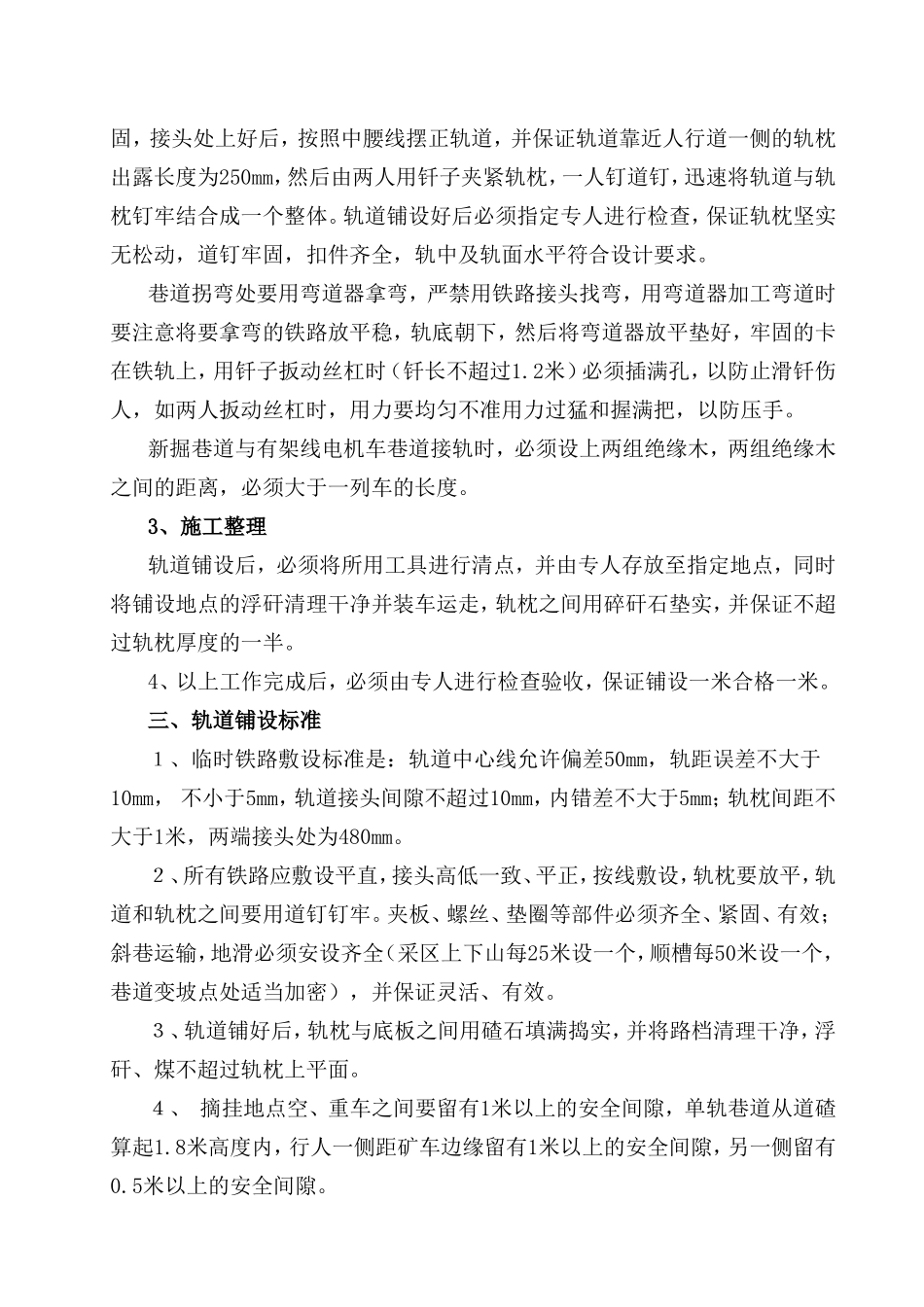

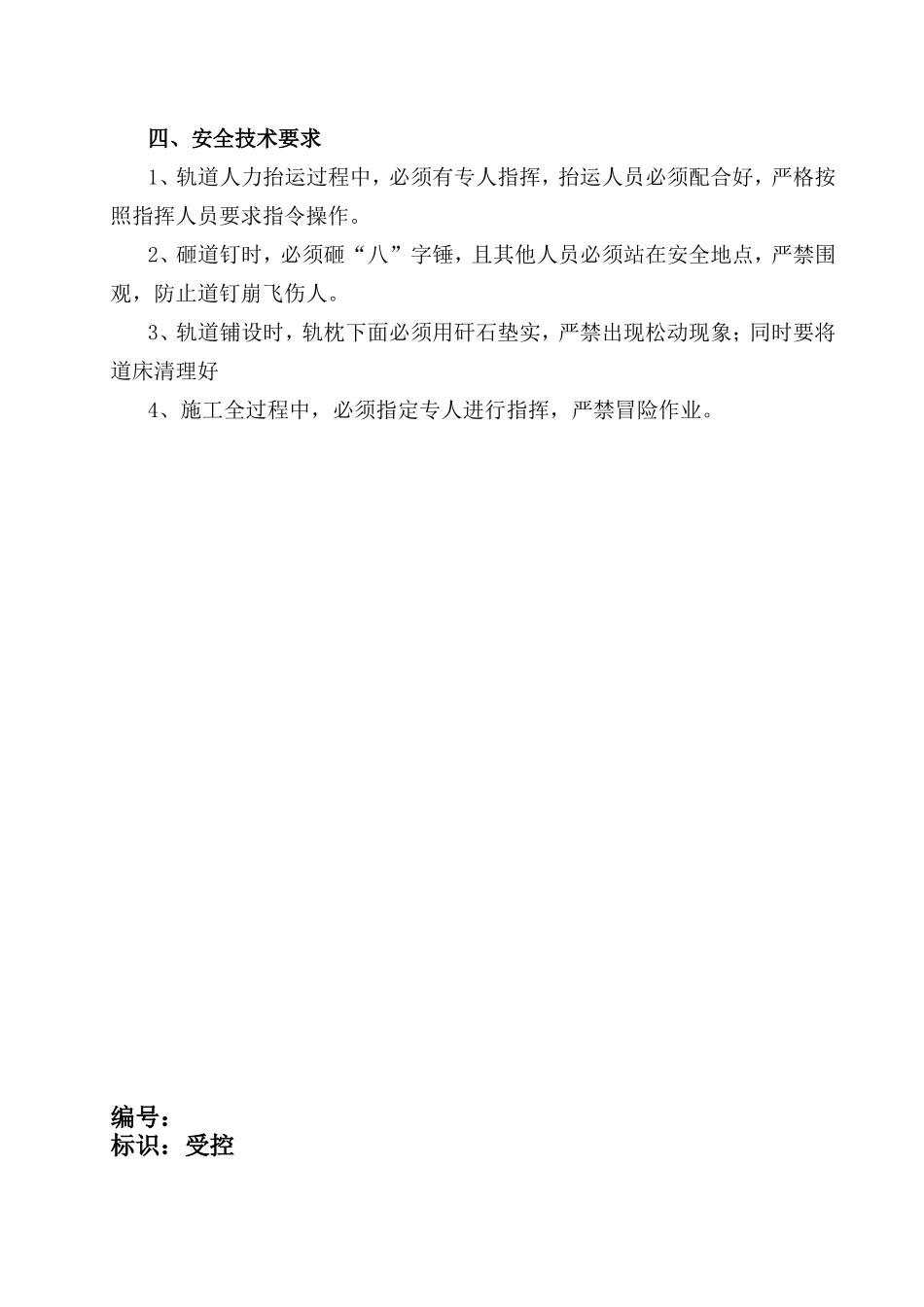

说明:巷道掘进施工过程中,主要依靠矿车装运矸石,轨道铺设非常频繁,为保证在进行该项工作过程中的安全、优质,根据淄煤局生发[2002]第40号文件,特编制本通用措施
一、轨道的运输轨道运送时坡度小于7‰时,采用人力运输,当坡度大于7‰时,必须采用绞车提升进行运输
轨道运送至施工地点后,由人力扛至铺轨地点,平巷运送轨道时采用平板车运送,装运钢轨要用φ15
5的新钢丝绳单股封捆牢固,单股钢丝绳不少于3根,还要打上标子,运输过程中不准用电机车牵引
上下山运送轨道时,可采用平板车运送,装运钢轨要用φ15
5的新钢丝绳单股封捆牢固,单股钢丝绳不少于3根,还要打上标子,以上工作做好后必须有专人检查确认无误后,方可由信号工打点联系提升,提升过程中必须慢速进行
且把钩人员必须密切注意车辆运输情况,发现问题立即通知绞车工停止运行
轨道运送至施工地点后,再由人力抬至铺设轨道地点
卸钢轨时必须叫应好,先起一头,再起另一头,下放时要有人拾肩放好一头,再放另一头
抬运轨道时要稳抬轻放,俩人要放在同一侧的肩上,下放时要互相叫应好有人拾肩,放好一头再放另一头,不能乱扔
二、轨道铺设:1、准备工作(1)铺设轨道前,必须先根据迎头施工情况确定铺设长度,并在巷道两帮进行明确标识,同时根据测量施工用中线和腰线在铺设段两帮画出腰线,用耙装机耙出浮矸并清理至设计巷道底板,同时将巷道两帮底角刷大至设计宽度,然后对该段巷道进行永久支护并达到设计要求
(2)按照1000mm中心距(轨道接头处两边轨枕,距离轨道接头处各480mm)将轨枕根据中腰线铺好,严禁使用腐裂的轨枕
2、轨道铺设铺设前,先清理出轨道道头,上好道夹板单侧螺栓后,用人力将轨道串入夹板空隙,并迅速上好该侧鱼尾螺栓,上螺栓时必须加好垫圈,再同时进行紧固,接头处上好后,按照中腰线摆正轨道,并保证轨道靠近人行道一侧的轨枕出露长度为250mm,然后由两人用钎子夹紧轨枕
