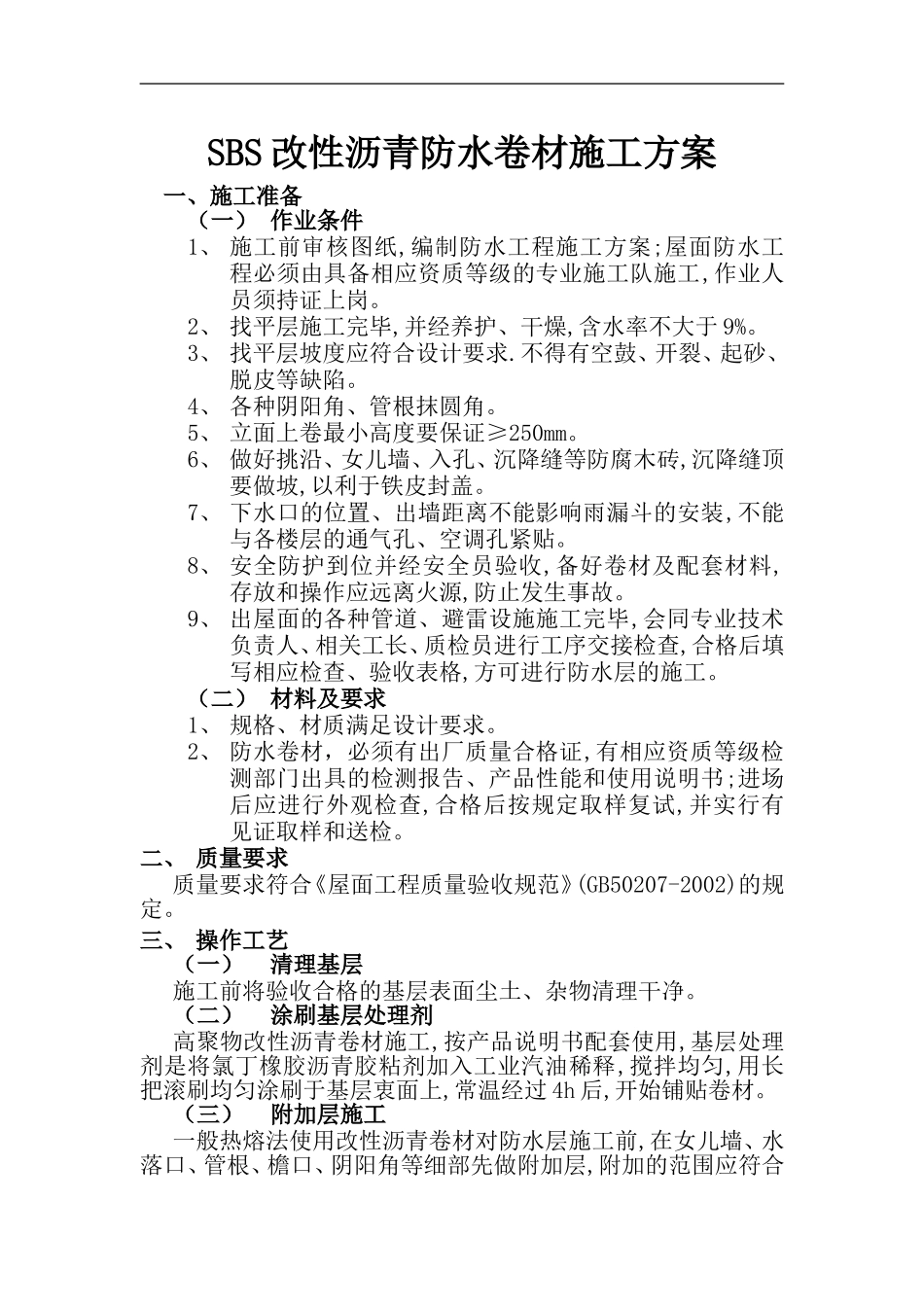

SBS改性沥青防水卷材施工方案一、施工准备(一)作业条件1、施工前审核图纸,编制防水工程施工方案;屋面防水工程必须由具备相应资质等级的专业施工队施工,作业人员须持证上岗
2、找平层施工完毕,并经养护、干燥,含水率不大于9%
3、找平层坡度应符合设计要求
不得有空鼓、开裂、起砂、脱皮等缺陷
4、各种阴阳角、管根抹圆角
5、立面上卷最小高度要保证≥250mm
6、做好挑沿、女儿墙、入孔、沉降缝等防腐木砖,沉降缝顶要做坡,以利于铁皮封盖
7、下水口的位置、出墙距离不能影响雨漏斗的安装,不能与各楼层的通气孔、空调孔紧贴
8、安全防护到位并经安全员验收,备好卷材及配套材料,存放和操作应远离火源,防止发生事故
9、出屋面的各种管道、避雷设施施工完毕,会同专业技术负责人、相关工长、质检员进行工序交接检查,合格后填写相应检查、验收表格,方可进行防水层的施工
(二)材料及要求1、规格、材质满足设计要求
2、防水卷材,必须有出厂质量合格证,有相应资质等级检测部门出具的检测报告、产品性能和使用说明书;进场后应进行外观检查,合格后按规定取样复试,并实行有见证取样和送检
二、质量要求质量要求符合《屋面工程质量验收规范》(GB50207-2002)的规定
三、操作工艺(一)清理基层施工前将验收合格的基层表面尘土、杂物清理干净
(二)涂刷基层处理剂高聚物改性沥青卷材施工,按产品说明书配套使用,基层处理剂是将氯丁橡胶沥青胶粘剂加入工业汽油稀释,搅拌均匀,用长把滚刷均匀涂刷于基层衷面上,常温经过4h后,开始铺贴卷材
(三)附加层施工一般热熔法使用改性沥青卷材对防水层施工前,在女儿墙、水落口、管根、檐口、阴阳角等细部先做附加层,附加的范围应符合设计要求
(四)铺贴卷材1、卷材的层数、厚度应符合设计要求
多层铺贴时接缝应错开

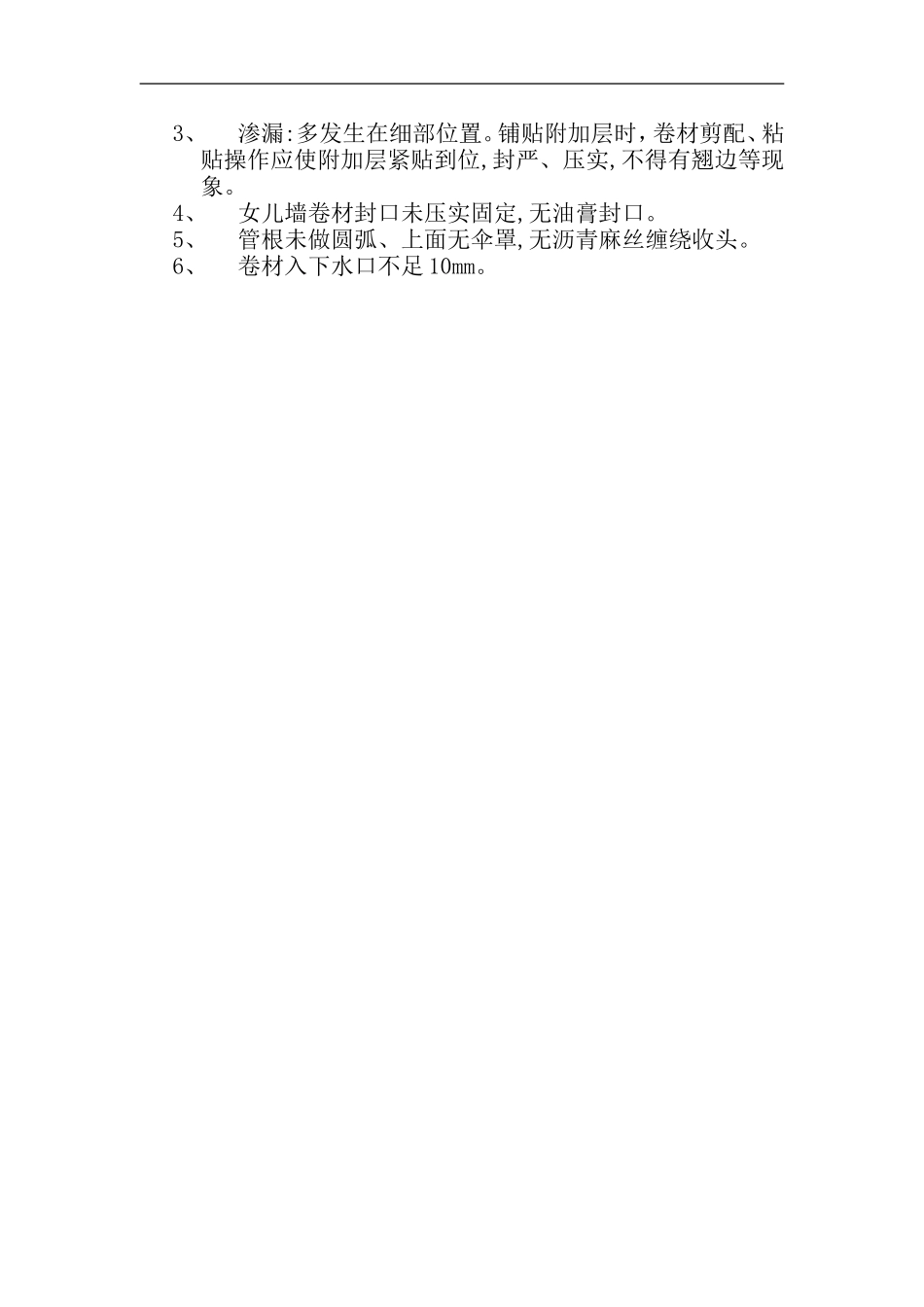

将改性沥青防水卷材剪成相应尺寸,用原卷心卷好备用;铺贴时随放卷随用火焰喷枪加热基层和卷
