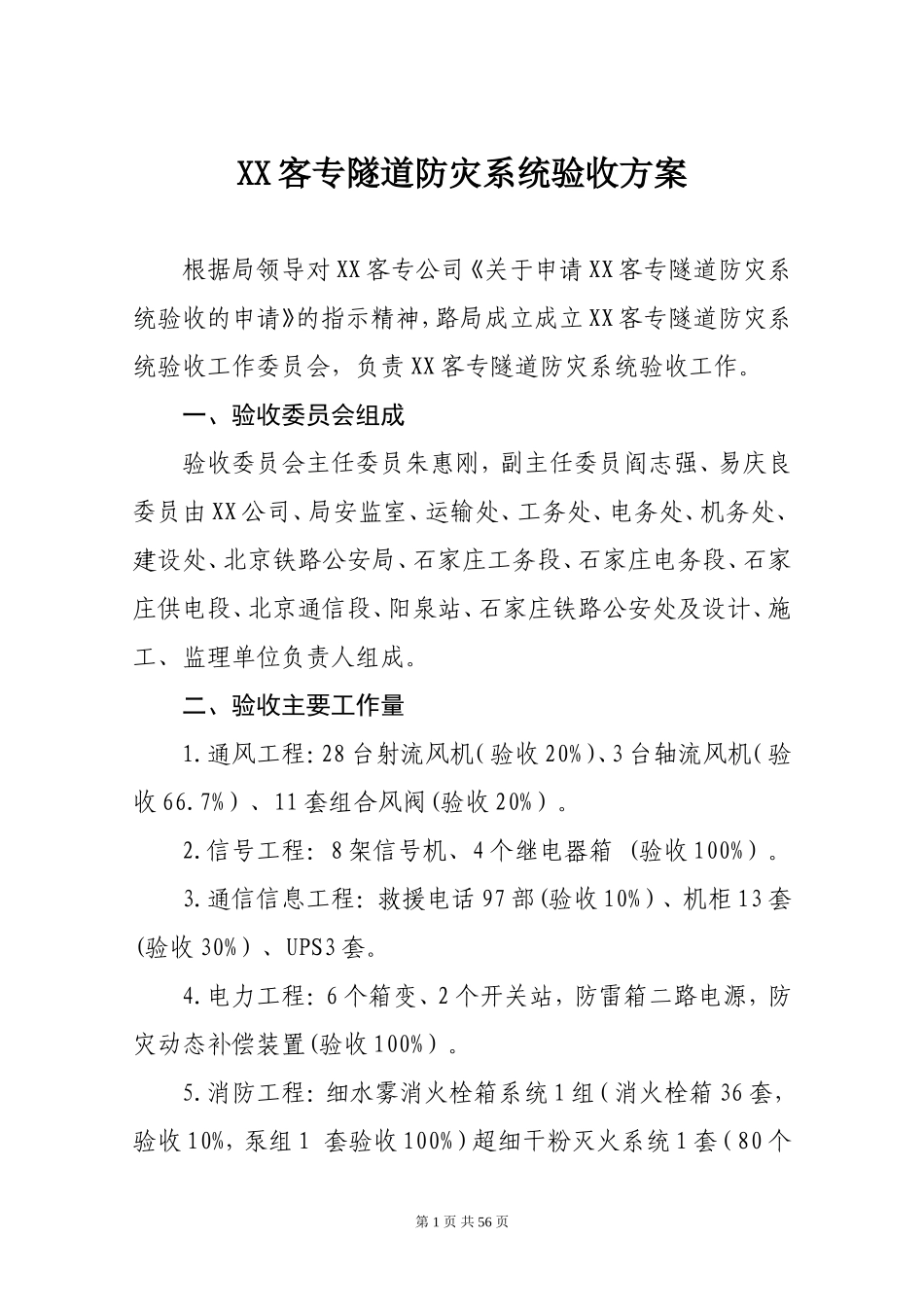

XX客专隧道防灾系统验收方案根据局领导对XX客专公司《关于申请XX客专隧道防灾系统验收的申请》的指示精神,路局成立成立XX客专隧道防灾系统验收工作委员会,负责XX客专隧道防灾系统验收工作
一、验收委员会组成验收委员会主任委员朱惠刚,副主任委员阎志强、易庆良委员由XX公司、局安监室、运输处、工务处、电务处、机务处、建设处、北京铁路公安局、石家庄工务段、石家庄电务段、石家庄供电段、北京通信段、阳泉站、石家庄铁路公安处及设计、施工、监理单位负责人组成
二、验收主要工作量1
通风工程:28台射流风机(验收20%)、3台轴流风机(验收66
7%)、11套组合风阀(验收20%)
信号工程:8架信号机、4个继电器箱(验收100%)
通信信息工程:救援电话97部(验收10%)、机柜13套(验收30%)、UPS3套
电力工程:6个箱变、2个开关站,防雷箱二路电源,防灾动态补偿装置(验收100%)

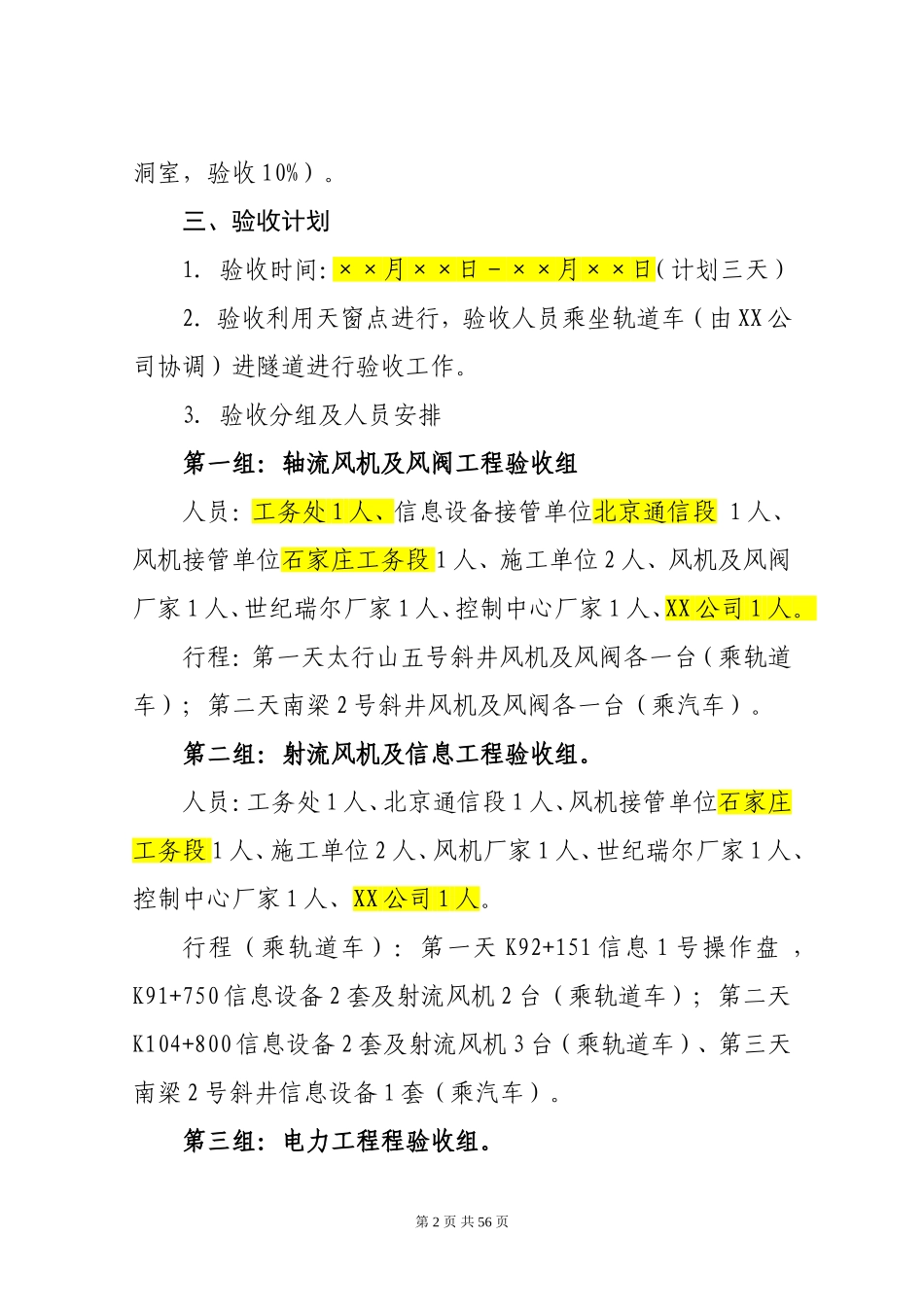

消防工程:细水雾消火栓箱系统1组(消火栓箱36套,验收10%,泵组1套验收100%)超细干粉灭火系统1套(80个第1页共56页洞室,验收10%)
三、验收计划1
验收时间:××月××日-××月××日(计划三天)2.验收利用天窗点进行,验收人员乘坐轨道车(由XX公司协调)进隧道进行验收工作
3.验收分组及人员安排第一组:轴流风机及风阀工程验收组人员:工务处1人、信息设备接管单位北京通信段1人、风机接管单位石家庄工务段1人、施工单位2人、风机及风阀厂家1人、世纪瑞尔厂家1人、控制中心厂家1人、XX公司1人
行程:第一天太行山五号斜井风机及风阀各一台(乘轨道车);第二天南梁2号斜井风机及风阀各一台(乘汽车)
第二组:射流风机及信息工程验收组

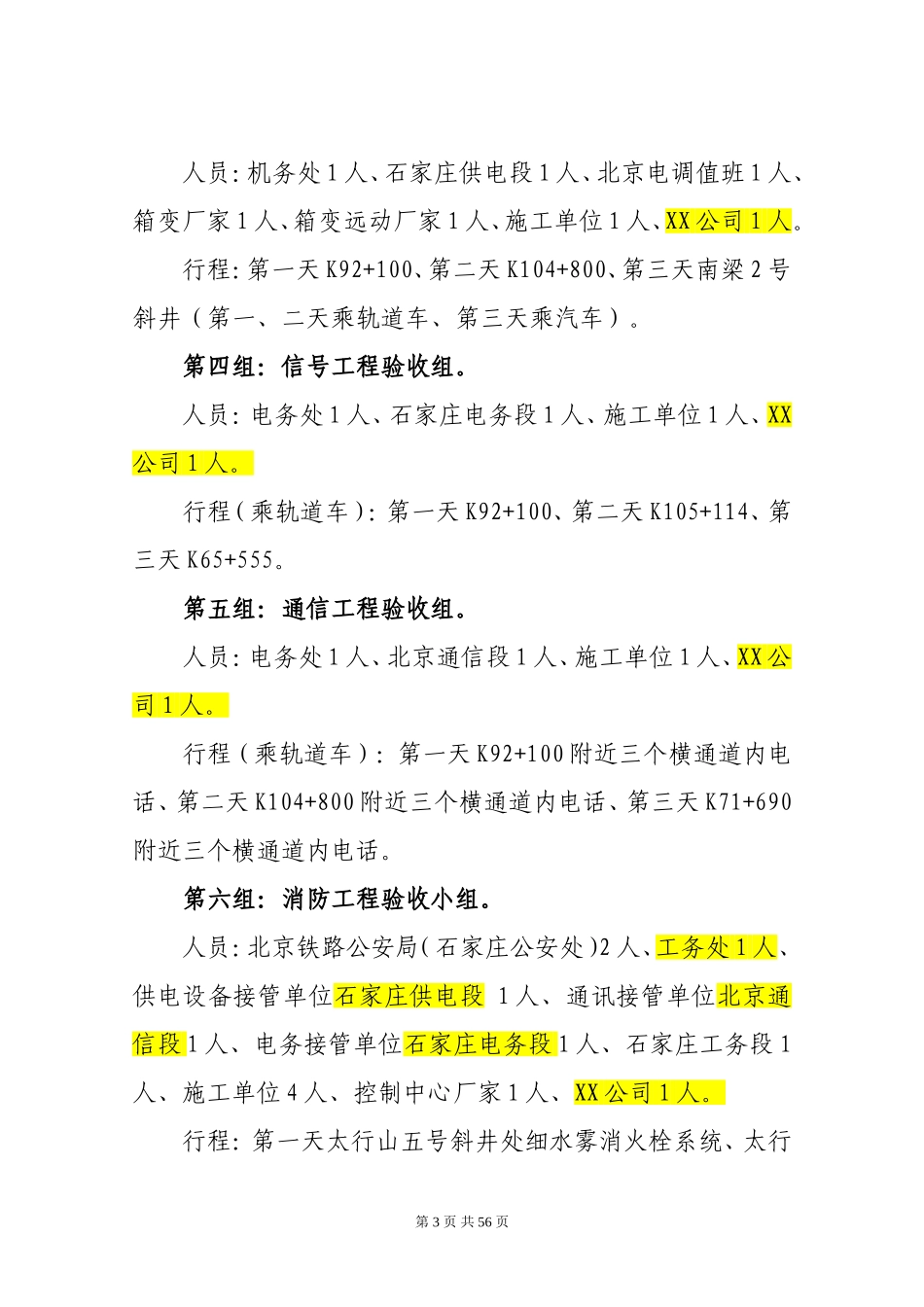

人员:工务处1人、北京通信段1人、风机接管单位石家庄工务段1人、施工单位2人、风机厂家1人、世纪瑞尔厂家1人、控制中心厂家1人、XX公司1人
