6号地块1#楼、2#楼、3#楼、地下车库、商业用房等建安工程工程进度、质量、安全保证措施编制人:审核人:审批人:施工单位:江苏南通六建建设集团有限公司日期:2011年7月12日一、施工进度保证措施工程施工进度控制方法主要是计划、控制和协调
本工程合同工期为560天,实际施工时拟安排560天完成任务
根据工期总目标编制“总体施工进度计划表”,并根据动态控制原理对本工程的施工进度实施全面管理
1.建立进度控制的组织系统项目经理部负责落实各层次的进度控制人员,落实具体任务和工作责任,并对工程总体进度计划按照分项工程进行层层分解
认真研究、分析各单位工程的量,影响及制约因素,做出周密合理的施工网络图,施工中严格按照网络计划施工,如出现不符的情况,及时分析原因,提出补救措施
2.加强各工序施工之间的协调工作
各专业施工前应按总体计划作出本专业详细的月或旬作业计划,项目经理部统一管理,按照作业计划经常进行检查,若出现与计划进度偏离,及时进行调整,必要时应报请工程监理部,共同做好各专业之间的协调工作
坚持工程例会制度
项目经理部每星期召开一次工程会议,检查落实工程实际进度情况,分析和预测可能影响进度的因素,制订预防措施
对因资金、材料或外部条件干扰工程进度的因素,及时报请工程建设单位、监理单位等,共同制订解决办法
各班组坚持每日下班前的碰头会,检查当日完成的工作量,并将存在问题及时报告项目经理部,把工程总体进度计划层层落实到班组和个人

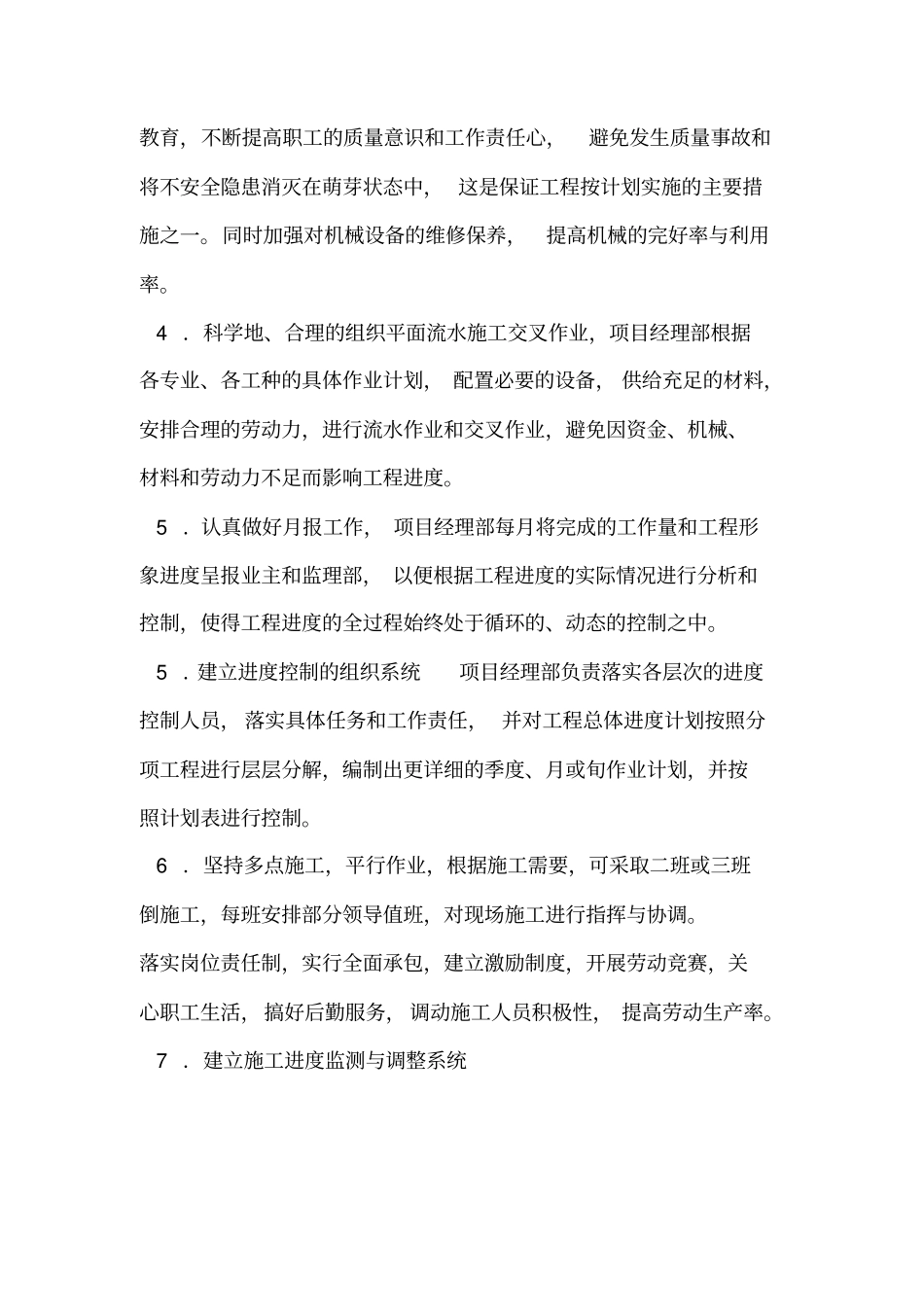

3.加强安全和技术交底工作,经常对职工进行安全和质量方面的教育,不断提高职工的质量意识和工作责任心,避免发生质量事故和将不安全隐患消灭在萌芽状态中,这是保证工程按计划实施的主要措施之一
同时加强对机械设备的维修保养,提高机械的完好率与利用率
4.科学地、合理的组织平面流水施工交叉作业,项目经理部根据各专业、各工种的具体作业计划,配置必要的设备,供给充足的材
