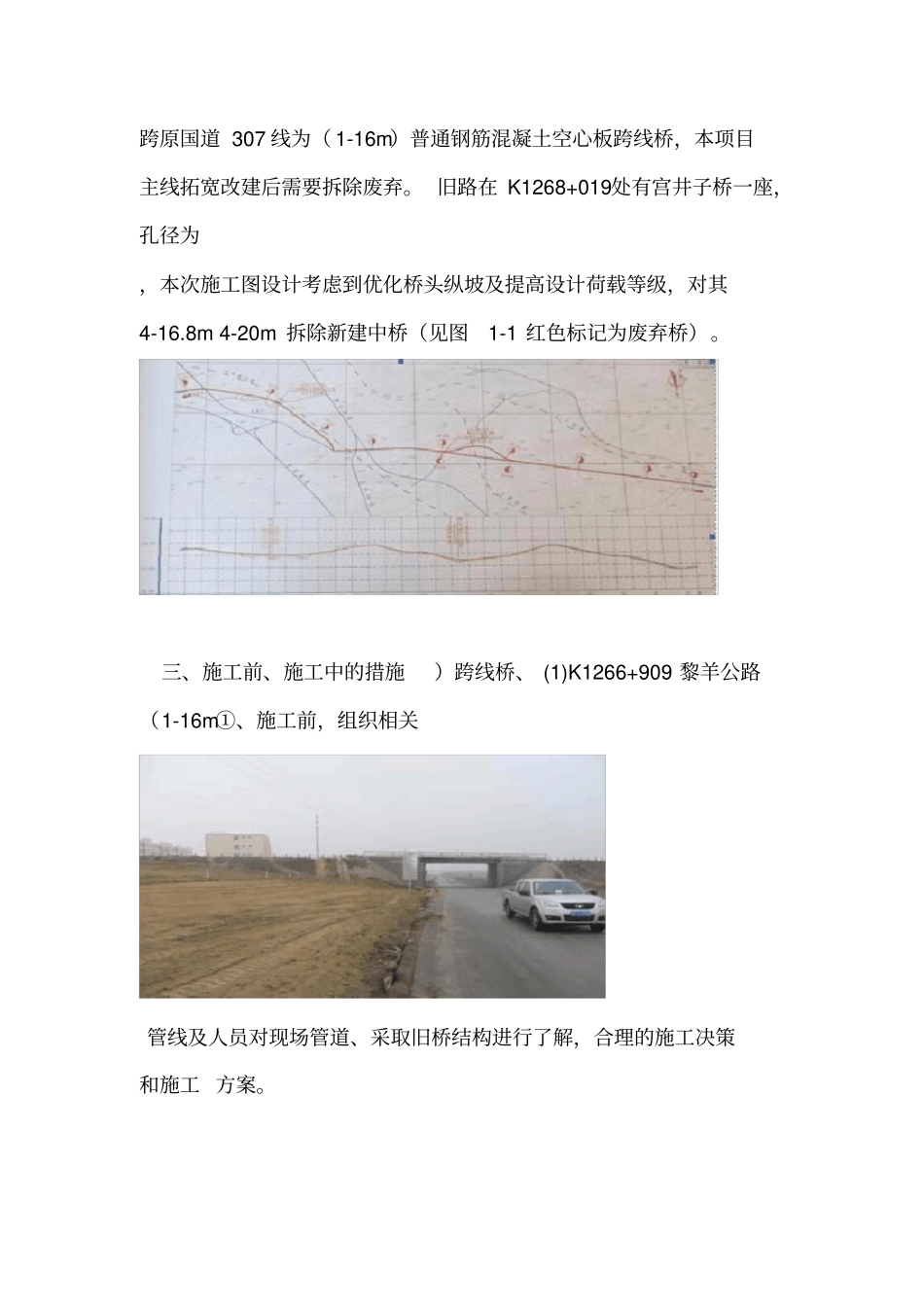

国道307线古窑子过境段工程旧桥拆除施工专项方案国道307线高沙窝至古窑子段连接线及古窑子过境段工程二零一六年三月二十日1旧桥拆除施工方案一工程概况、国道307线古窑子过境段位于灵武市宁东镇境内,随着宁东能源化工不断的建设和发展,逐渐成为基地园区内部道路,由于国道307线道路状况一直未得到正常改善,再加上繁重的交通运输量,使道路交通拥堵,服务水平严重下降,因此宁夏交通运输厅决定对此路进行改扩建。拆除旧桥两座黎羊公路K1266+909和宫井子沟中桥K1268+019。国道307线古窑子过境段K1266+909处与黎羊公路(二级公路)立体交叉,黎羊公路跨原国道307线为(1-16m)普通钢筋混凝土空心板跨线桥,本项目主线拓宽改建后需要拆除废弃。下部结构桥台采用台式钢筋混凝土,石砌锥形护坡。本次施工内容:将左幅新建路基挖填成型通车后,再拆除右幅旧桥,不再利用。本项目旧路在K1268+019处宫井子沟中桥一座,孔径为4-16.8m,原设计荷载等级为汽-15,挂-80;桥梁净宽12.0m,桥长67.2m;上部采用钢筋混凝土空心板,下部结构采用柱式墩台。本次施工图设计考虑到优化桥头纵坡及提高设计荷载等级,对其拆除新建4-20m中桥。二、路线设计平面图国道307线古窑子过境段K1266+909处与黎羊公路立体交叉,羊公路跨原国道307线为(1-16m)普通钢筋混凝土空心板跨线桥,本项目主线拓宽改建后需要拆除废弃。旧路在K1268+019处有宫井子桥一座,孔径为,本次施工图设计考虑到优化桥头纵坡及提高设计荷载等级,对其4-16.8m4-20m拆除新建中桥(见图1-1红色标记为废弃桥)。三、施工前、施工中的措施)跨线桥、(1)K1266+909黎羊公路(1-16m①、施工前,组织相关管线及人员对现场管道、采取旧桥结构进行了解,合理的施工决策和施工方案。0#②、施工中,将旧桥台处左幅路基挖通换填,待左幅路基、涵洞、台背完成后,进行改道通车,封闭右幅旧路,组织人力机械进行拆除旧桥,设置左幅新建通车明显的交通标志,保持左幅路基洒水湿润,不起尘,确保过往车辆的行车安全。宫井子沟中桥(4-16.8m)K1268+019)(2、①、开工前,组织公司人员及长宁东输天然气管道公司、宁东供电局、宫井子沟中桥拆除,现场宝塔石化水务所相关人员对K1268+019(4-16.8m)对天然气管道、电缆、自来水管道位置确定,采取保护措施及指导。左幅新建通车②、施工中,计划先施工左幅路基及左幅ZK1268+022.6桥,通过对桥位桩基放样后,桩位不影响西气东输天然气管道、宝塔石化自来水管道、宁东供电局地埋电缆线横穿桥孔。在桥下对天然气管道采取钢筋混凝土盖板(长40m*宽2.5m*高0.3m)进行覆盖保护,将天然气管道顶部土层挖除30cm后,整平夯实。盖板放置在天然气管道的中心位置,尽量减少车辆在管道管线上的扰动。新建左幅施工通车后再封闭右幅车道,设置明显的交通标志,保持左幅路基洒水湿润,不起尘,确保过往车辆的行车安全,组织人力机械破除旧桥。四、安全生产组织机构项目经理是安全生产第一责任人,项目副经理、总监、总工是安全生产直接责任人。安全领导小组组长:董贤副组长:刘通瞿斌张正成员高艳阳刘学统周建国张兴仁刘国亮邱启明五、准备工作1、进场人员明细工种机械名称数量备注台1)日立挖掘机(2401)日立破碎锤(240台人数(名)备注电工1切割工4安全员4破碎人员2钢筋工2交通运输42、机械配置:)临工装载机(9521台台1自卸车1工程指挥车台吊车(50台吨)22风镐台氧气乙炔套2六、组织管理措施1、人员管理1)对每一位施工人员进行安全技术交底,自工程开工之日起至竣工之日止,每天举行一次安全会议,。2)机械操作人员必须持证上岗,严禁无证操作。3)各施工人员必须提高文明施工意识,做到活完料净脚下清,严格按定额要求的工作内容去完成各项生产任务,必须无条件的按项目部现场管理人员的要求去做,不准向项目部索取任何费用,施工队不服从项目管理的,项目部可对其处以500元以上的罚款。2、机械管理机械由专人指挥管理,每个机械配有一部对讲机,施工现场有专人负责指挥,监控,在起重过程中,挖掘机、吊车的大臂下严禁站人,机械作业时应尽量避免在旋转半径范围内有人员停留或行走;挖掘机、吊车在吊运或下放梁体...
