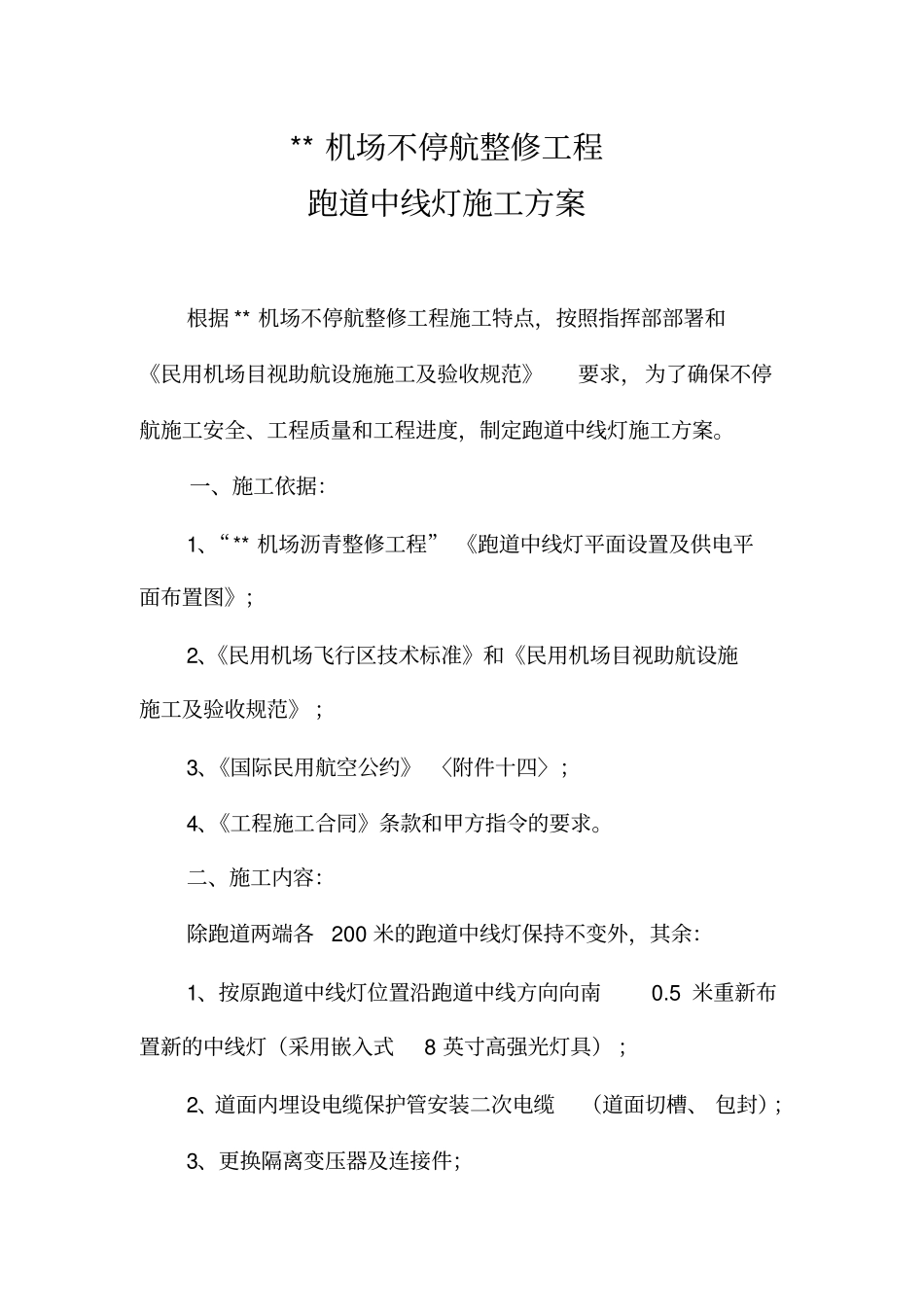

**机场不停航整修工程跑道中线灯施工方案根据**机场不停航整修工程施工特点,按照指挥部部署和《民用机场目视助航设施施工及验收规范》要求,为了确保不停航施工安全、工程质量和工程进度,制定跑道中线灯施工方案
一、施工依据:1、“**机场沥青整修工程”《跑道中线灯平面设置及供电平面布置图》;2、《民用机场飞行区技术标准》和《民用机场目视助航设施施工及验收规范》;3、《国际民用航空公约》〈附件十四〉;4、《工程施工合同》条款和甲方指令的要求
二、施工内容:除跑道两端各200米的跑道中线灯保持不变外,其余:1、按原跑道中线灯位置沿跑道中线方向向南0

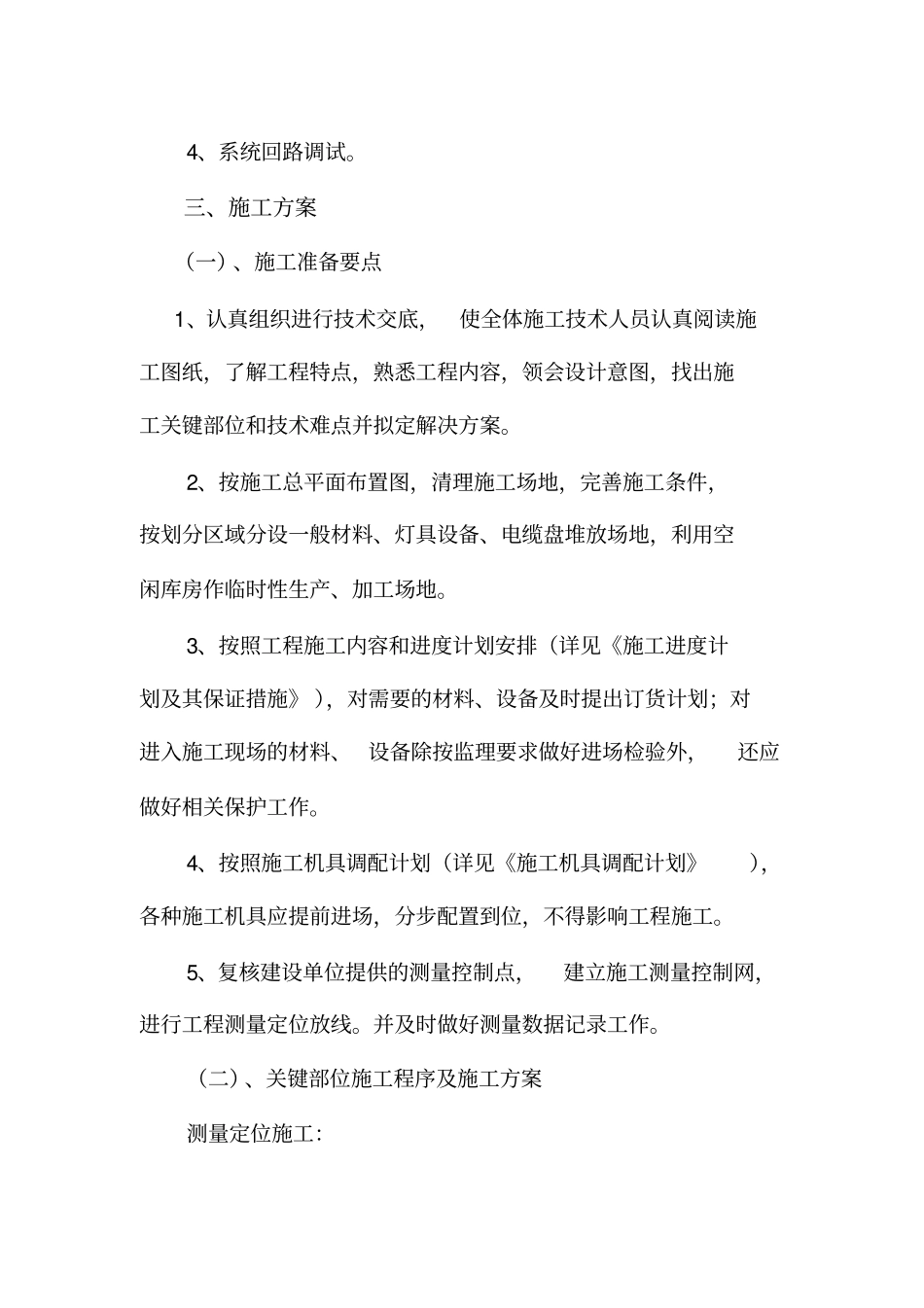

5米重新布置新的中线灯(采用嵌入式8英寸高强光灯具);2、道面内埋设电缆保护管安装二次电缆(道面切槽、包封);3、更换隔离变压器及连接件;4、系统回路调试
三、施工方案(一)、施工准备要点1、认真组织进行技术交底,使全体施工技术人员认真阅读施工图纸,了解工程特点,熟悉工程内容,领会设计意图,找出施工关键部位和技术难点并拟定解决方案
2、按施工总平面布置图,清理施工场地,完善施工条件,按划分区域分设一般材料、灯具设备、电缆盘堆放场地,利用空闲库房作临时性生产、加工场地
3、按照工程施工内容和进度计划安排(详见《施工进度计划及其保证措施》),对需要的材料、设备及时提出订货计划;对进入施工现场的材料、设备除按监理要求做好进场检验外,还应做好相关保护工作
4、按照施工机具调配计划(详见《施工机具调配计划》),各种施工机具应提前进场,分步配置到位,不得影响工程施工
5、复核建设单位提供的测量控制点,建立施工测量控制网,进行工程测量定位放线
并及时做好测量数据记录工作
(二)、关键部位施工程序及施工方案测量定位施工:助航灯光灯具安装的准确性及精密性,是引导飞机起降的重要因素

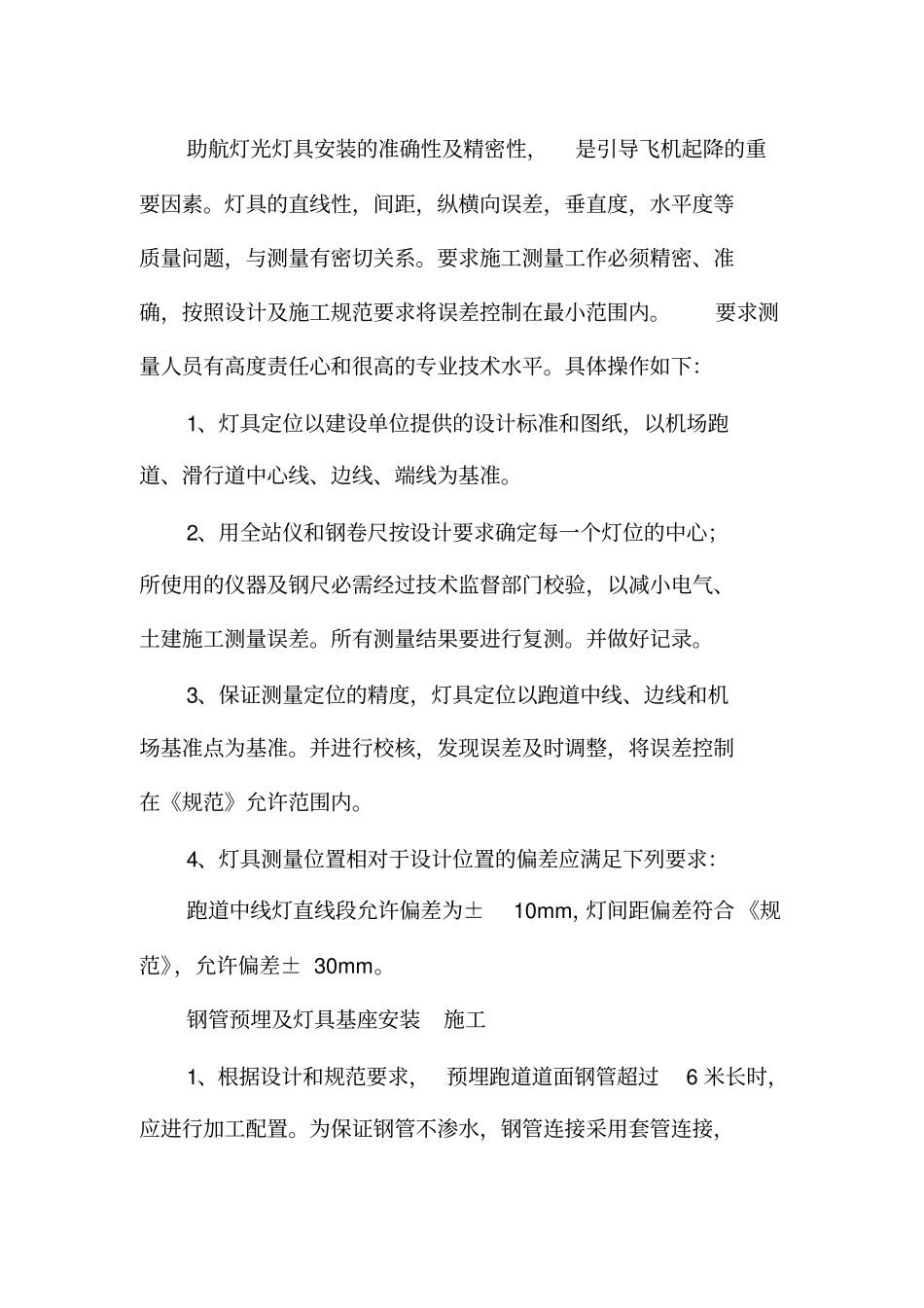

灯具的直线性,间距,纵横向误差,垂直度,水平度等质量问题,与测量有密切关系
