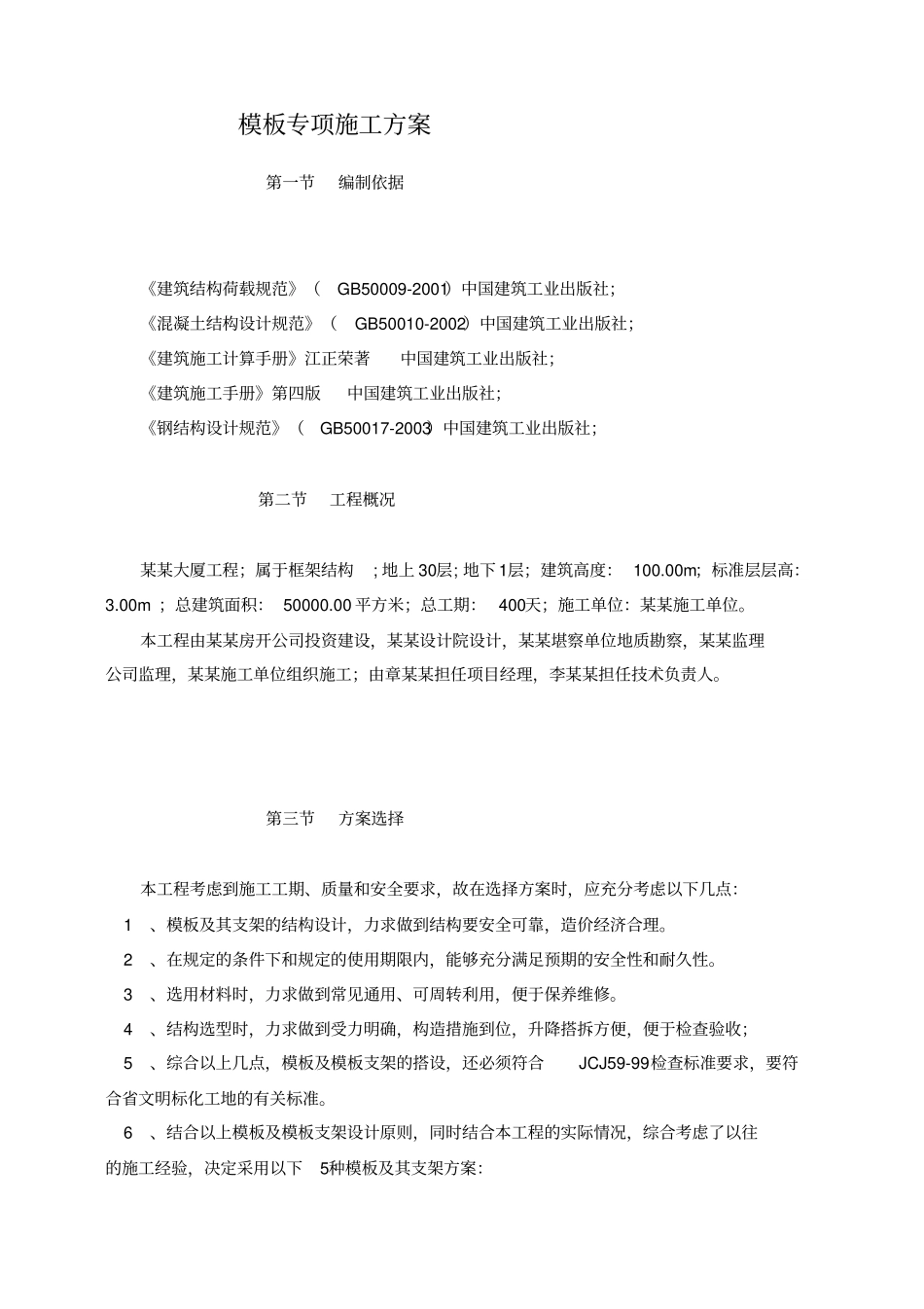

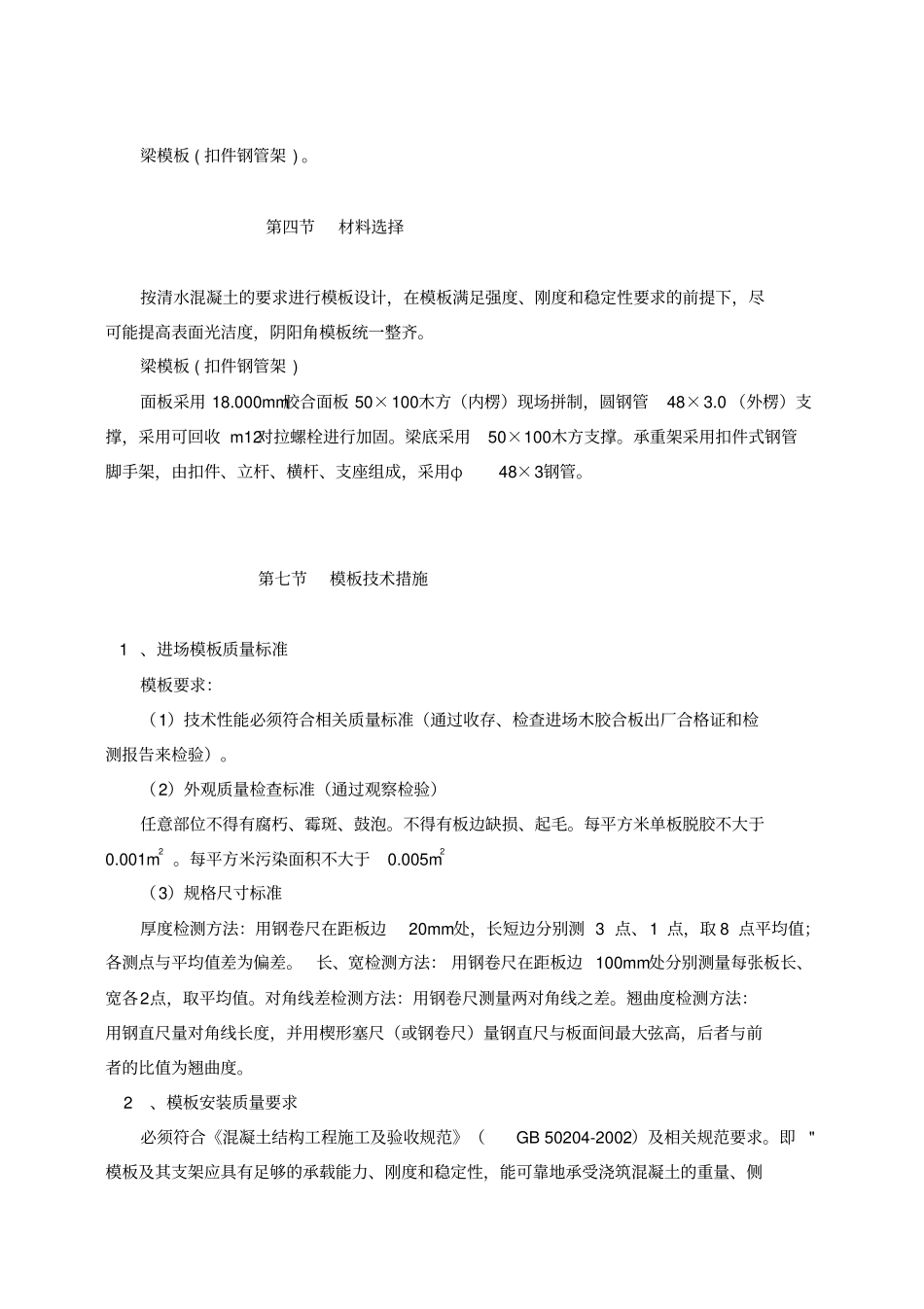

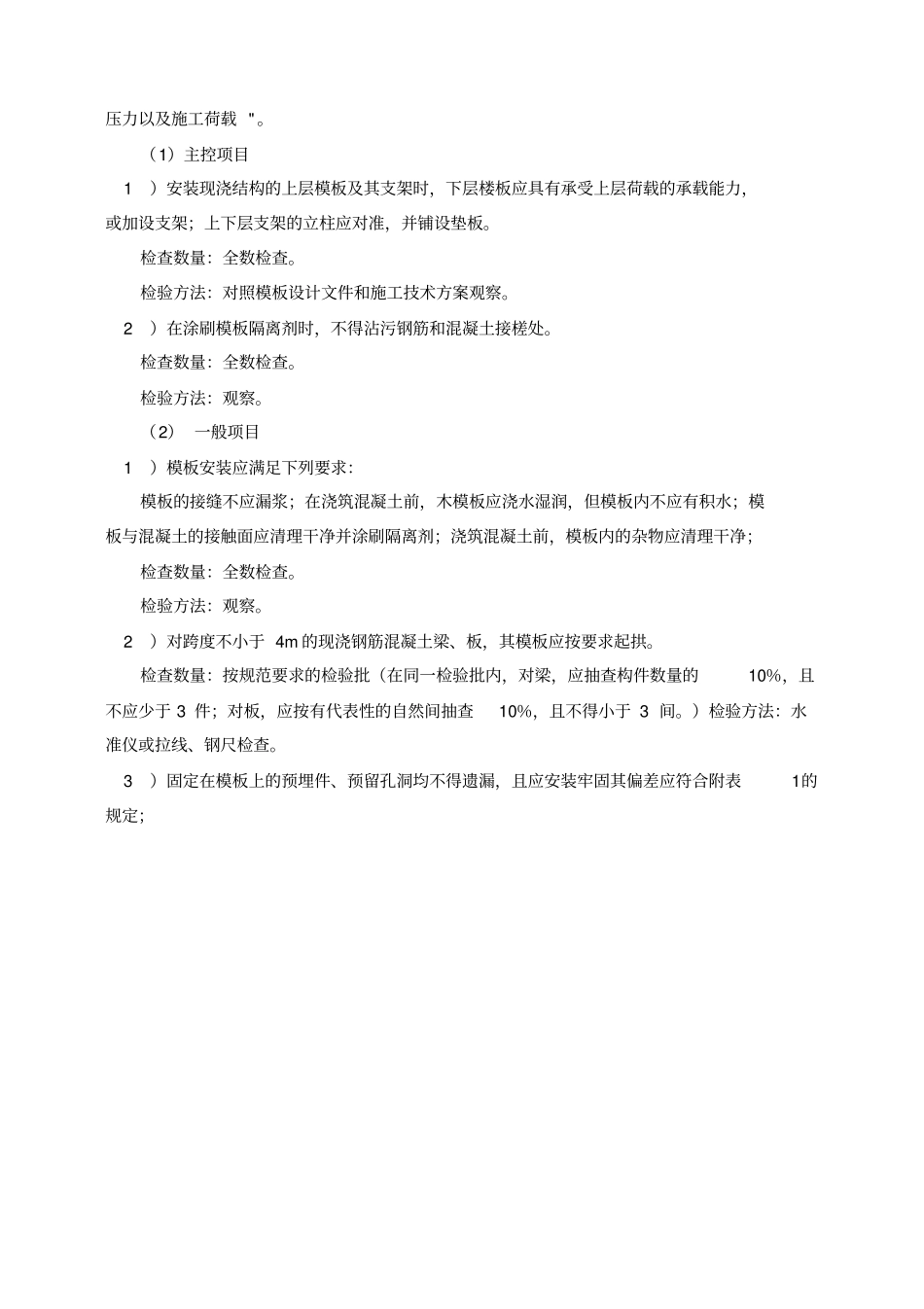

模板专项施工方案第一节编制依据《建筑结构荷载规范》(GB50009-2001)中国建筑工业出版社;《混凝土结构设计规范》(GB50010-2002)中国建筑工业出版社;《建筑施工计算手册》江正荣著中国建筑工业出版社;《建筑施工手册》第四版中国建筑工业出版社;《钢结构设计规范》(GB50017-2003)中国建筑工业出版社;第二节工程概况某某大厦工程;属于框架结构;地上30层;地下1层;建筑高度:100.00m;标准层层高:3.00m;总建筑面积:50000.00平方米;总工期:400天;施工单位:某某施工单位。本工程由某某房开公司投资建设,某某设计院设计,某某堪察单位地质勘察,某某监理公司监理,某某施工单位组织施工;由章某某担任项目经理,李某某担任技术负责人。第三节方案选择本工程考虑到施工工期、质量和安全要求,故在选择方案时,应充分考虑以下几点:1、模板及其支架的结构设计,力求做到结构要安全可靠,造价经济合理。2、在规定的条件下和规定的使用期限内,能够充分满足预期的安全性和耐久性。3、选用材料时,力求做到常见通用、可周转利用,便于保养维修。4、结构选型时,力求做到受力明确,构造措施到位,升降搭拆方便,便于检查验收;5、综合以上几点,模板及模板支架的搭设,还必须符合JCJ59-99检查标准要求,要符合省文明标化工地的有关标准。6、结合以上模板及模板支架设计原则,同时结合本工程的实际情况,综合考虑了以往的施工经验,决定采用以下5种模板及其支架方案:梁模板(扣件钢管架)。第四节材料选择按清水混凝土的要求进行模板设计,在模板满足强度、刚度和稳定性要求的前提下,尽可能提高表面光洁度,阴阳角模板统一整齐。梁模板(扣件钢管架)面板采用18.000mm胶合面板50×100木方(内楞)现场拼制,圆钢管48×3.0(外楞)支撑,采用可回收m12对拉螺栓进行加固。梁底采用50×100木方支撑。承重架采用扣件式钢管脚手架,由扣件、立杆、横杆、支座组成,采用φ48×3钢管。第七节模板技术措施1、进场模板质量标准模板要求:(1)技术性能必须符合相关质量标准(通过收存、检查进场木胶合板出厂合格证和检测报告来检验)。(2)外观质量检查标准(通过观察检验)任意部位不得有腐朽、霉斑、鼓泡。不得有板边缺损、起毛。每平方米单板脱胶不大于0.001m2。每平方米污染面积不大于0.005m2(3)规格尺寸标准厚度检测方法:用钢卷尺在距板边20mm处,长短边分别测3点、1点,取8点平均值;各测点与平均值差为偏差。长、宽检测方法:用钢卷尺在距板边100mm处分别测量每张板长、宽各2点,取平均值。对角线差检测方法:用钢卷尺测量两对角线之差。翘曲度检测方法:用钢直尺量对角线长度,并用楔形塞尺(或钢卷尺)量钢直尺与板面间最大弦高,后者与前者的比值为翘曲度。2、模板安装质量要求必须符合《混凝土结构工程施工及验收规范》(GB50204-2002)及相关规范要求。即"模板及其支架应具有足够的承载能力、刚度和稳定性,能可靠地承受浇筑混凝土的重量、侧压力以及施工荷载"。(1)主控项目1)安装现浇结构的上层模板及其支架时,下层楼板应具有承受上层荷载的承载能力,或加设支架;上下层支架的立柱应对准,并铺设垫板。检查数量:全数检查。检验方法:对照模板设计文件和施工技术方案观察。2)在涂刷模板隔离剂时,不得沾污钢筋和混凝土接槎处。检查数量:全数检查。检验方法:观察。(2)一般项目1)模板安装应满足下列要求:模板的接缝不应漏浆;在浇筑混凝土前,木模板应浇水湿润,但模板内不应有积水;模板与混凝土的接触面应清理干净并涂刷隔离剂;浇筑混凝土前,模板内的杂物应清理干净;检查数量:全数检查。检验方法:观察。2)对跨度不小于4m的现浇钢筋混凝土梁、板,其模板应按要求起拱。检查数量:按规范要求的检验批(在同一检验批内,对梁,应抽查构件数量的10%,且不应少于3件;对板,应按有代表性的自然间抽查10%,且不得小于3间。)检验方法:水准仪或拉线、钢尺检查。3)固定在模板上的预埋件、预留孔洞均不得遗漏,且应安装牢固其偏差应符合附表1的规定;检查数量:按规范要求的检验批(对梁、柱,应抽查构件数量的10%,且不应少于3件;对墙和板,应按有代表...
