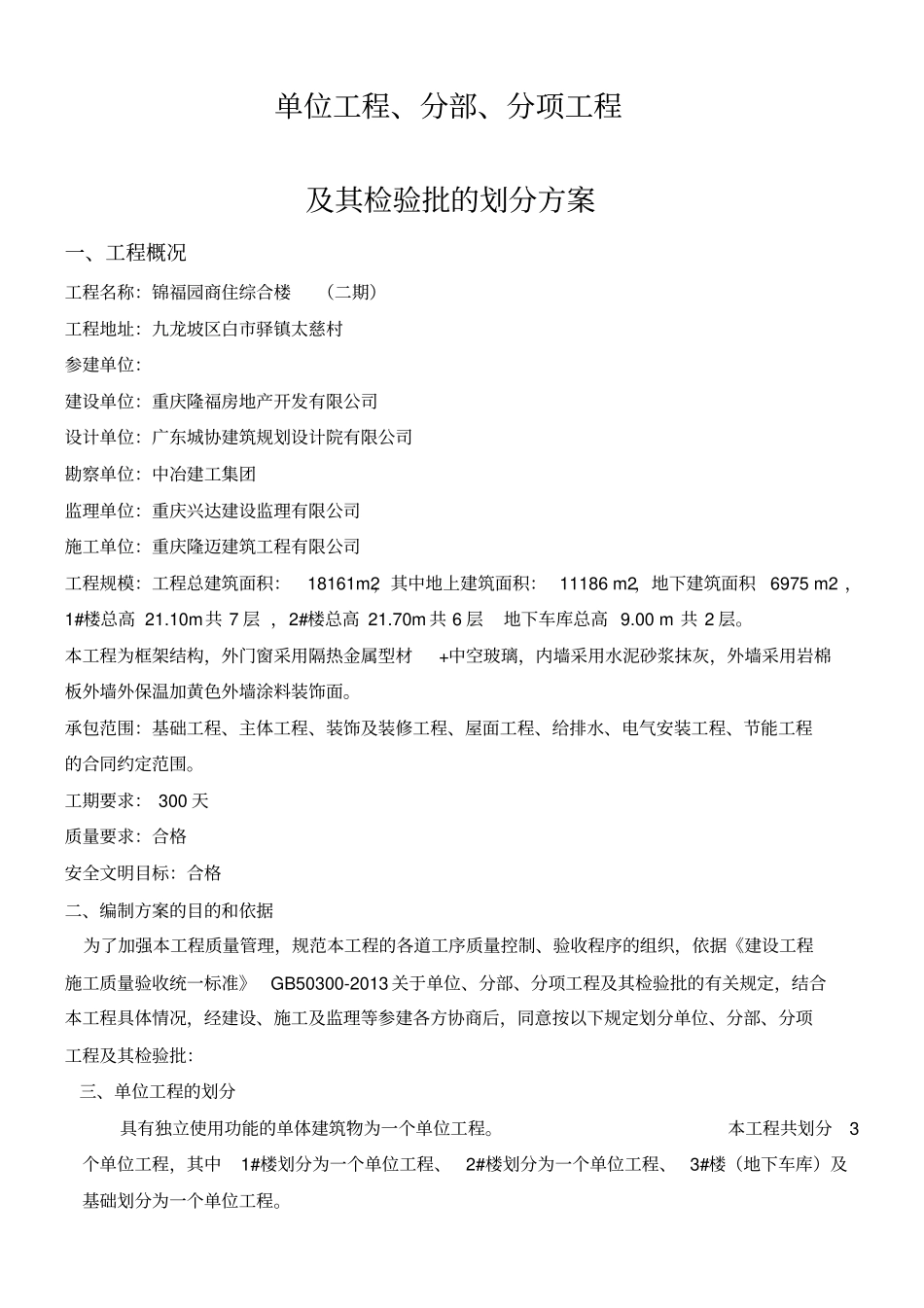

单位工程、分部、分项工程及其检验批的划分方案一、工程概况工程名称:锦福园商住综合楼(二期)工程地址:九龙坡区白市驿镇太慈村参建单位:建设单位:重庆隆福房地产开发有限公司设计单位:广东城协建筑规划设计院有限公司勘察单位:中冶建工集团监理单位:重庆兴达建设监理有限公司施工单位:重庆隆迈建筑工程有限公司工程规模:工程总建筑面积:18161m2,其中地上建筑面积:11186m2,地下建筑面积6975m2,1#楼总高21
10m共7层,2#楼总高21
70m共6层地下车库总高9
00m共2层
本工程为框架结构,外门窗采用隔热金属型材+中空玻璃,内墙采用水泥砂浆抹灰,外墙采用岩棉板外墙外保温加黄色外墙涂料装饰面
承包范围:基础工程、主体工程、装饰及装修工程、屋面工程、给排水、电气安装工程、节能工程的合同约定范围
工期要求:300天质量要求:合格安全文明目标:合格二、编制方案的目的和依据为了加强本工程质量管理,规范本工程的各道工序质量控制、验收程序的组织,依据《建设工程施工质量验收统一标准》GB50300-2013关于单位、分部、分项工程及其检验批的有关规定,结合本工程具体情况,经建设、施工及监理等参建各方协商后,同意按以下规定划分单位、分部、分项工程及其检验批:三、单位工程的划分具有独立使用功能的单体建筑物为一个单位工程
本工程共划分3个单位工程,其中1#楼划分为一个单位工程、2#楼划分为一个单位工程、3#楼(地下车库)及基础划分为一个单位工程

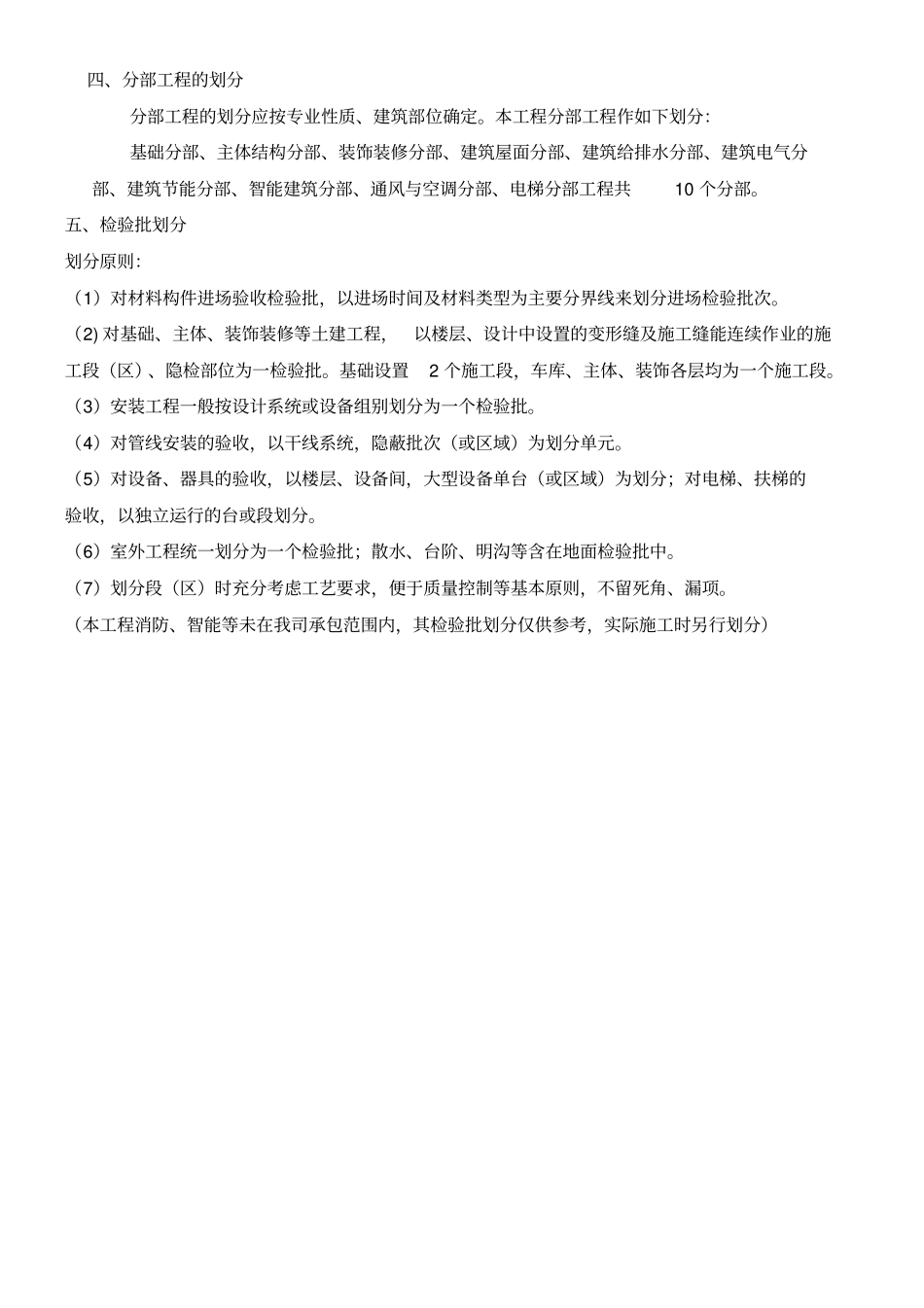

四、分部工程的划分分部工程的划分应按专业性质、建筑部位确定
本工程分部工程作如下划分:基础分部、主体结构分部、装饰装修分部、建筑屋面分部、建筑给排水分部、建筑电气分部、建筑节能分部、智能建筑分部、通风与空调分部、电梯分部工程共10个分部

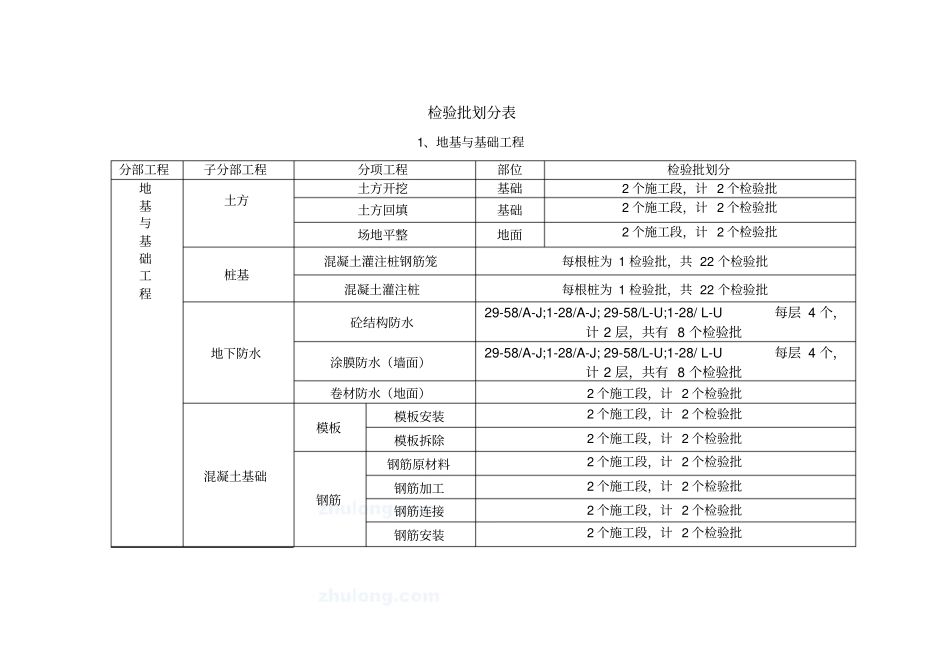

五、检验批划分划分原则:(1)对材料构件进场验收检验批,以进场时间及材料类型为主要分界线来划分进场检验批次
