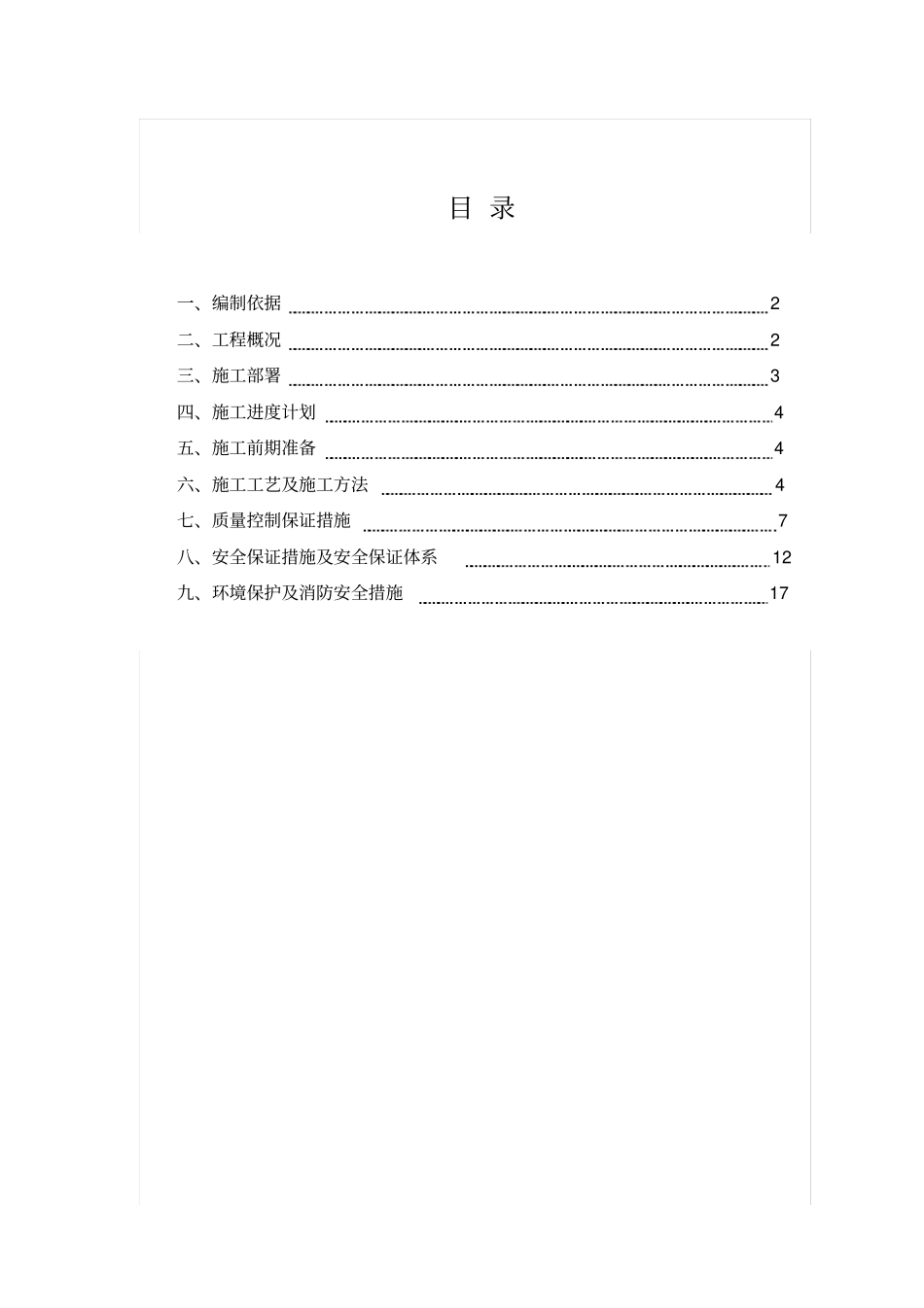

目录一、编制依据2二、工程概况2三、施工部署3四、施工进度计划4五、施工前期准备4六、施工工艺及施工方法4七、质量控制保证措施7八、安全保证措施及安全保证体系12九、环境保护及消防安全措施17一、编制依据1、国家现行的有关法律、法规、施工及验收规范、规程等;2、本合同段招标文件,设计施工图,其它详见设计说明;3、业主、总承包、监理等的有关文件、规定等;4、我公司投入本项目的施工机械、上场人员等;5、本工程地质情况详见《岩土工程勘察报告》

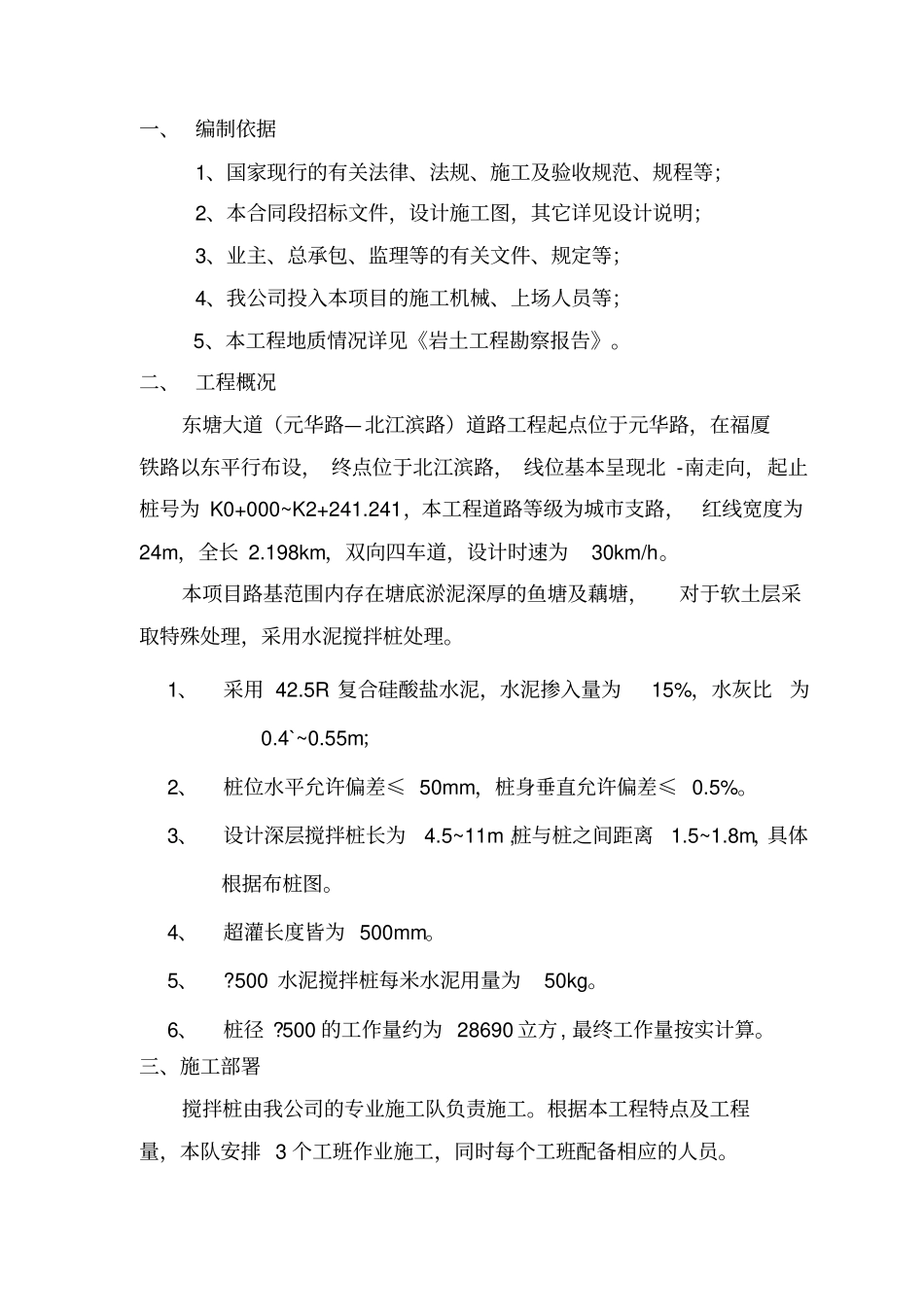

二、工程概况东塘大道(元华路—北江滨路)道路工程起点位于元华路,在福厦铁路以东平行布设,终点位于北江滨路,线位基本呈现北-南走向,起止桩号为K0+000~K2+241
241,本工程道路等级为城市支路,红线宽度为24m,全长2
198km,双向四车道,设计时速为30km/h
本项目路基范围内存在塘底淤泥深厚的鱼塘及藕塘,对于软土层采取特殊处理,采用水泥搅拌桩处理
1、采用42
5R复合硅酸盐水泥,水泥掺入量为15%,水灰比为0
55m;2、桩位水平允许偏差≤50mm,桩身垂直允许偏差≤0
3、设计深层搅拌桩长为4
5~11m,桩与桩之间距离1
8m,具体根据布桩图
4、超灌长度皆为500mm
500水泥搅拌桩每米水泥用量为50kg
500的工作量约为28690立方,最终工作量按实计算
三、施工部署搅拌桩由我公司的专业施工队负责施工

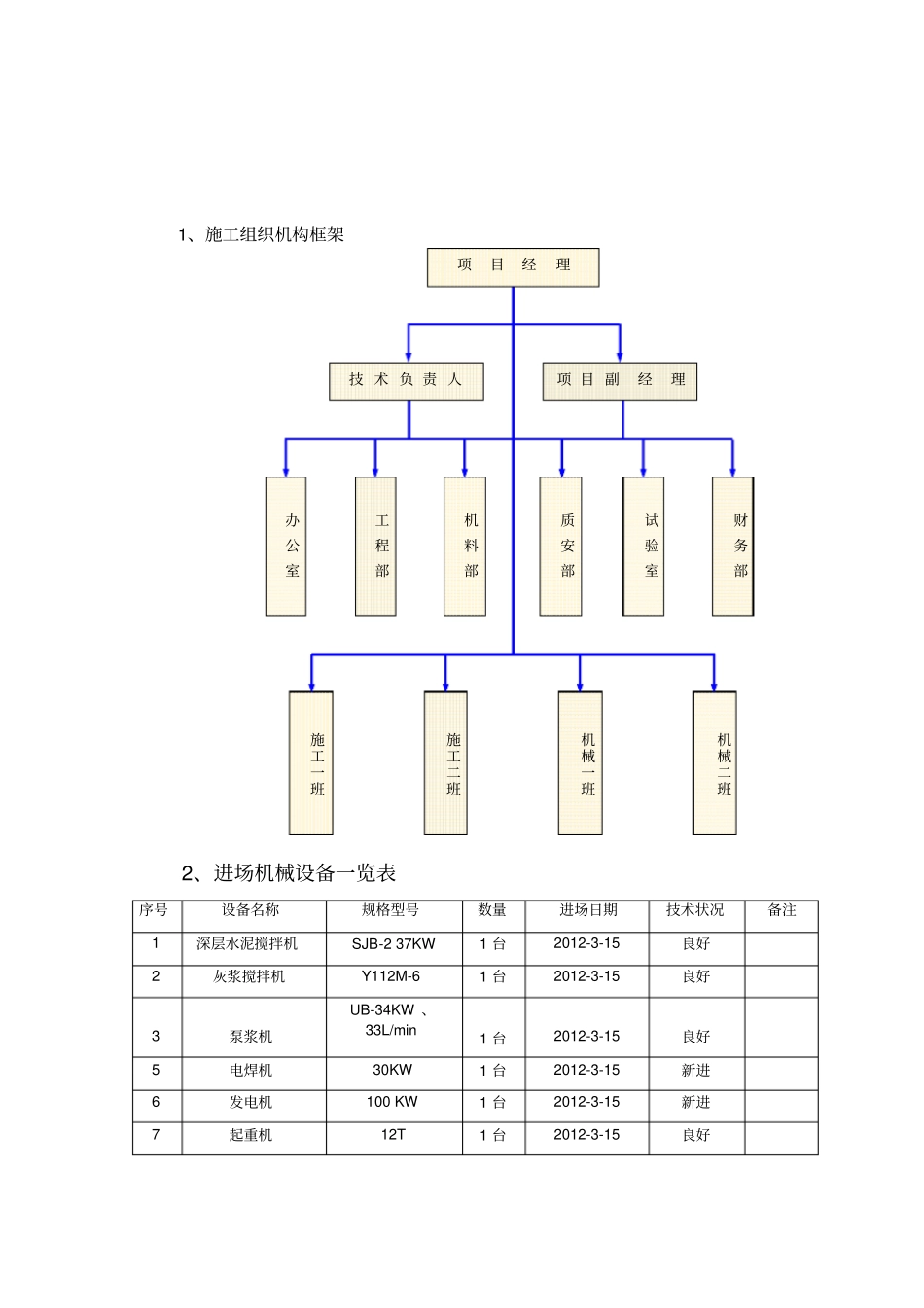

根据本工程特点及工程量,本队安排3个工班作业施工,同时每个工班配备相应的人员
1、施工组织机构框架2、进场机械设备一览表序号设备名称规格型号数量进场日期技术状况备注1深层水泥搅拌机SJB-237KW1台2012-3-15良好2灰浆搅拌机Y112M-61台2012-3-15良好3泵浆机UB-34KW、33L/min1台2012-3-15良好5电焊机30KW1台2012-3-1
