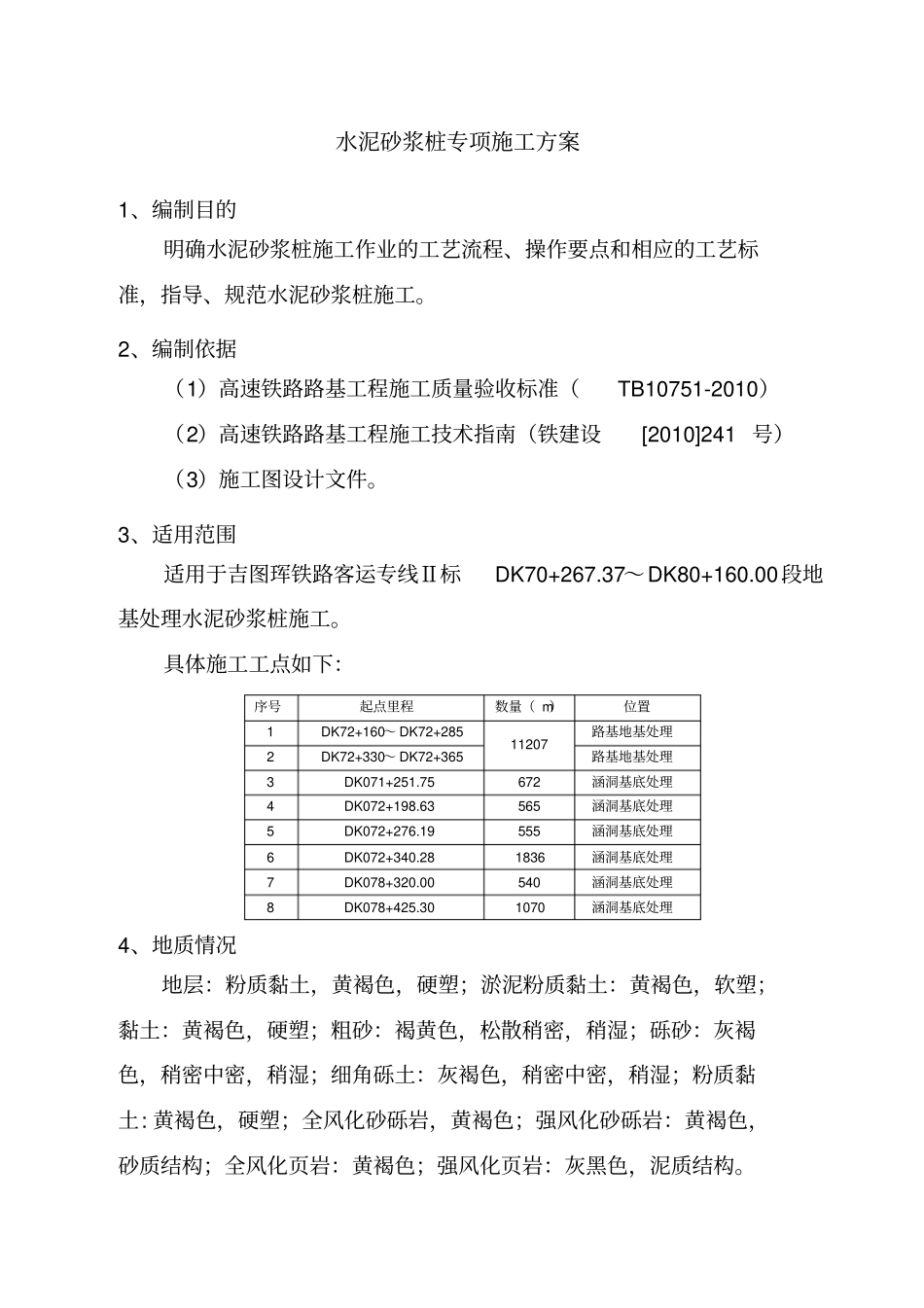

水泥砂浆桩专项施工方案1、编制目的明确水泥砂浆桩施工作业的工艺流程、操作要点和相应的工艺标准,指导、规范水泥砂浆桩施工
2、编制依据(1)高速铁路路基工程施工质量验收标准(TB10751-2010)(2)高速铁路路基工程施工技术指南(铁建设[2010]241号)(3)施工图设计文件
3、适用范围适用于吉图珲铁路客运专线Ⅱ标DK70+267
37~DK80+160
00段地基处理水泥砂浆桩施工
具体施工工点如下:序号起点里程数量(m)位置1DK72+160~DK72+28511207路基地基处理2DK72+330~DK72+365路基地基处理3DK071+251
75672涵洞基底处理4DK072+198
63565涵洞基底处理5DK072+276
19555涵洞基底处理6DK072+340
281836涵洞基底处理7DK078+320
00540涵洞基底处理8DK078+425
301070涵洞基底处理4、地质情况地层:粉质黏土,黄褐色,硬塑;淤泥粉质黏土:黄褐色,软塑;黏土:黄褐色,硬塑;粗砂:褐黄色,松散稍密,稍湿;砾砂:灰褐色,稍密中密,稍湿;细角砾土:灰褐色,稍密中密,稍湿;粉质黏土:黄褐色,硬塑;全风化砂砾岩,黄褐色;强风化砂砾岩:黄褐色,砂质结构;全风化页岩:黄褐色;强风化页岩:灰黑色,泥质结构

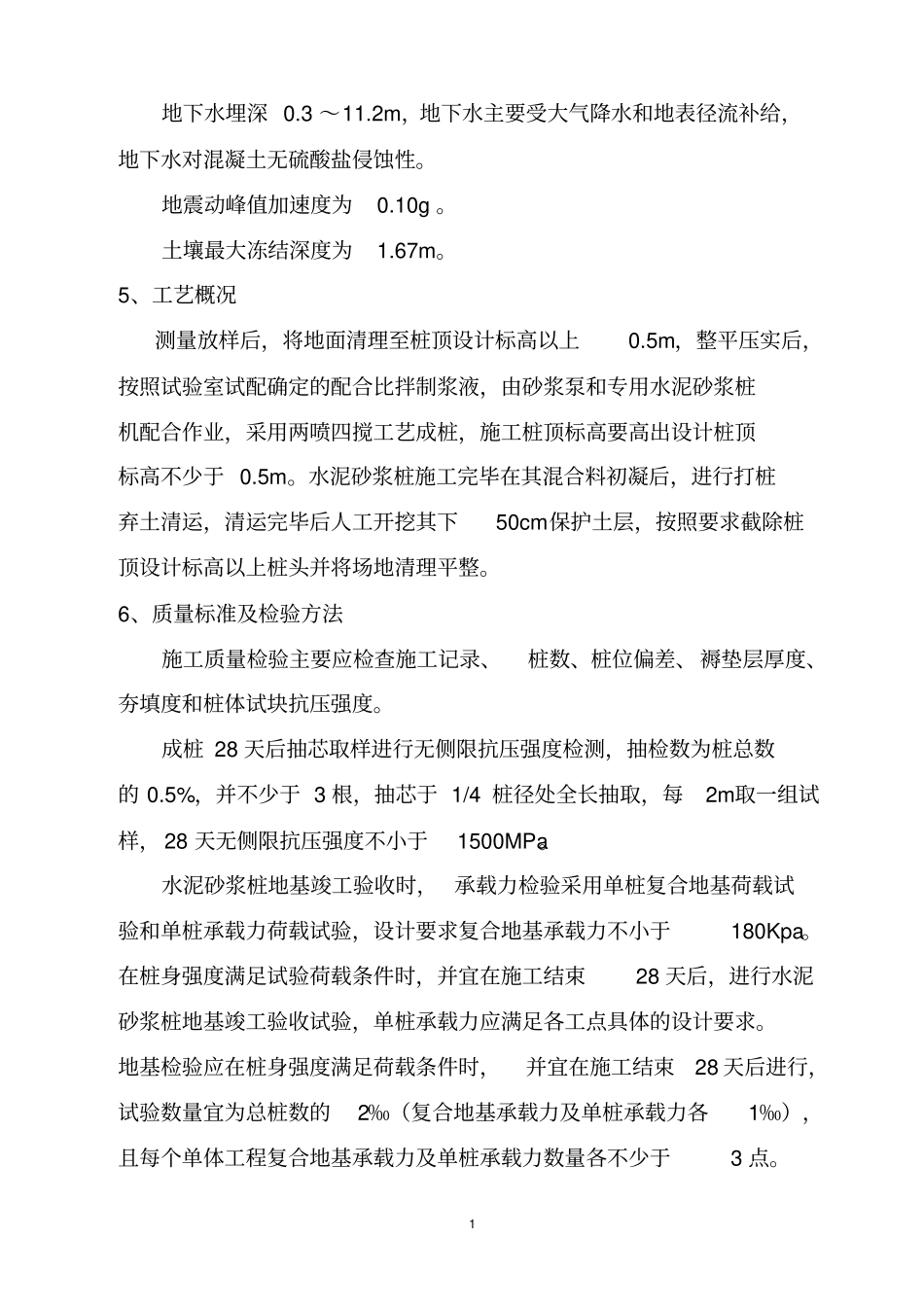

1地下水埋深0
2m,地下水主要受大气降水和地表径流补给,地下水对混凝土无硫酸盐侵蚀性
地震动峰值加速度为0
土壤最大冻结深度为1
5、工艺概况测量放样后,将地面清理至桩顶设计标高以上0
5m,整平压实后,按照试验室试配确定的配合比拌制浆液,由砂浆泵和专用水泥砂浆桩机配合作业,采用两喷四搅工艺成桩,施工桩顶标高要高出设计桩顶标高不少于0

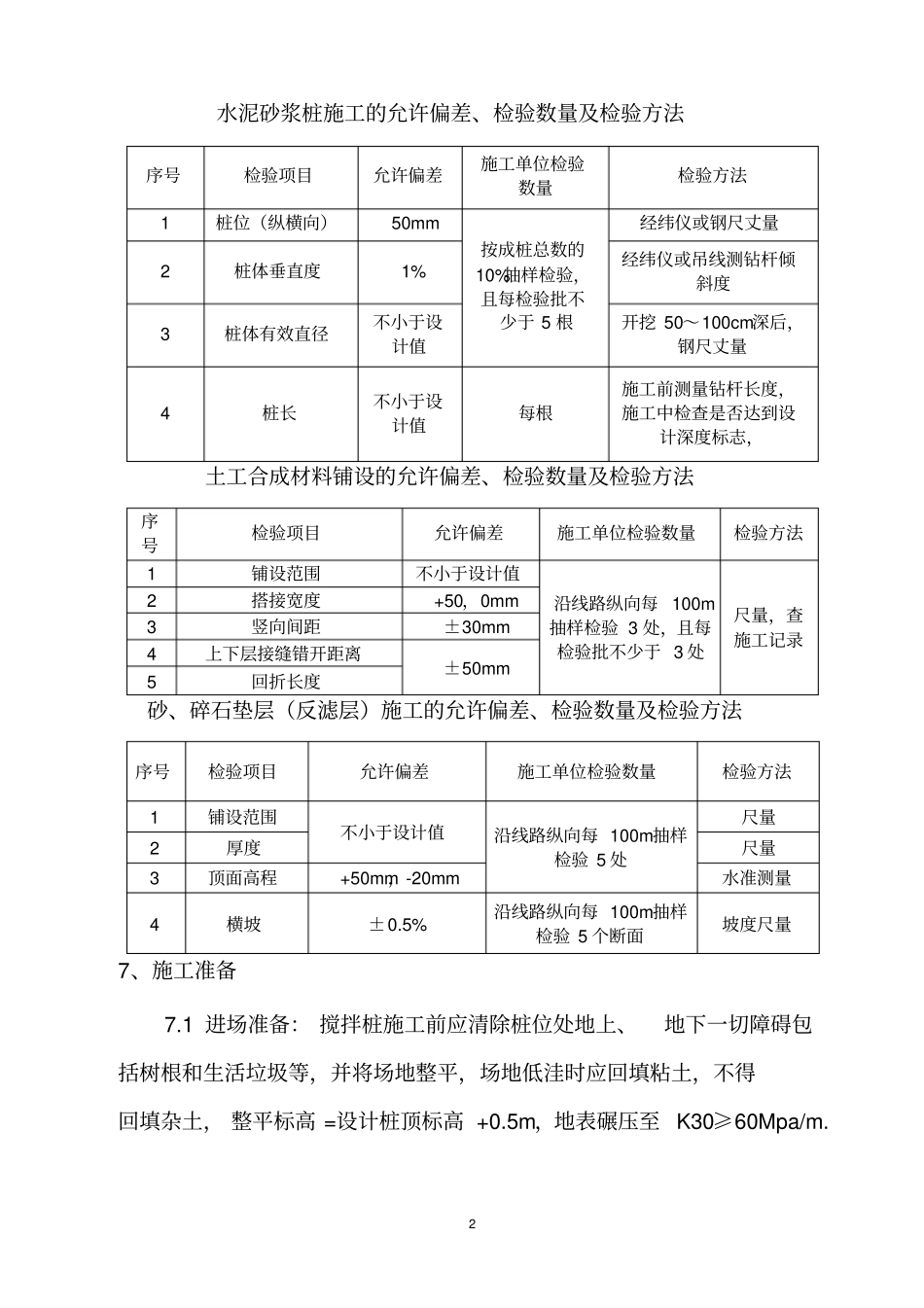

水泥砂浆桩施工完毕在其混合料初凝后,进行打桩弃土清运,清运完毕后人工开挖其下50cm保护土层,按照要求
