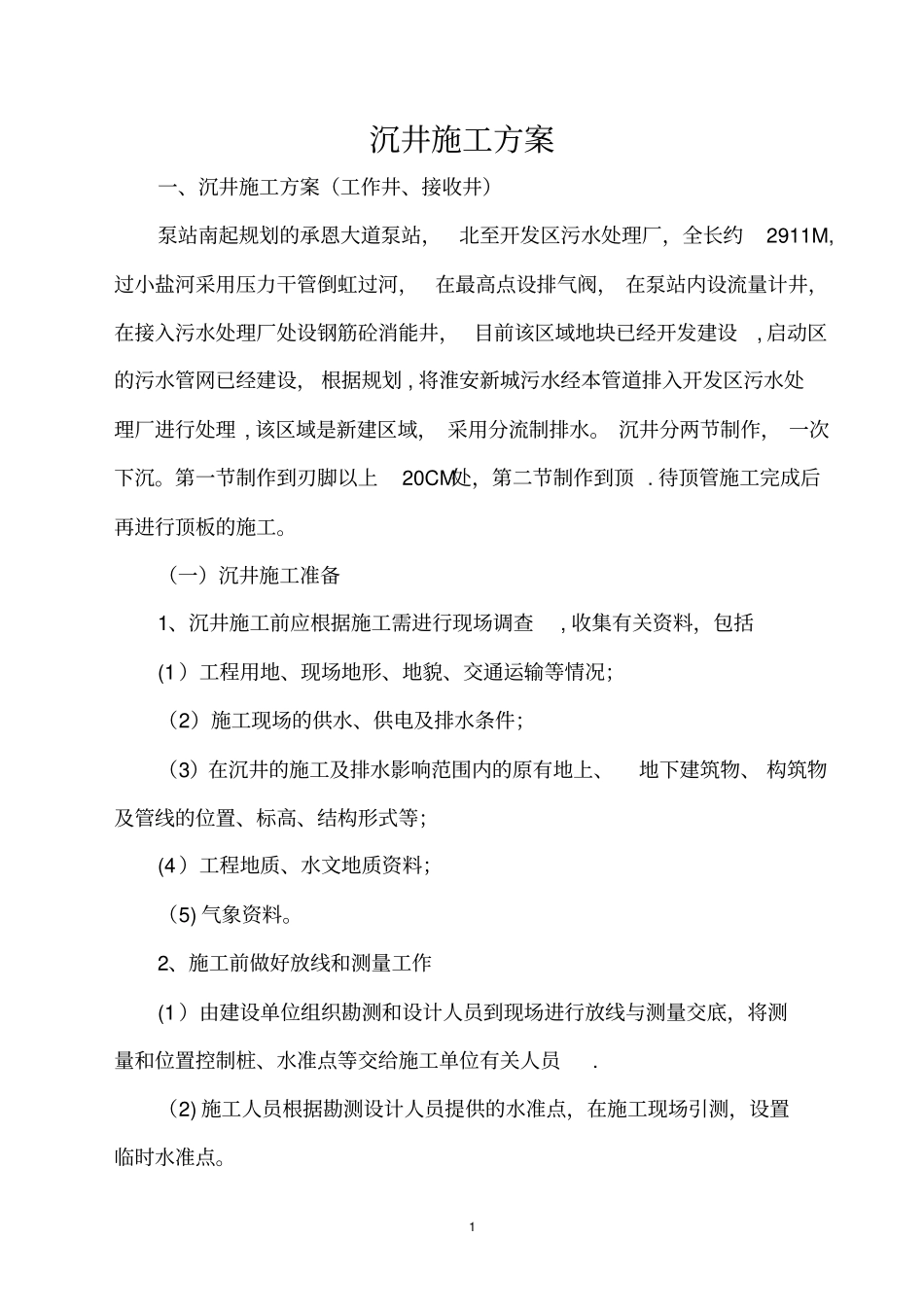

1沉井施工方案一、沉井施工方案(工作井、接收井)泵站南起规划的承恩大道泵站,北至开发区污水处理厂,全长约2911M,过小盐河采用压力干管倒虹过河,在最高点设排气阀,在泵站内设流量计井,在接入污水处理厂处设钢筋砼消能井,目前该区域地块已经开发建设,启动区的污水管网已经建设,根据规划,将淮安新城污水经本管道排入开发区污水处理厂进行处理,该区域是新建区域,采用分流制排水
沉井分两节制作,一次下沉
第一节制作到刃脚以上20CM处,第二节制作到顶
待顶管施工完成后再进行顶板的施工
(一)沉井施工准备1、沉井施工前应根据施工需进行现场调查,收集有关资料,包括(1)工程用地、现场地形、地貌、交通运输等情况;(2)施工现场的供水、供电及排水条件;(3)在沉井的施工及排水影响范围内的原有地上、地下建筑物、构筑物及管线的位置、标高、结构形式等;(4)工程地质、水文地质资料;(5)气象资料
2、施工前做好放线和测量工作(1)由建设单位组织勘测和设计人员到现场进行放线与测量交底,将测量和位置控制桩、水准点等交给施工单位有关人员
(2)施工人员根据勘测设计人员提供的水准点,在施工现场引测,设置临时水准点
2(3)施工人员根据有关单位提供的方向、位置控制桩、设置沉井轴线及中心位置控制桩

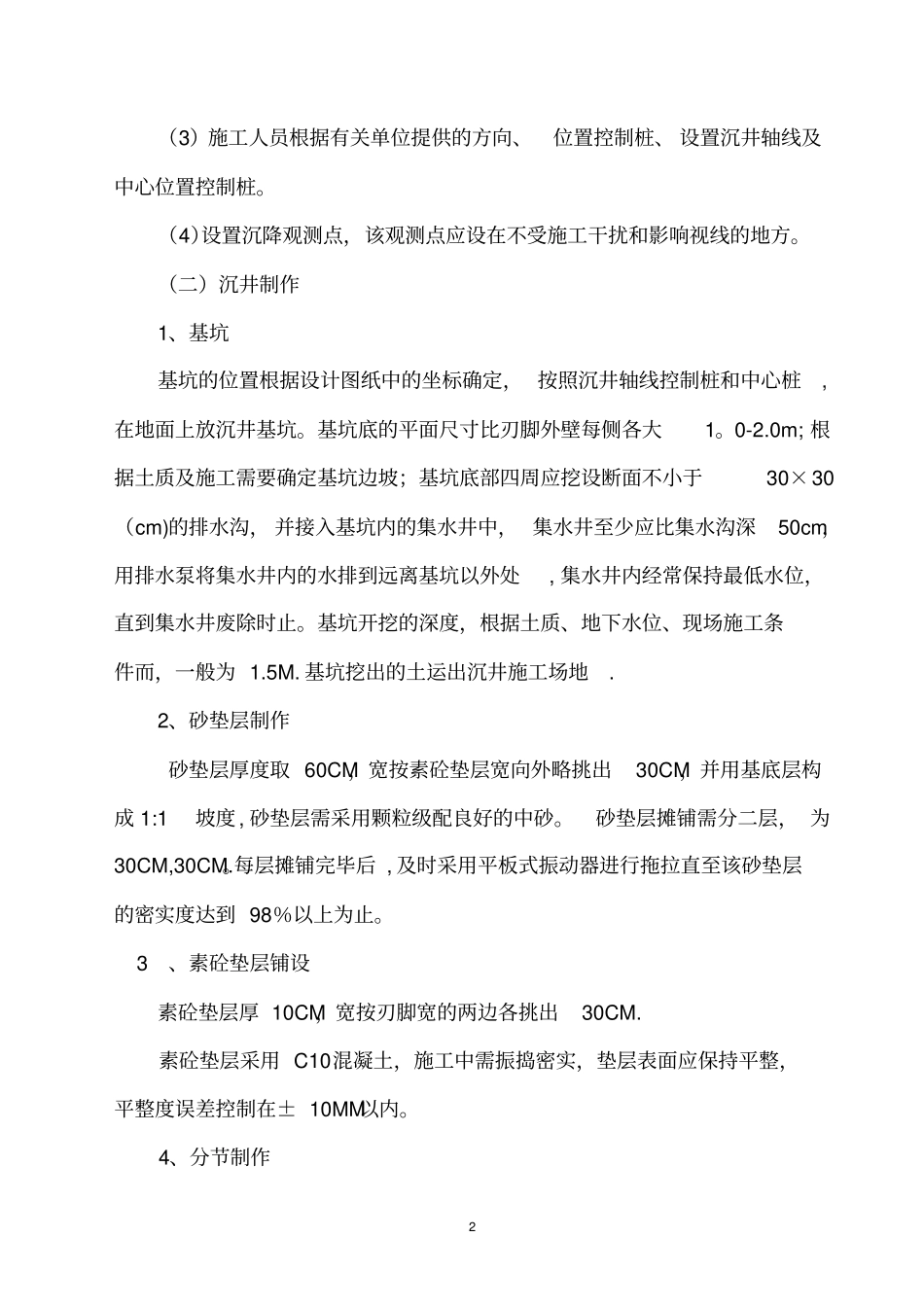

(4)设置沉降观测点,该观测点应设在不受施工干扰和影响视线的地方
(二)沉井制作1、基坑基坑的位置根据设计图纸中的坐标确定,按照沉井轴线控制桩和中心桩,在地面上放沉井基坑
基坑底的平面尺寸比刃脚外壁每侧各大1
0m;根据土质及施工需要确定基坑边坡;基坑底部四周应挖设断面不小于30×30(cm)的排水沟,并接入基坑内的集水井中,集水井至少应比集水沟深50cm,用排水泵将集水井内的水排到远离基坑以外处,集水井内经常保持最低水位,直到集水井废除时止

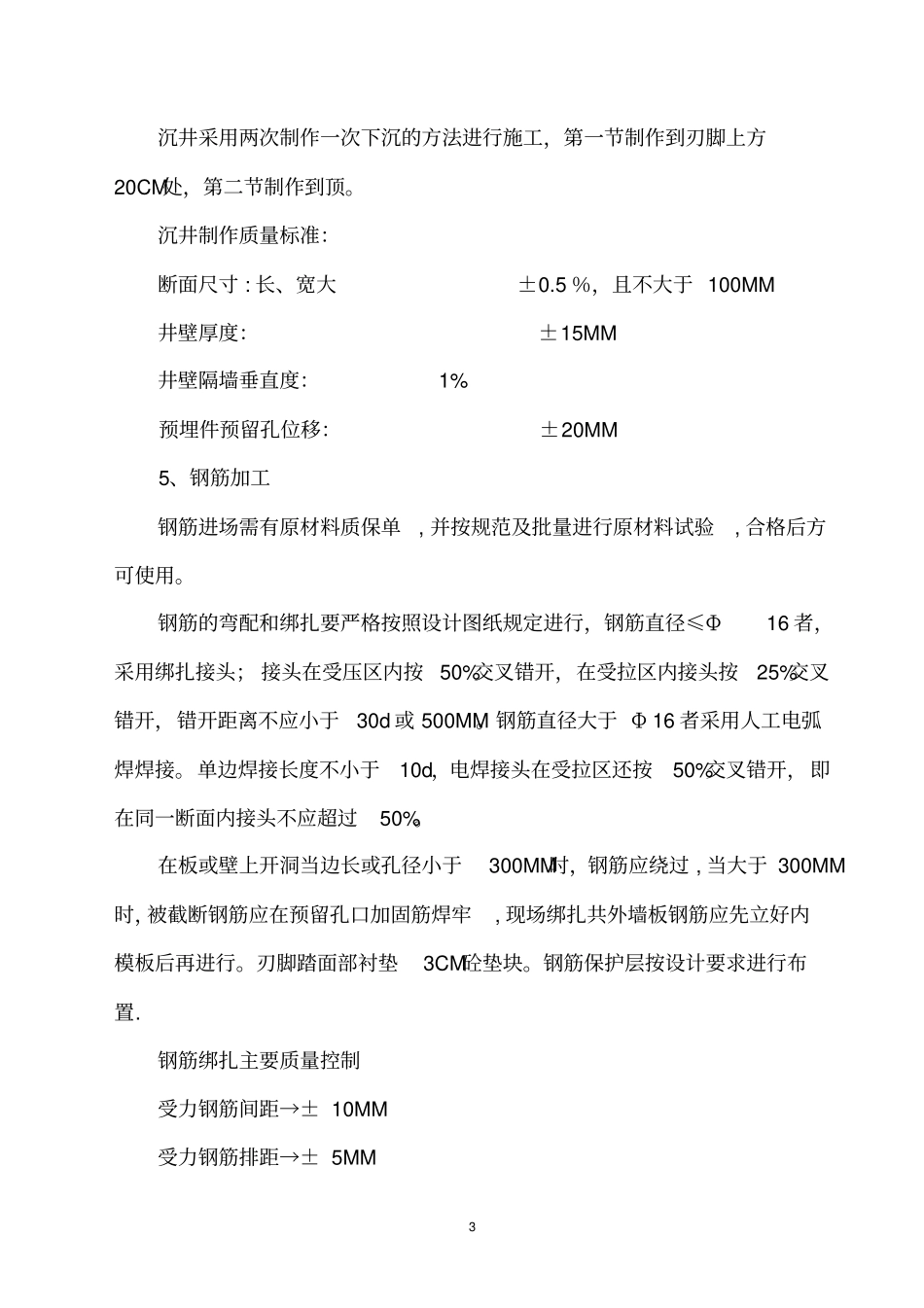

基坑开挖的深度,根据土质、地下水位、现场施工条件而,一般为1
