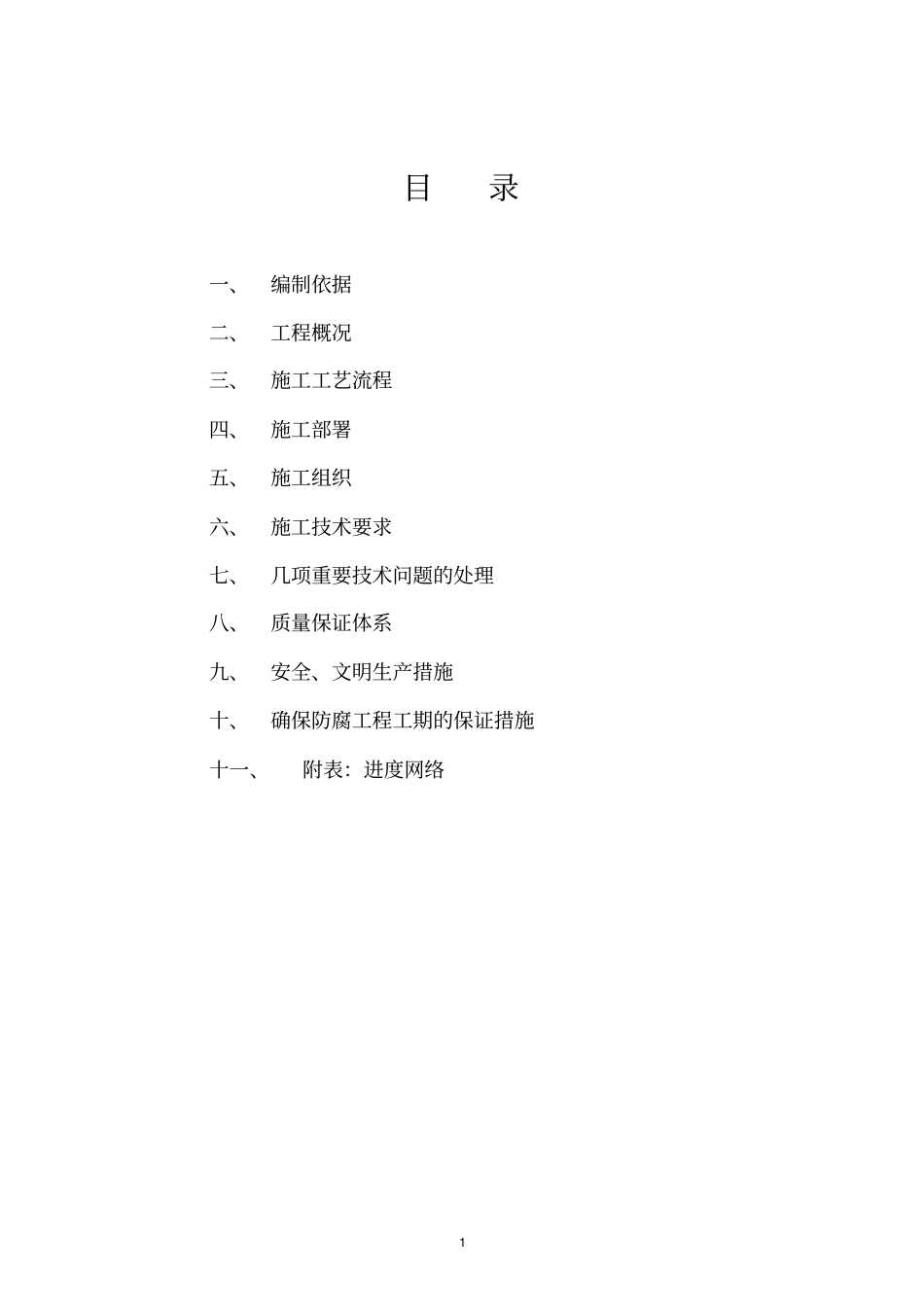

河南省防腐保温开发有限公司水泥膨胀节堵漏编制:黄宗宁初审:侯高山审核:侯高山批准:吴磊河南省防腐保温开发有限公司2017年4月24日1目录一、编制依据二、工程概况三、施工工艺流程四、施工部署五、施工组织六、施工技术要求七、几项重要技术问题的处理八、质量保证体系九、安全、文明生产措施十、确保防腐工程工期的保证措施十一、附表:进度网络2水泥膨胀节堵漏防腐施工方案一、编制依据:1、有关标准:GB50212-91《建筑防腐蚀工程施工及验收规范》HGJ229—91《工业设备及管道防腐蚀工程施工及验收规范》
2、现场实际勘察情况
二、工程概况1、工程名称:膨胀节堵漏2、工程地点:车间内
三、施工工艺流程:排废水清残留TA污垢→铲除旧防腐层→防渗堵漏→断裂缝处理→表面除理→涂第一道湿固化底漆→嵌刮环氧腻子→涂第二道湿固化底漆→满刮环氧腻子一道(平均厚2mm)→膨胀缝处理安装→断裂缝、膨胀节加强二层玻璃钢→整体贴衬环氧玻璃钢三层→玻璃钢表面处理→贴衬环氧玻璃布二层→玻璃钢表面处理→衬MFE-2表面毡一层→面毡玻璃钢表面处理→涂MFE-2面漆二道→整体聚合养护
四、施工部署1、生产准备框图:公共关系准备与主管部门有关协议、合同水电、交通部门协商有关事宜32、生产准备:组织施工人员学习有关规范、文件、工艺规程和标准
对施工人员进行有关质量方面的教育
树立“以质量求生存,以质量求发展”的思想
树立“安全第一”的思想意识和环保意识
3、生产准备计划:A、抓好施工准备,使各项工作落到实处,实行专人负责,层层把关,定人定时完成,达到规定的标准
B、施工用料:包工包料
主料经甲方认可后,乙方向甲方提供采购主材的质量保证文件
C、施工现场布置由乙方提出,经甲方批准后实施
开工报告施工现场准备特殊零件、材料采购加工清理搭设材料堆放场地技术措施用料购置脚手架、机具准备技术准备设备维护保养职工培训绘制施工网络图
