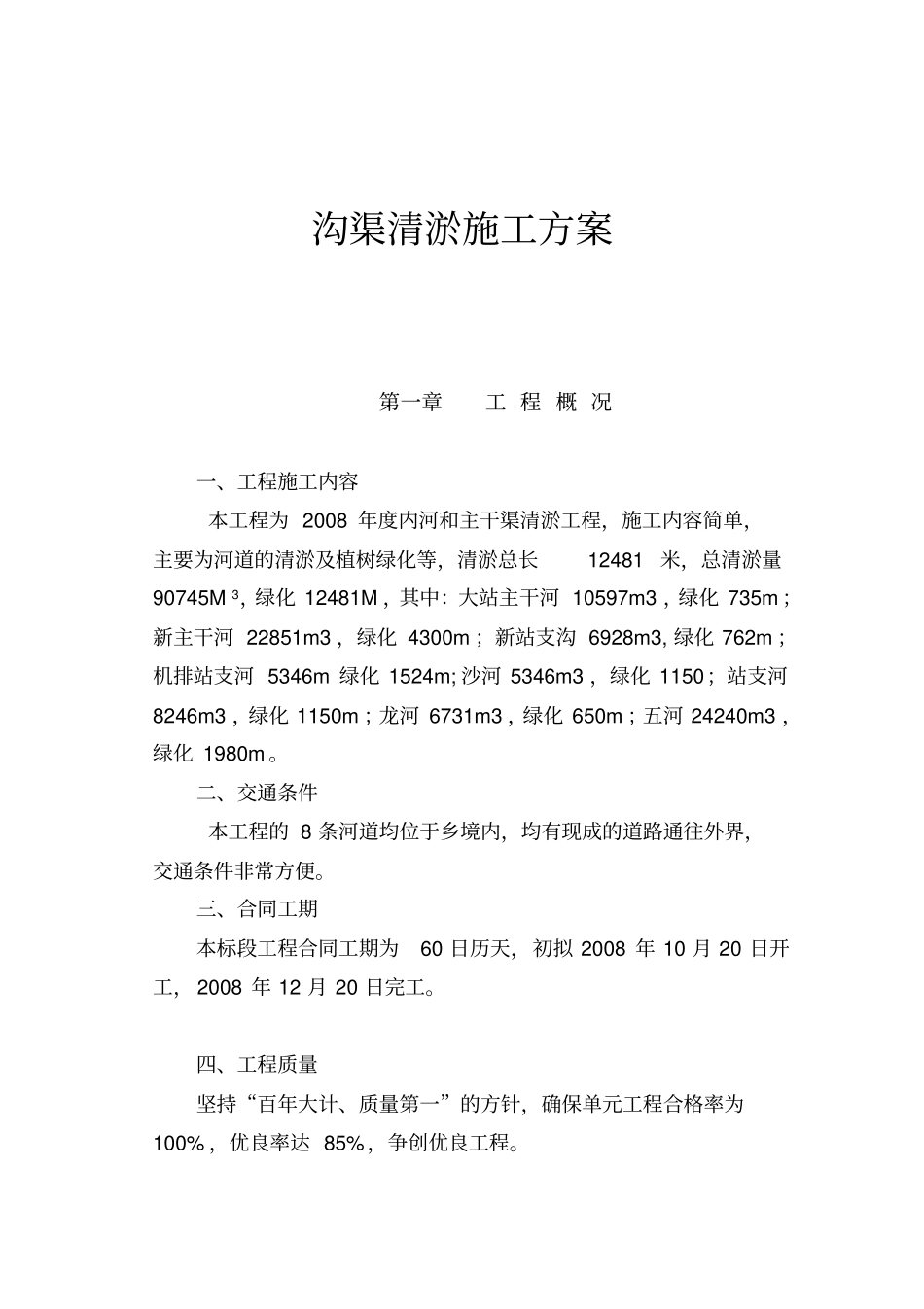

沟渠清淤施工方案第一章工程概况一、工程施工内容本工程为2008年度内河和主干渠清淤工程,施工内容简单,主要为河道的清淤及植树绿化等,清淤总长12481米,总清淤量90745M3,绿化12481M,其中:大站主干河10597m3,绿化735m;新主干河22851m3,绿化4300m;新站支沟6928m3,绿化762m;机排站支河5346m绿化1524m;沙河5346m3,绿化1150;站支河8246m3,绿化1150m;龙河6731m3,绿化650m;五河24240m3,绿化1980m
二、交通条件本工程的8条河道均位于乡境内,均有现成的道路通往外界,交通条件非常方便
三、合同工期本标段工程合同工期为60日历天,初拟2008年10月20日开工,2008年12月20日完工
四、工程质量坚持“百年大计、质量第一”的方针,确保单元工程合格率为100%,优良率达85%,争创优良工程
广州银浩建设工程有限公司专业管道疏通http://www
sut168

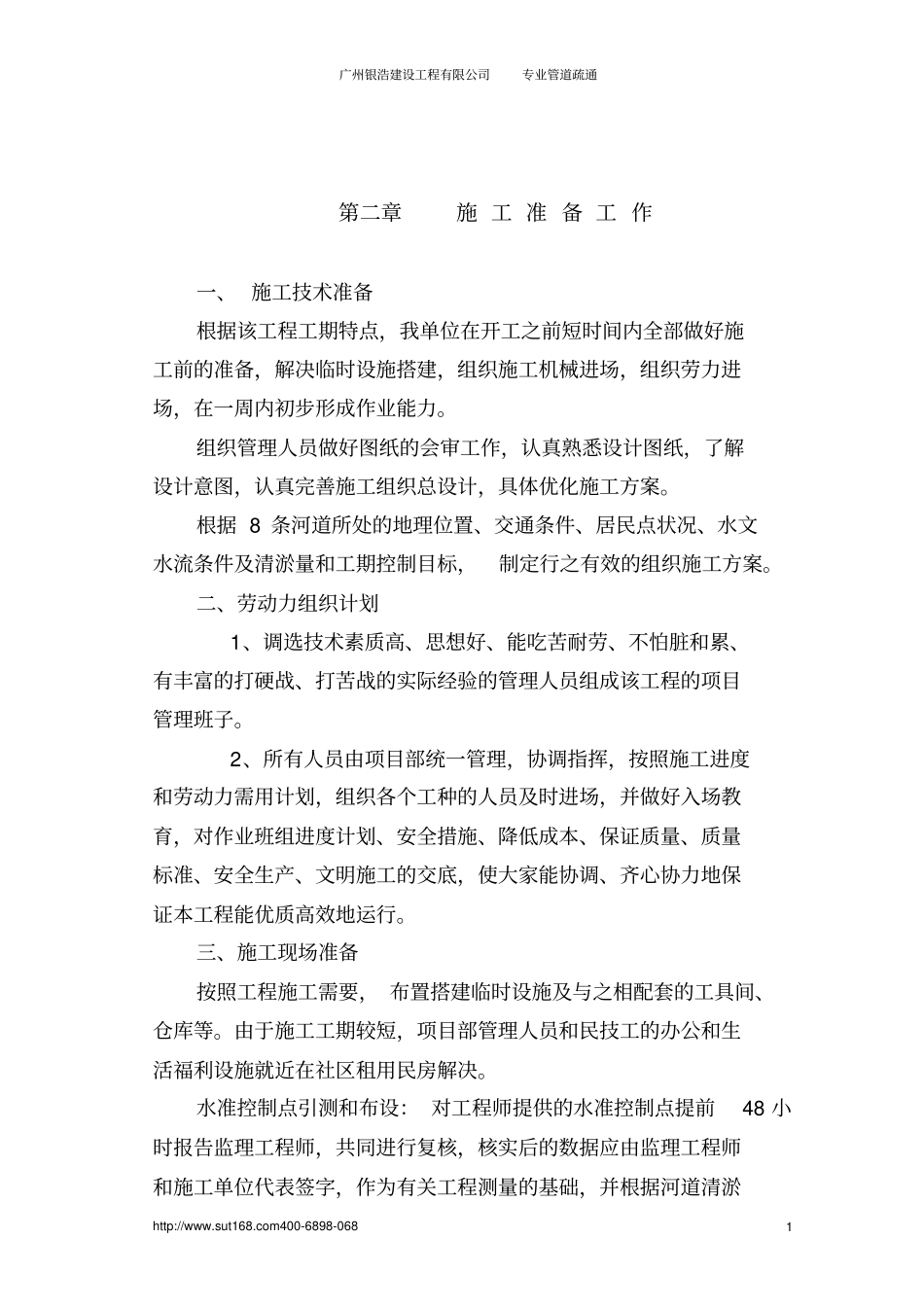

com400-6898-0681第二章施工准备工作一、施工技术准备根据该工程工期特点,我单位在开工之前短时间内全部做好施工前的准备,解决临时设施搭建,组织施工机械进场,组织劳力进场,在一周内初步形成作业能力
组织管理人员做好图纸的会审工作,认真熟悉设计图纸,了解设计意图,认真完善施工组织总设计,具体优化施工方案
根据8条河道所处的地理位置、交通条件、居民点状况、水文水流条件及清淤量和工期控制目标,制定行之有效的组织施工方案
二、劳动力组织计划1、调选技术素质高、思想好、能吃苦耐劳、不怕脏和累、有丰富的打硬战、打苦战的实际经验的管理人员组成该工程的项目管理班子
2、所有人员由项目部统一管理,协调指挥,按照施工进度和劳动力需用计划,组织各个工种的人员及时进场,并做好入场教育,对作业班组进度计划、安全措施、降低成本、保证质量、质量标准、安全
