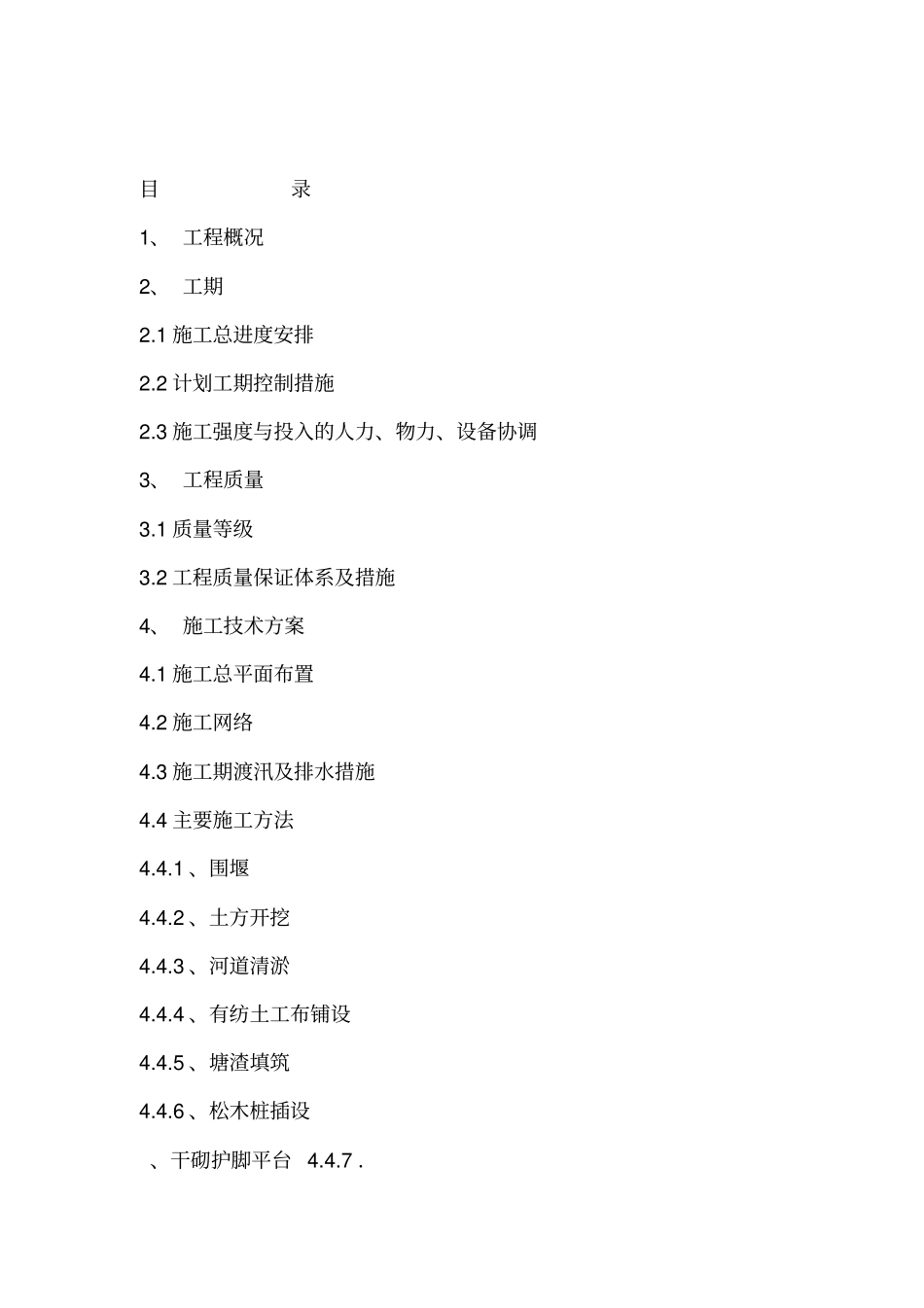

目录1、工程概况2、工期2
1施工总进度安排2
2计划工期控制措施2
3施工强度与投入的人力、物力、设备协调3、工程质量3
1质量等级3
2工程质量保证体系及措施4、施工技术方案4
1施工总平面布置4
2施工网络4
3施工期渡汛及排水措施4
4主要施工方法4
2、土方开挖4
3、河道清淤4
4、有纺土工布铺设4
5、塘渣填筑4
6、松木桩插设、干砌护脚平台4

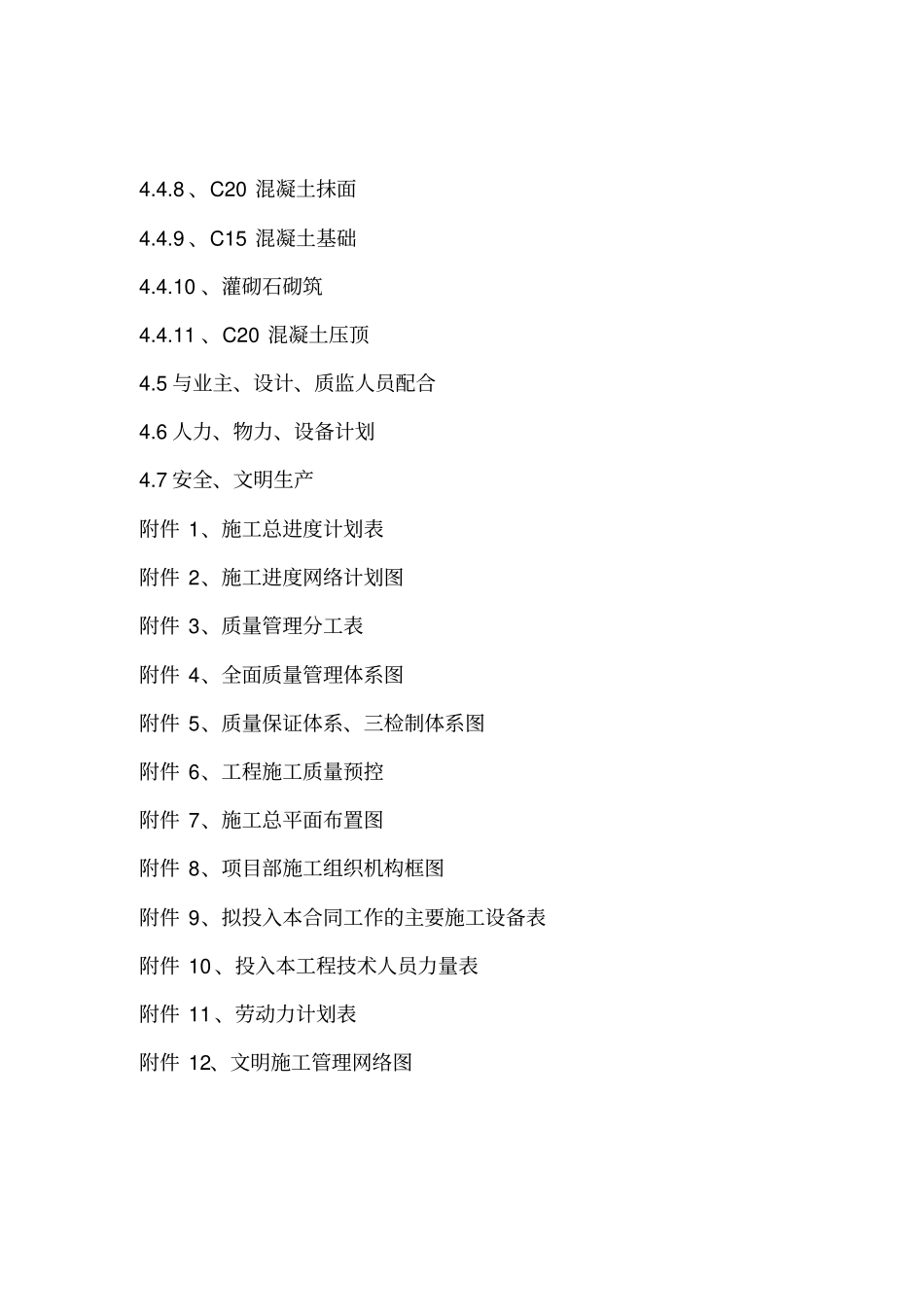

8、C20混凝土抹面4
9、C15混凝土基础4
10、灌砌石砌筑4
11、C20混凝土压顶4
5与业主、设计、质监人员配合4
6人力、物力、设备计划4

7安全、文明生产附件1、施工总进度计划表附件2、施工进度网络计划图附件3、质量管理分工表附件4、全面质量管理体系图附件5、质量保证体系、三检制体系图附件6、工程施工质量预控附件7、施工总平面布置图附件8、项目部施工组织机构框图附件9、拟投入本合同工作的主要施工设备表附件10、投入本工程技术人员力量表附件11、劳动力计划表附件12、文明施工管理网络图1、工程概况库塔干渠左岸维修加固工程位于恰拉水库,整治范围全长3000米
整治内容为:干渠左岸堤顶及坡面修整、土工膜铺设、堤顶及坡面戈壁填筑等
本工程共划分为15个单元,每单元为200m
2、施工工期2
1、施工总进度安排2
1根据招标文件规定,本工程要求于2013年6月15日竣工
2根据本工程的内容和施工条件,我们配备足够的施工机械设备,派遣有丰富施工经验的管理技术人员及操作人员,保证工程有步骤、有计划地进行
3为了使本工程按期完成,我单位在认真研究投入与产出、社会效益和经济效益比较优化的基础上,通过一定的技术手段和管理手段合理地提高施工强度,本工程按招标文件规定竣工,即工程于2013年5月6日开工,至2013年6月15日完工,总工期为40日
