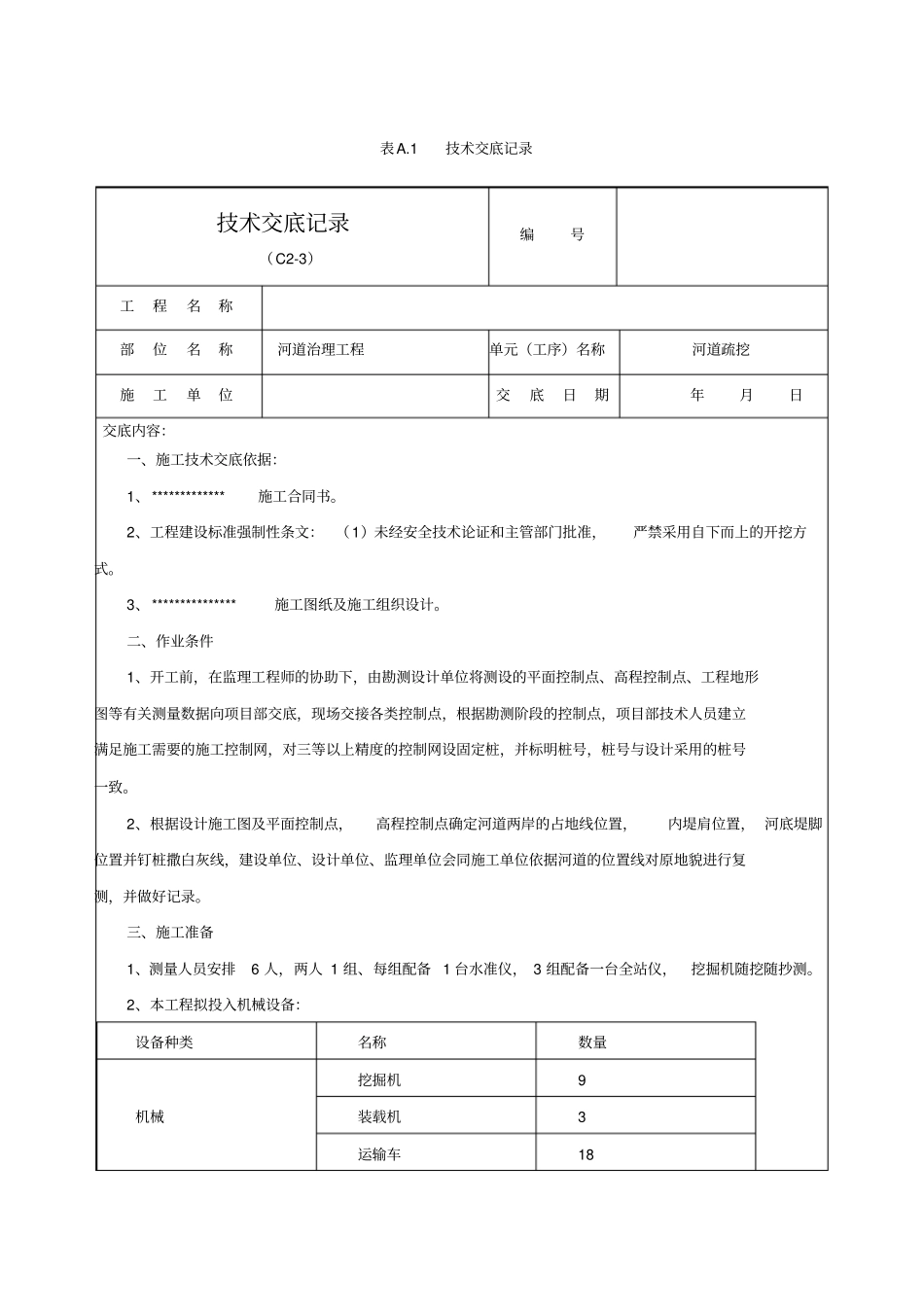

1技术交底记录技术交底记录(C2-3)编号工程名称部位名称河道治理工程单元(工序)名称河道疏挖施工单位交底日期年月日交底内容:一、施工技术交底依据:1、*************施工合同书
2、工程建设标准强制性条文:(1)未经安全技术论证和主管部门批准,严禁采用自下而上的开挖方式
3、***************施工图纸及施工组织设计
二、作业条件1、开工前,在监理工程师的协助下,由勘测设计单位将测设的平面控制点、高程控制点、工程地形图等有关测量数据向项目部交底,现场交接各类控制点,根据勘测阶段的控制点,项目部技术人员建立满足施工需要的施工控制网,对三等以上精度的控制网设固定桩,并标明桩号,桩号与设计采用的桩号一致
2、根据设计施工图及平面控制点,高程控制点确定河道两岸的占地线位置,内堤肩位置,河底堤脚位置并钉桩撒白灰线,建设单位、设计单位、监理单位会同施工单位依据河道的位置线对原地貌进行复测,并做好记录

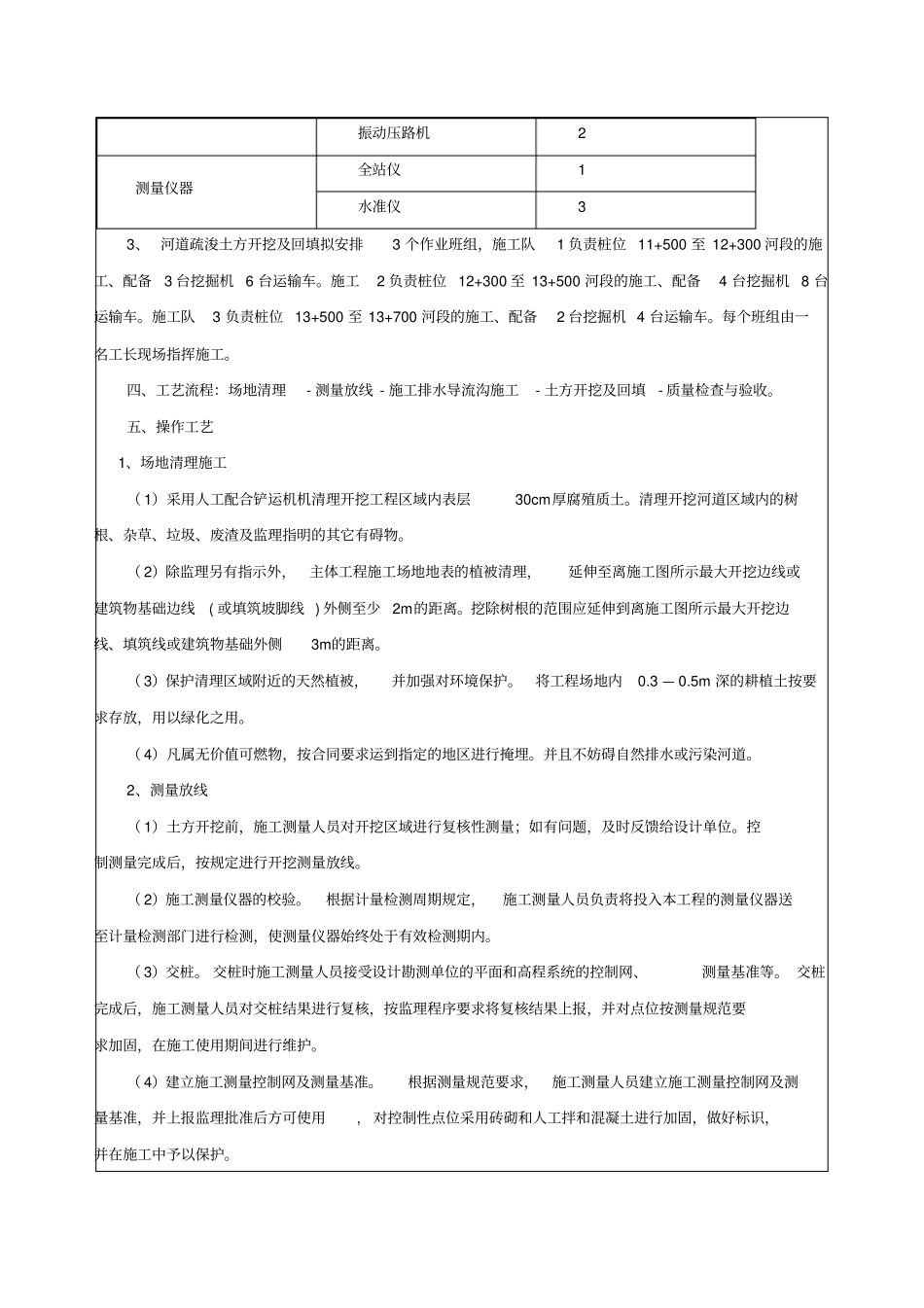

三、施工准备1、测量人员安排6人,两人1组、每组配备1台水准仪,3组配备一台全站仪,挖掘机随挖随抄测
2、本工程拟投入机械设备:设备种类名称数量机械挖掘机9装载机3运输车18振动压路机2测量仪器全站仪1水准仪33、河道疏浚土方开挖及回填拟安排3个作业班组,施工队1负责桩位11+500至12+300河段的施工、配备3台挖掘机6台运输车
施工2负责桩位12+300至13+500河段的施工、配备4台挖掘机8台运输车
施工队3负责桩位13+500至13+700河段的施工、配备2台挖掘机4台运输车
每个班组由一名工长现场指挥施工
四、工艺流程:场地清理-测量放线-施工排水导流沟施工-土方开挖及回填-质量检查与验收
五、操作工艺1、场地清理施工(1)采用人工配合铲运机机清理开挖工程区域内表层30cm厚腐殖质土
清理开挖河道区域内的树根、杂草、垃圾、废渣及监理指明的其它有碍物
