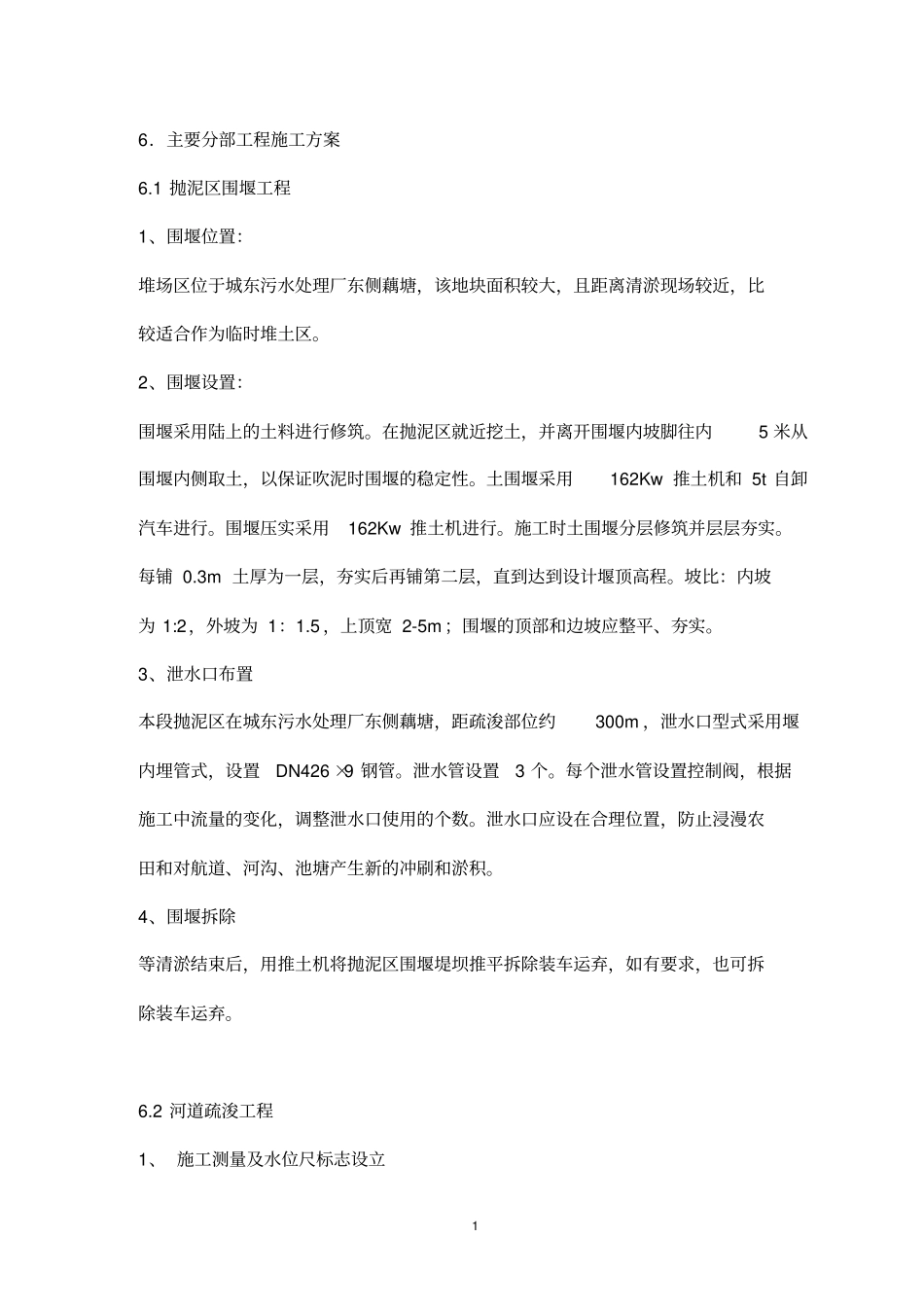

16.主要分部工程施工方案6
1抛泥区围堰工程1、围堰位置:堆场区位于城东污水处理厂东侧藕塘,该地块面积较大,且距离清淤现场较近,比较适合作为临时堆土区
2、围堰设置:围堰采用陆上的土料进行修筑
在抛泥区就近挖土,并离开围堰内坡脚往内5米从围堰内侧取土,以保证吹泥时围堰的稳定性
土围堰采用162Kw推土机和5t自卸汽车进行
围堰压实采用162Kw推土机进行
施工时土围堰分层修筑并层层夯实
3m土厚为一层,夯实后再铺第二层,直到达到设计堰顶高程
坡比:内坡为1:2,外坡为1:1
5,上顶宽2-5m;围堰的顶部和边坡应整平、夯实
3、泄水口布置本段抛泥区在城东污水处理厂东侧藕塘,距疏浚部位约300m,泄水口型式采用堰内埋管式,设置DN426×9钢管
泄水管设置3个
每个泄水管设置控制阀,根据施工中流量的变化,调整泄水口使用的个数
泄水口应设在合理位置,防止浸漫农田和对航道、河沟、池塘产生新的冲刷和淤积
4、围堰拆除等清淤结束后,用推土机将抛泥区围堰堤坝推平拆除装车运弃,如有要求,也可拆除装车运弃

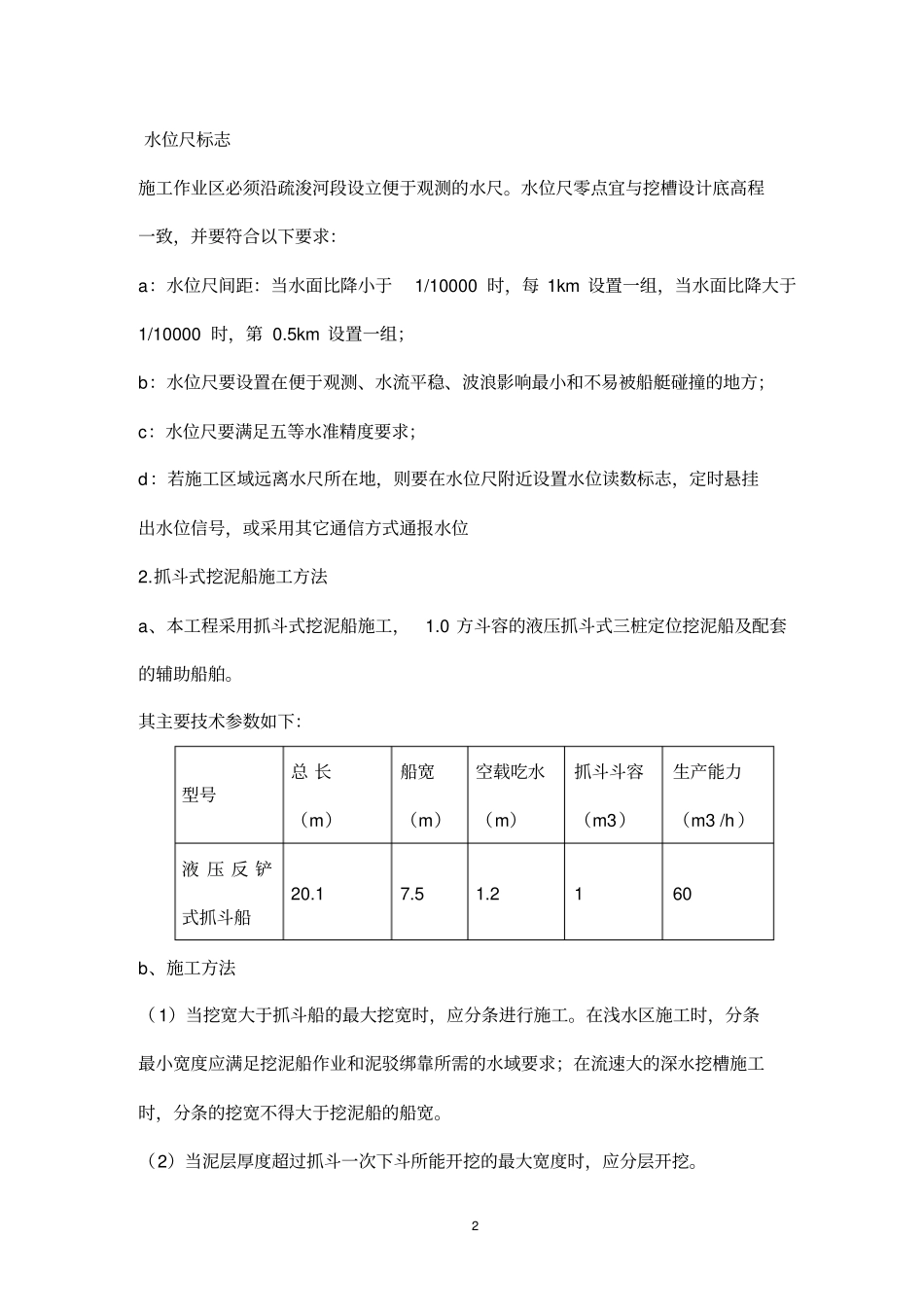

2河道疏浚工程1、施工测量及水位尺标志设立2水位尺标志施工作业区必须沿疏浚河段设立便于观测的水尺
水位尺零点宜与挖槽设计底高程一致,并要符合以下要求:a:水位尺间距:当水面比降小于1/10000时,每1km设置一组,当水面比降大于1/10000时,第0
5km设置一组;b:水位尺要设置在便于观测、水流平稳、波浪影响最小和不易被船艇碰撞的地方;c:水位尺要满足五等水准精度要求;d:若施工区域远离水尺所在地,则要在水位尺附近设置水位读数标志,定时悬挂出水位信号,或采用其它通信方式通报水位2
抓斗式挖泥船施工方法a、本工程采用抓斗式挖泥船施工,1
0方斗容的液压抓斗式三桩定位挖泥船及配套的辅助船舶
其主要技术参数如下:型号总长(m)船宽(m)空载吃水(m)抓斗斗容(m3)生产能力
