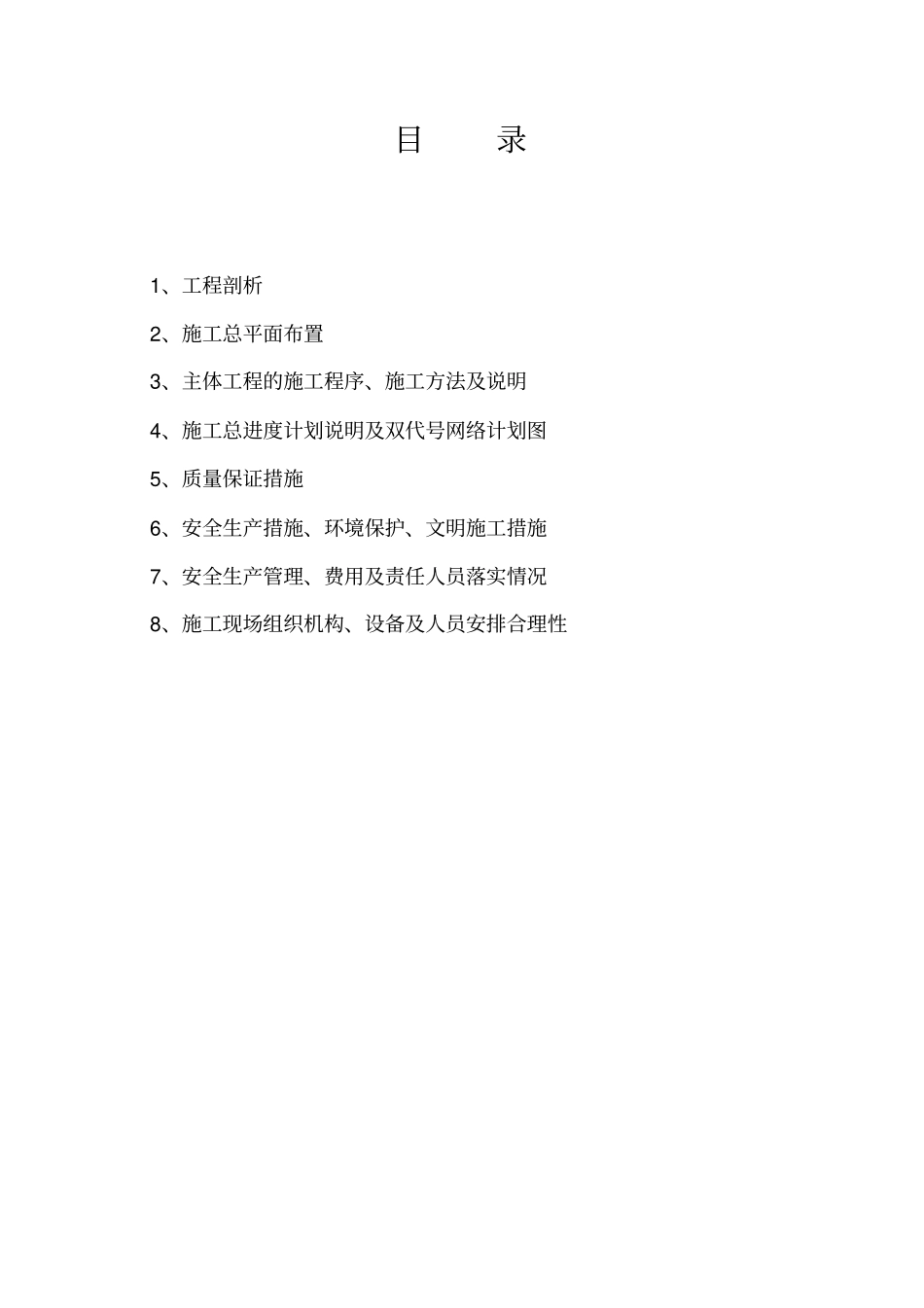

全国中小河流治理镇远县金堡乡防洪治涝工程施工组织设计发包人:镇远县河道管理所承包人:贵州三蒲建设工程有限公司2012年3月18日目录1、工程剖析2、施工总平面布置3、主体工程的施工程序、施工方法及说明4、施工总进度计划说明及双代号网络计划图5、质量保证措施6、安全生产措施、环境保护、文明施工措施7、安全生产管理、费用及责任人员落实情况8、施工现场组织机构、设备及人员安排合理性1、工程剖析1

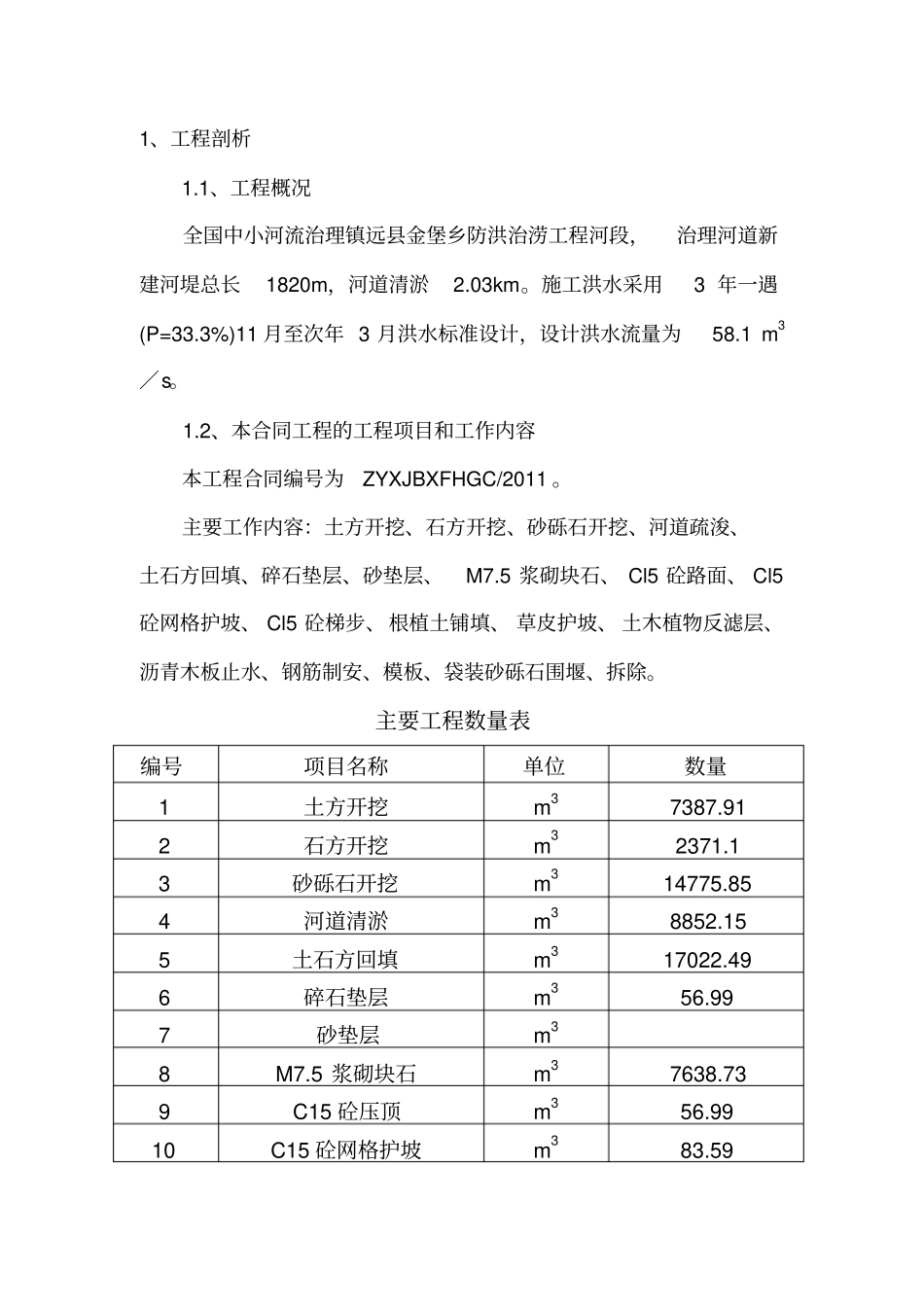

1、工程概况全国中小河流治理镇远县金堡乡防洪治涝工程河段,治理河道新建河堤总长1820m,河道清淤2
施工洪水采用3年一遇(P=33
3%)11月至次年3月洪水标准设计,设计洪水流量为58
2、本合同工程的工程项目和工作内容本工程合同编号为ZYXJBXFHGC/2011
主要工作内容:土方开挖、石方开挖、砂砾石开挖、河道疏浚、土石方回填、碎石垫层、砂垫层、M7
5浆砌块石、Cl5砼路面、Cl5砼网格护坡、Cl5砼梯步、根植土铺填、草皮护坡、土木植物反滤层、沥青木板止水、钢筋制安、模板、袋装砂砾石围堰、拆除
主要工程数量表编号项目名称单位数量1土方开挖m37387
912石方开挖m32371
13砂砾石开挖m314775
854河道清淤m38852
155土石方回填m317022
496碎石垫层m356
997砂垫层m38M7
5浆砌块石m37638
739C15砼压顶m356
9910C15砼网格护坡m383
5911C15砼梯步m312伸缩缝㎡567
22、施工总平面布置2
1、施工总平面布置根据本工程的条件和特点,为了合理布置施工所需设备、供电、供水、供风、运输、储料场、仓库等,避免产生施工干扰,充分发挥人力、物力、资金、机械设备的使用效率,确保该工程顺利地保质、保量按期完成
我单位计划将项目部布置临时流动形式,再根据工程实际情况,将本项目分成几个施工组,保
