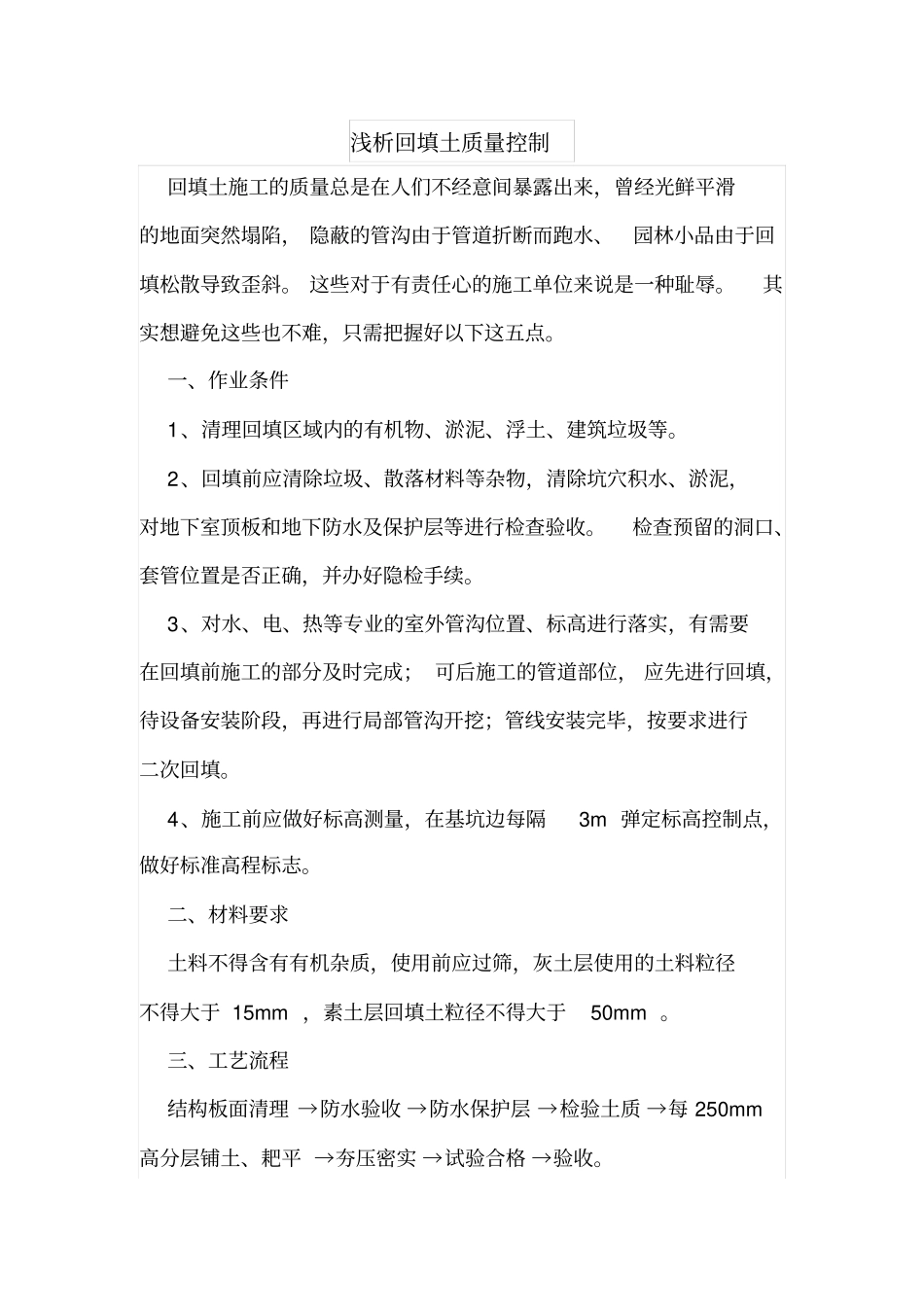

浅析回填土质量控制回填土施工的质量总是在人们不经意间暴露出来,曾经光鲜平滑的地面突然塌陷,隐蔽的管沟由于管道折断而跑水、园林小品由于回填松散导致歪斜
这些对于有责任心的施工单位来说是一种耻辱
其实想避免这些也不难,只需把握好以下这五点
一、作业条件1、清理回填区域内的有机物、淤泥、浮土、建筑垃圾等
2、回填前应清除垃圾、散落材料等杂物,清除坑穴积水、淤泥,对地下室顶板和地下防水及保护层等进行检查验收
检查预留的洞口、套管位置是否正确,并办好隐检手续
3、对水、电、热等专业的室外管沟位置、标高进行落实,有需要在回填前施工的部分及时完成;可后施工的管道部位,应先进行回填,待设备安装阶段,再进行局部管沟开挖;管线安装完毕,按要求进行二次回填
4、施工前应做好标高测量,在基坑边每隔3m弹定标高控制点,做好标准高程标志
二、材料要求土料不得含有有机杂质,使用前应过筛,灰土层使用的土料粒径不得大于15mm,素土层回填土粒径不得大于50mm

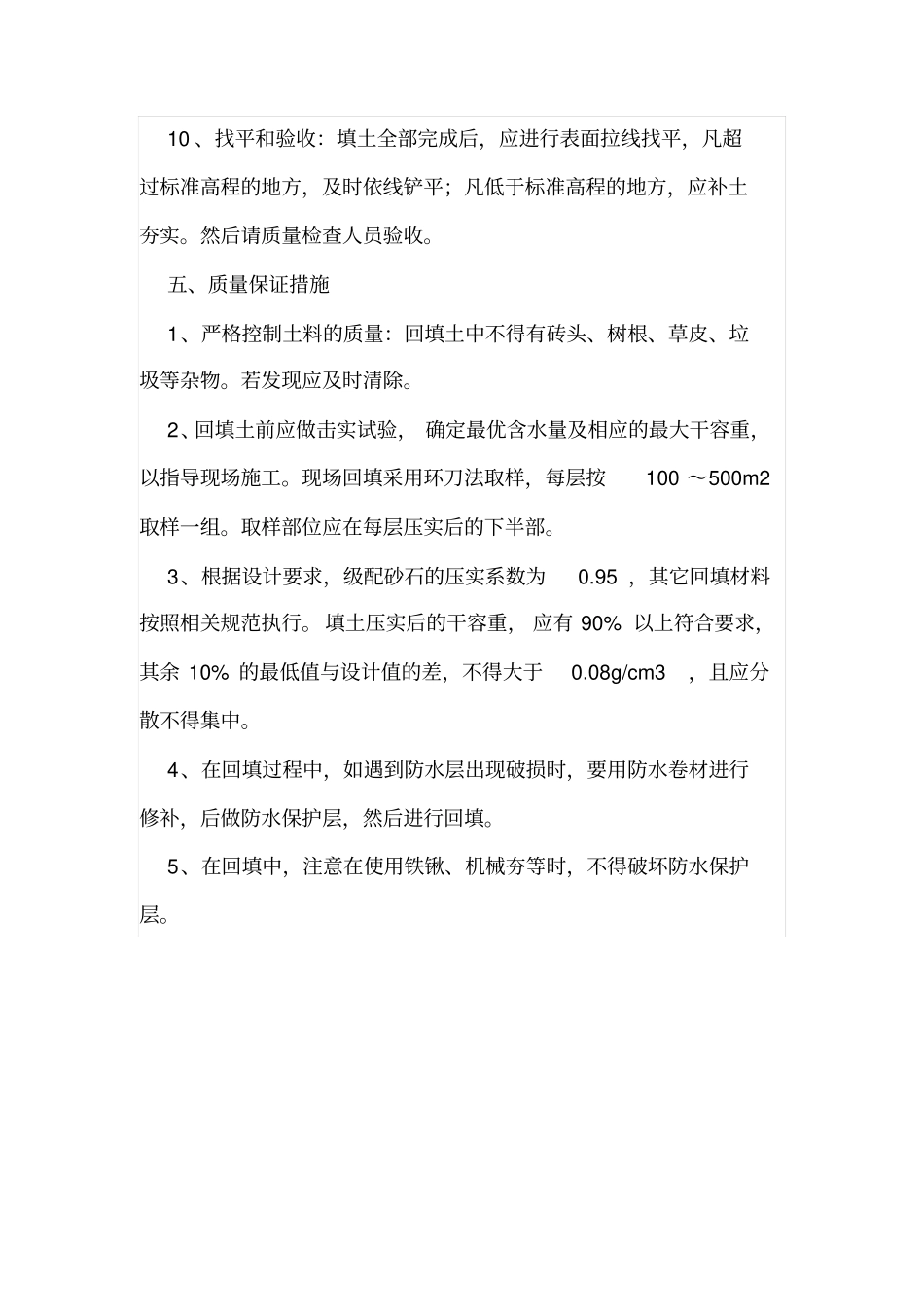

三、工艺流程结构板面清理→防水验收→防水保护层→检验土质→每250mm高分层铺土、耙平→夯压密实→试验合格→验收
四、施工工艺要求1、填土前,检验土料的含水量,检验方法是以手握成团,落地开花为适宜
如含水量偏高,可采用翻松、晾晒、均匀掺加干土或换土等措施,如回填土的含水量偏低,可采用预先洒水湿润等措施
在气候干燥时,须采取加速运土、平土和夯压过程,以减少土的水分散失
2、回填前先验收地下室防水、防水保护层及保温层等,合格后方可回填
3、回填前拆除地上落地架,在各层周边搭设1
2m高防护围栏
4、进行回填土施工,下土及夯土时注意对防水及其保护层的保护
5、因施工场地有限,根据现场实际,回填土根据每天的回填量,分批进场,并及时覆盖
6、回填土应分层铺摊
每层虚厚度为250mm,压实后厚度为200mm
每层铺摊后,随之耙平,夯实

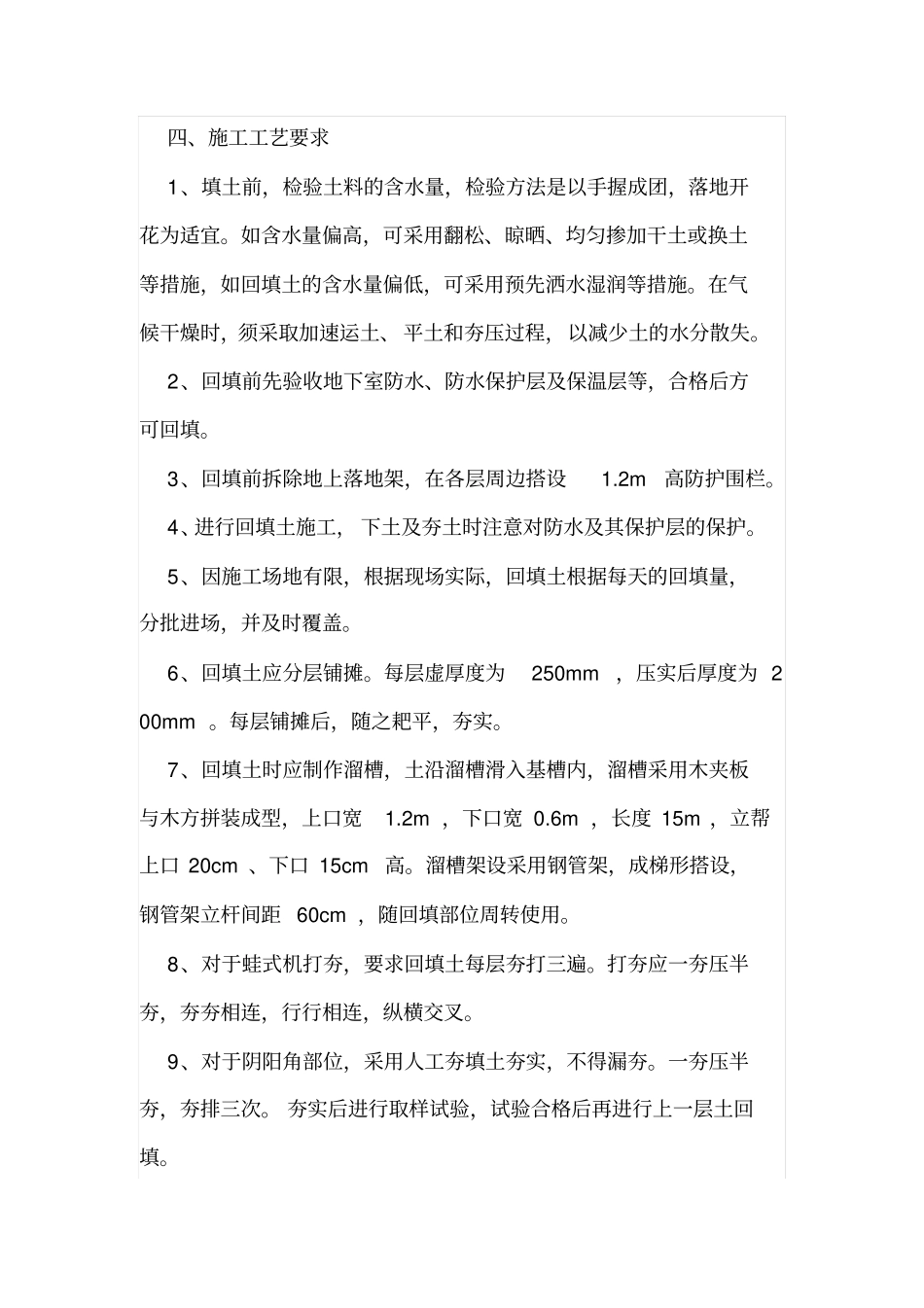

7、回填土时应制作溜槽,土
