天津港航工程有限公司施工技术总结1海上现浇承台施工技术总结赵晶伟王烁(天津港航工程有限公司第三项目经理部)摘要:本项工程的水上混凝土的浇筑工艺非常具有代表性,即展示了此类工程的施工工艺,又对一些常见的问题进行了解决,本工程于2015年8月12日完成全部施工任务,质量满足规范和设计要求
关键词:墩台海上现浇吊机组搅拌船1
工程概况在天津大神堂浅海活牡蛎礁独特生态系统保护与修复项目(核心区警示灯塔及监控系统)施工中,桩基上部墩台部分,作为海上大体积混凝土施工工艺,混凝土内外温度控制较难,容易造成开裂等质量问题
且劳动力需求量较大,涉及到专业较多,钢筋加工制作需在水上方驳上完成,底模板安装和拆除难度大,整体质量控制难度较大
混凝土承台为钢筋混凝土结构,长10m,宽10m,厚度为1
5m,面积为100㎡,混凝土浇筑方量为213㎡
施工内容主要包括墩台模板底板的支立,钢筋的绑扎与安装,侧模的支立,混凝土浇筑
上部护轮坎结构也作为栏杆基础,25cm高,长35
3m,共包含2
4m3混凝土
整个承台结构混凝土分两次进行浇筑,第一次浇筑50cm,第二次浇筑剩余1m承台、护轮坎及上部结构立柱
1工程位置平面图天津港航工程有限公司施工技术总结22

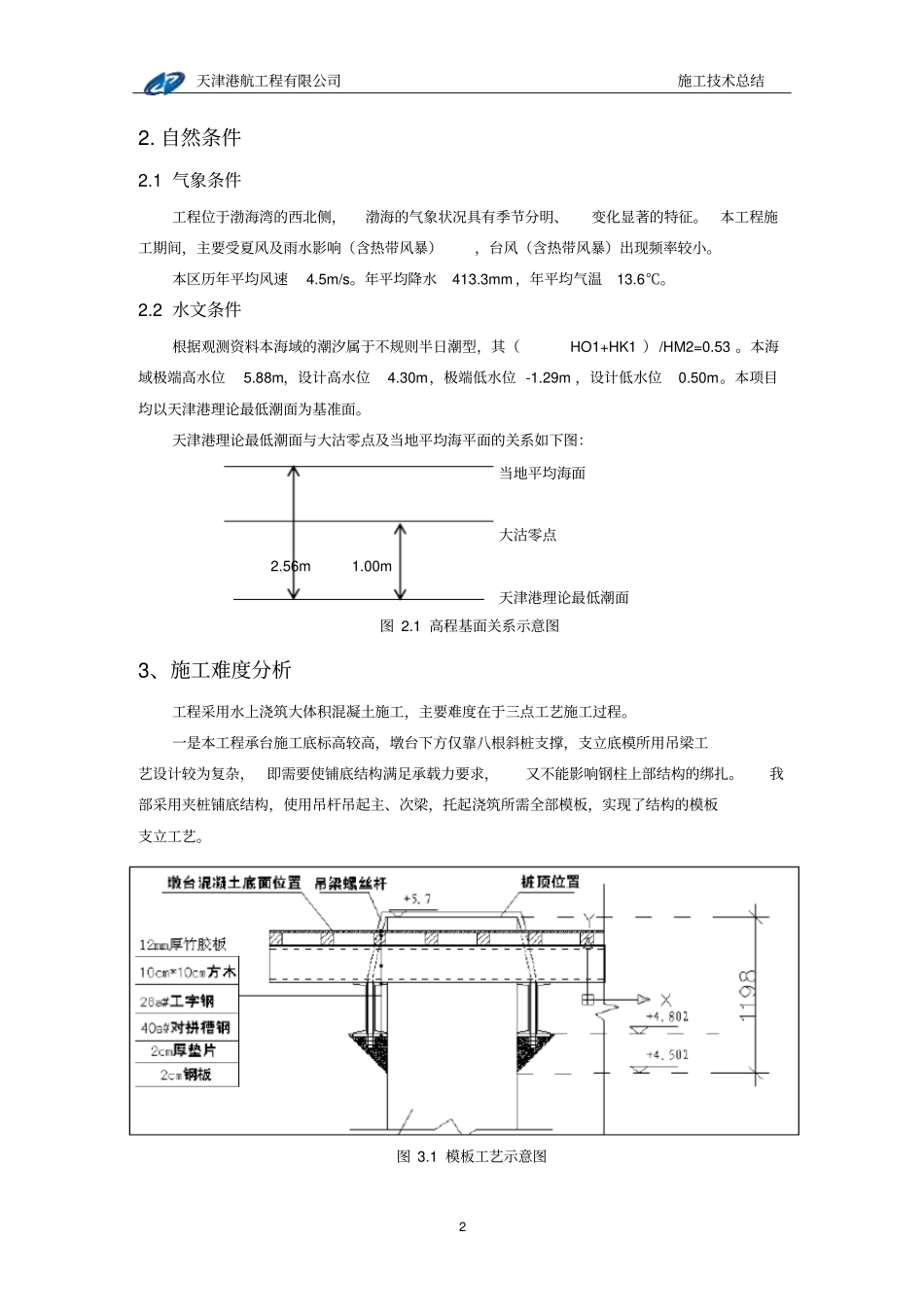

1气象条件工程位于渤海湾的西北侧,渤海的气象状况具有季节分明、变化显著的特征
本工程施工期间,主要受夏风及雨水影响(含热带风暴),台风(含热带风暴)出现频率较小
本区历年平均风速4
年平均降水413
3mm,年平均气温13
2水文条件根据观测资料本海域的潮汐属于不规则半日潮型,其(HO1+HK1)/HM2=0
本海域极端高水位5
88m,设计高水位4
30m,极端低水位-1
29m,设计低水位0
本项目均以天津港理论最低潮面为基准面

天津港理论最低潮面与大沽零点及当地平均海平面的关系如下图:当地平均
