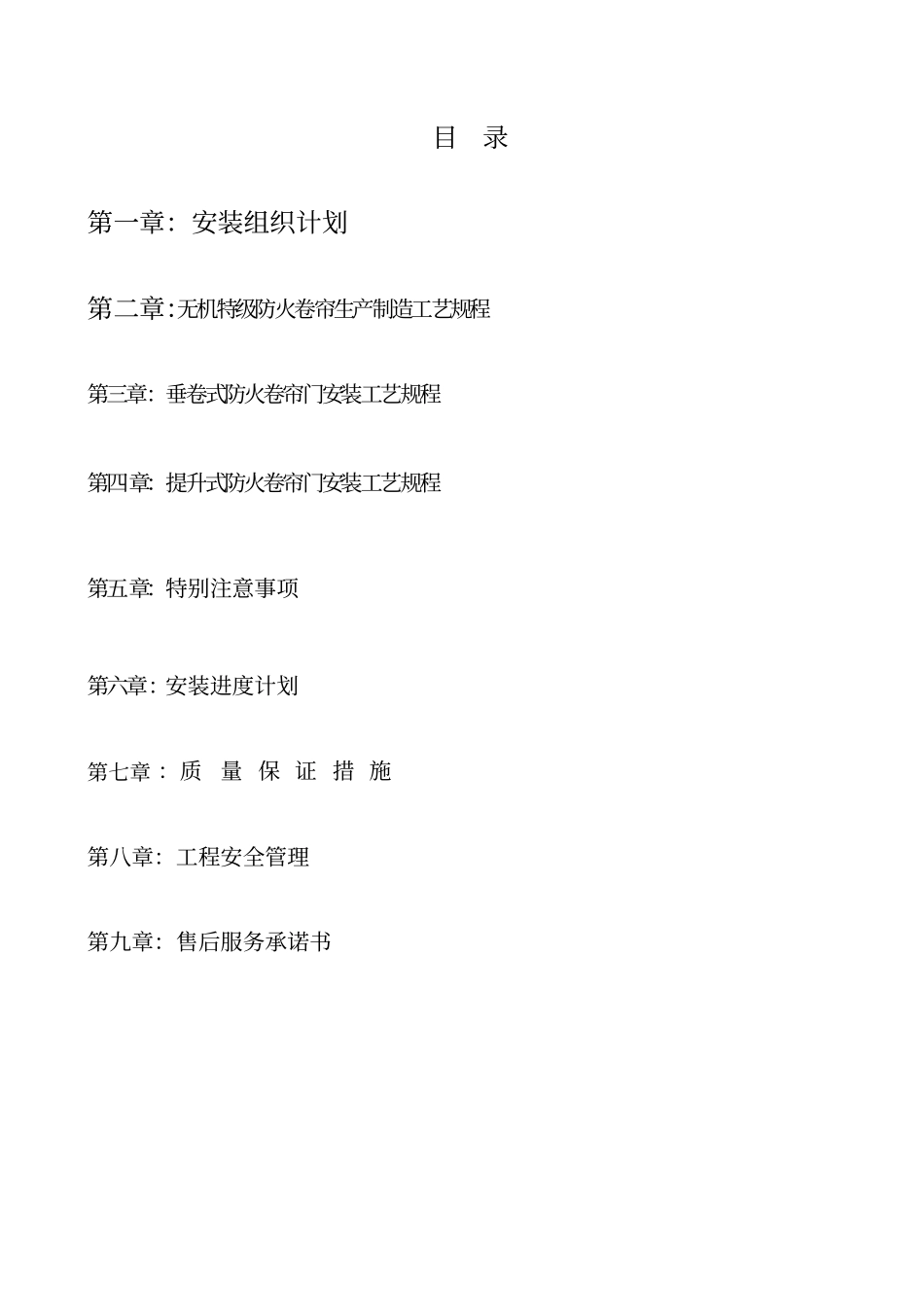

海底捞项目特级防火卷帘门施工方案编制:审核:批准:编制单位:四川天宇星消防设备有限公司编制日期:2014年9月20日目录第一章:安装组织计划第二章:无机特级防火卷帘生产制造工艺规程第三章:垂卷式防火卷帘门安装工艺规程第四章:提升式防火卷帘门安装工艺规程第五章:特别注意事项第六章:安装进度计划第七章:质量保证措施第八章:工程安全管理第九章:售后服务承诺书防火卷帘门施工方案第一章:安装组织计划1.工程概况1

1工程量:海底捞防火卷帘项目,工程量为20000㎡左右
2工程特点及技术要求该工程项目因施工队多,立体交叉作业,人员相对集中、工期较短、规格多样
给防火卷帘门的设计、及防火门施工带来较大的施工难度
3根据甲方要求,该工程适用于特级防火卷帘(双轨无机布基折叠式)及特级防火卷帘(双轨无机布基),其耐火时间达国家标准3小时以上
本产品经国家防火建筑材料质量监测检验中心检测合格,能满足本工程的防火功能要求,另本产品全部采用先进可靠的电控系统,能确保消防控制中心联动控制的功能要求
2.施工组织2
1.人员组织2
1.组织机构:设立项目部,拟定15人参加此工程的设计、施工
其人员组织机构见附图:2
2设备组织2
此工程防火卷帘门数量多,另有部分超宽、超高规格的防火卷帘,施工难度高,施工工期紧,拟投入20套设备及机具,并保证设备的完好率达到98%
如下表:序号名称单位数量备注1电焊机台82切割机台43电锤台54手电钻台45手磨机台36手动葫芦个57安装脚手架套58常用安装工具套102
3生产组织此工程的生产组织分公司内部生产组织和现场生产组织,其各自承担不同的生产任务
1公司生产组织的主要任务a
原材料、零部件的采购及运输;b
卷轴、导轨的制作、加工及运输
2.现场生产任务a
电机、支承板、卷轴、帘布、帘片、导轨的制作拼装;b
各零部件的配套组
