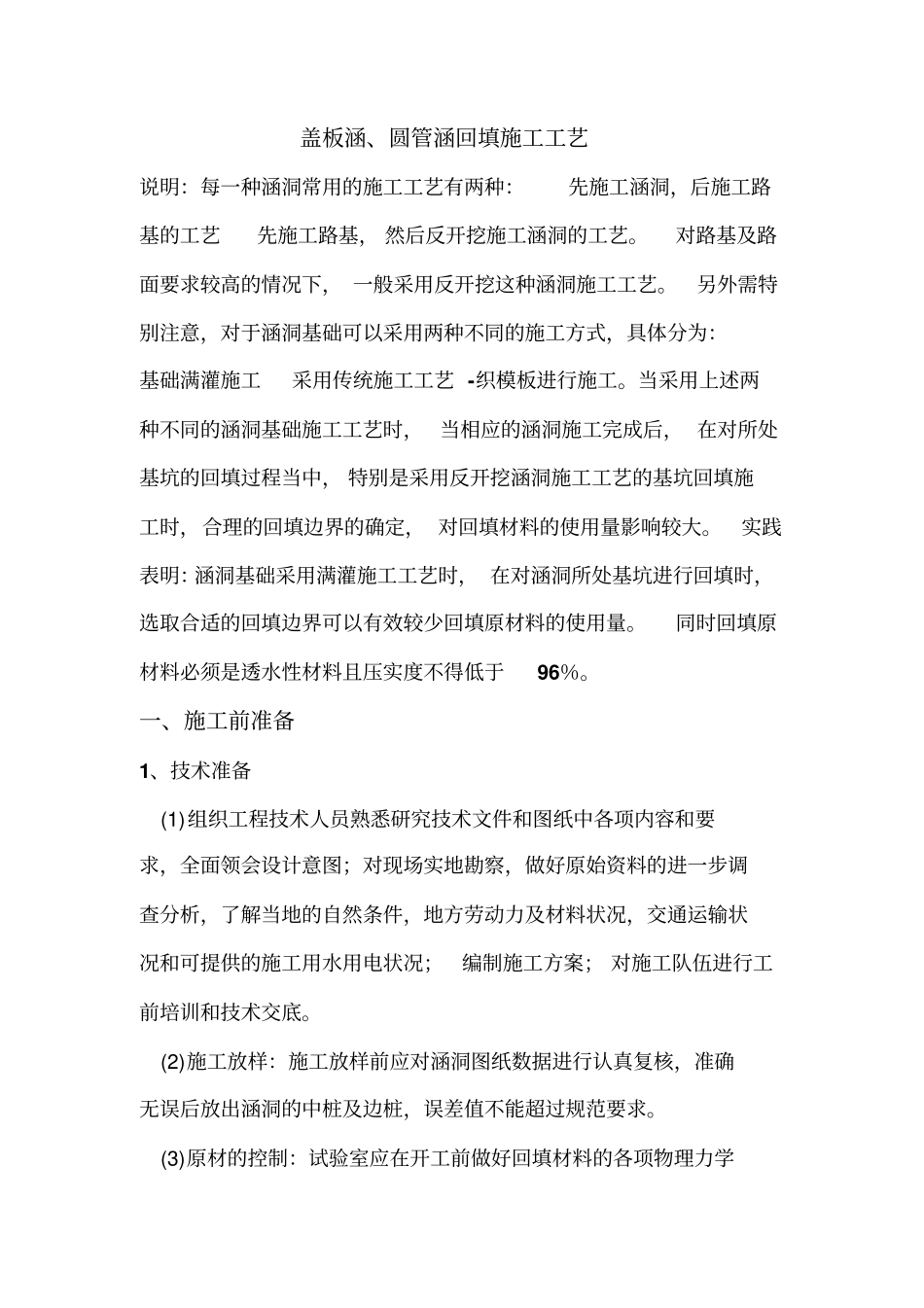

盖板涵、圆管涵回填施工工艺说明:每一种涵洞常用的施工工艺有两种:先施工涵洞,后施工路基的工艺先施工路基,然后反开挖施工涵洞的工艺
对路基及路面要求较高的情况下,一般采用反开挖这种涵洞施工工艺
另外需特别注意,对于涵洞基础可以采用两种不同的施工方式,具体分为:基础满灌施工采用传统施工工艺-织模板进行施工
当采用上述两种不同的涵洞基础施工工艺时,当相应的涵洞施工完成后,在对所处基坑的回填过程当中,特别是采用反开挖涵洞施工工艺的基坑回填施工时,合理的回填边界的确定,对回填材料的使用量影响较大
实践表明:涵洞基础采用满灌施工工艺时,在对涵洞所处基坑进行回填时,选取合适的回填边界可以有效较少回填原材料的使用量
同时回填原材料必须是透水性材料且压实度不得低于96%
一、施工前准备1、技术准备(1)组织工程技术人员熟悉研究技术文件和图纸中各项内容和要求,全面领会设计意图;对现场实地勘察,做好原始资料的进一步调查分析,了解当地的自然条件,地方劳动力及材料状况,交通运输状况和可提供的施工用水用电状况;编制施工方案;对施工队伍进行工前培训和技术交底
(2)施工放样:施工放样前应对涵洞图纸数据进行认真复核,准确无误后放出涵洞的中桩及边桩,误差值不能超过规范要求
(3)原材的控制:试验室应在开工前做好回填材料的各项物理力学指标试验,符合要求的填料方可进行施工

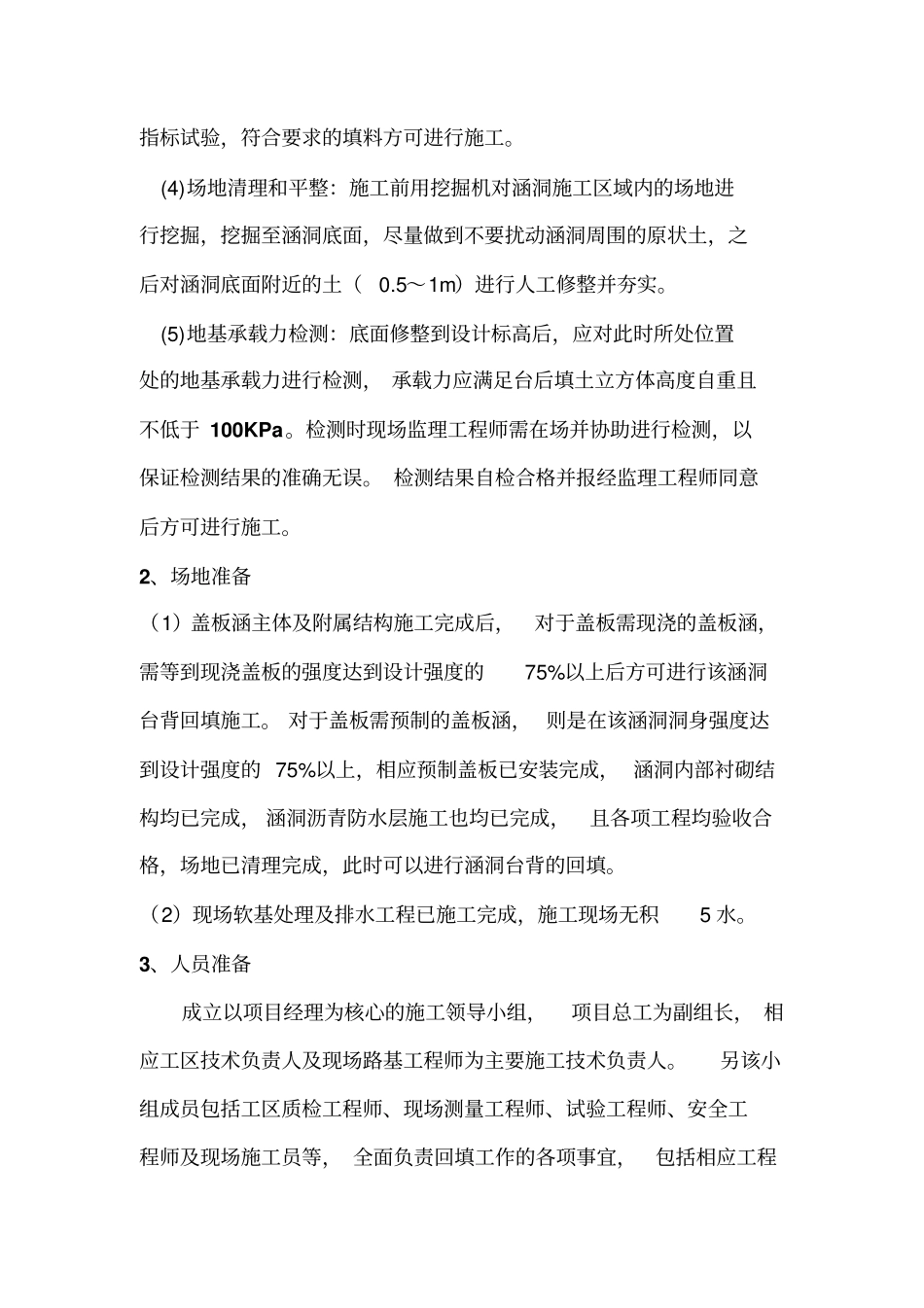

(4)场地清理和平整:施工前用挖掘机对涵洞施工区域内的场地进行挖掘,挖掘至涵洞底面,尽量做到不要扰动涵洞周围的原状土,之后对涵洞底面附近的土(0
5~1m)进行人工修整并夯实
(5)地基承载力检测:底面修整到设计标高后,应对此时所处位置处的地基承载力进行检测,承载力应满足台后填土立方体高度自重且不低于100KPa
检测时现场监理工程师需在场并协助进行检测,以保证检测结果的准确无误

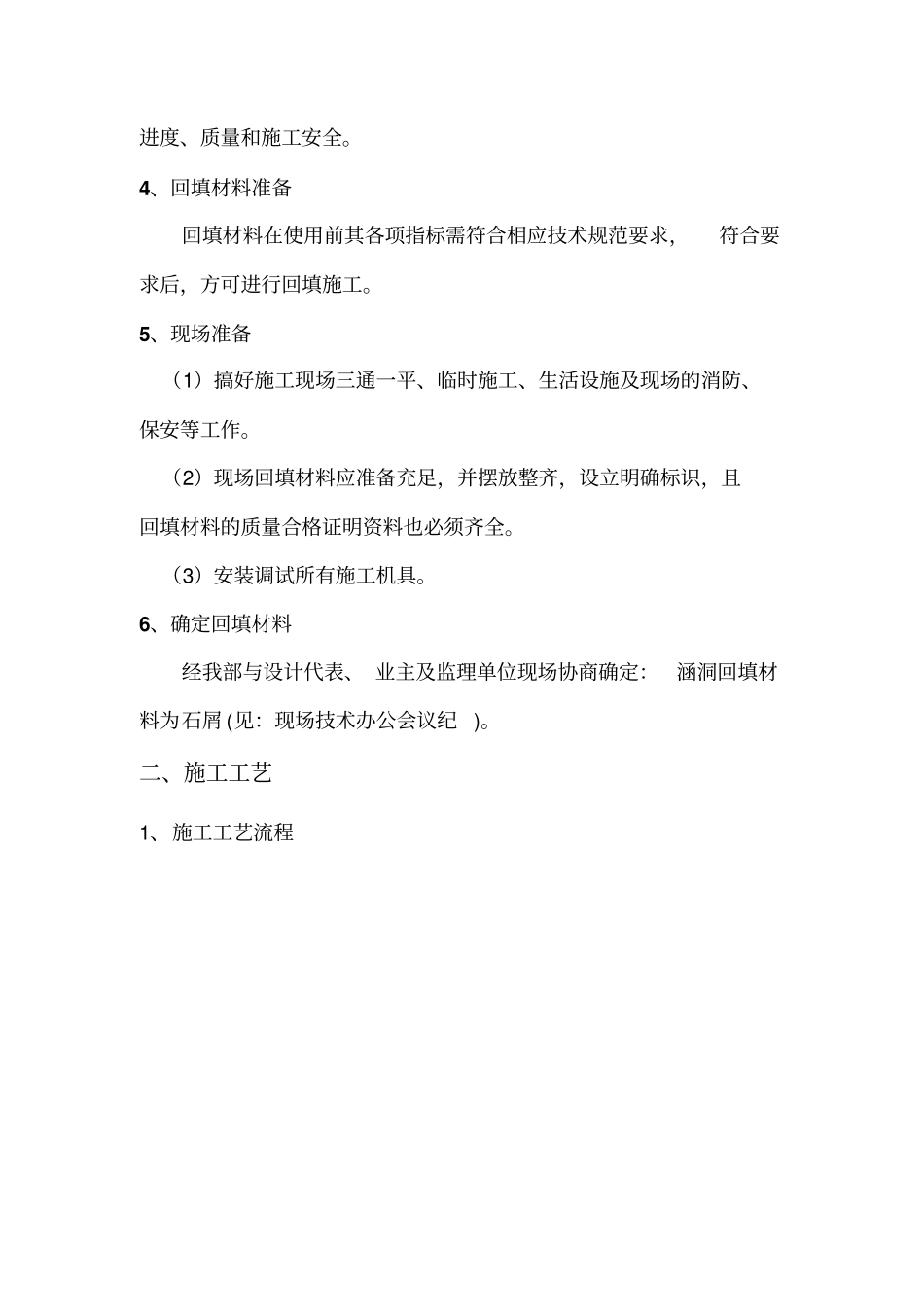

检测结果自检合格并报经监理工程师同意后方可进行施工
