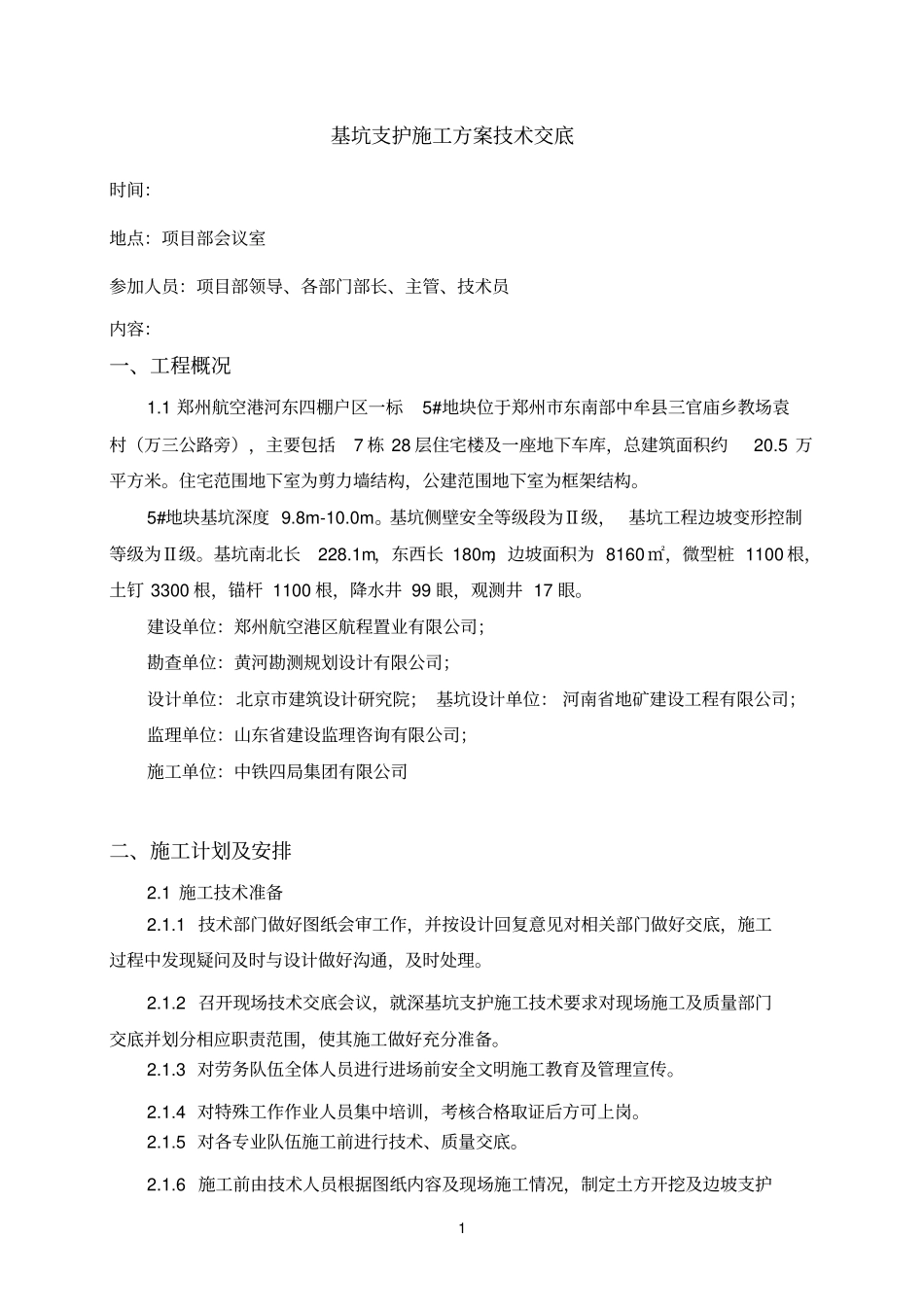

1基坑支护施工方案技术交底时间:地点:项目部会议室参加人员:项目部领导、各部门部长、主管、技术员内容:一、工程概况1
1郑州航空港河东四棚户区一标5#地块位于郑州市东南部中牟县三官庙乡教场袁村(万三公路旁),主要包括7栋28层住宅楼及一座地下车库,总建筑面积约20
住宅范围地下室为剪力墙结构,公建范围地下室为框架结构
5#地块基坑深度9
基坑侧壁安全等级段为Ⅱ级,基坑工程边坡变形控制等级为Ⅱ级
基坑南北长228
1m,东西长180m,边坡面积为8160㎡,微型桩1100根,土钉3300根,锚杆1100根,降水井99眼,观测井17眼
建设单位:郑州航空港区航程置业有限公司;勘查单位:黄河勘测规划设计有限公司;设计单位:北京市建筑设计研究院;基坑设计单位:河南省地矿建设工程有限公司;监理单位:山东省建设监理咨询有限公司;施工单位:中铁四局集团有限公司二、施工计划及安排2
1施工技术准备2
1技术部门做好图纸会审工作,并按设计回复意见对相关部门做好交底,施工过程中发现疑问及时与设计做好沟通,及时处理
2召开现场技术交底会议,就深基坑支护施工技术要求对现场施工及质量部门交底并划分相应职责范围,使其施工做好充分准备
3对劳务队伍全体人员进行进场前安全文明施工教育及管理宣传
4对特殊工作作业人员集中培训,考核合格取证后方可上岗
5对各专业队伍施工前进行技术、质量交底
6施工前由技术人员根据图纸内容及现场施工情况,制定土方开挖及边坡支护2施工顺序,对工人进行技术交底,试验人员全面负责相关工序的试验、资料的整理移交工作

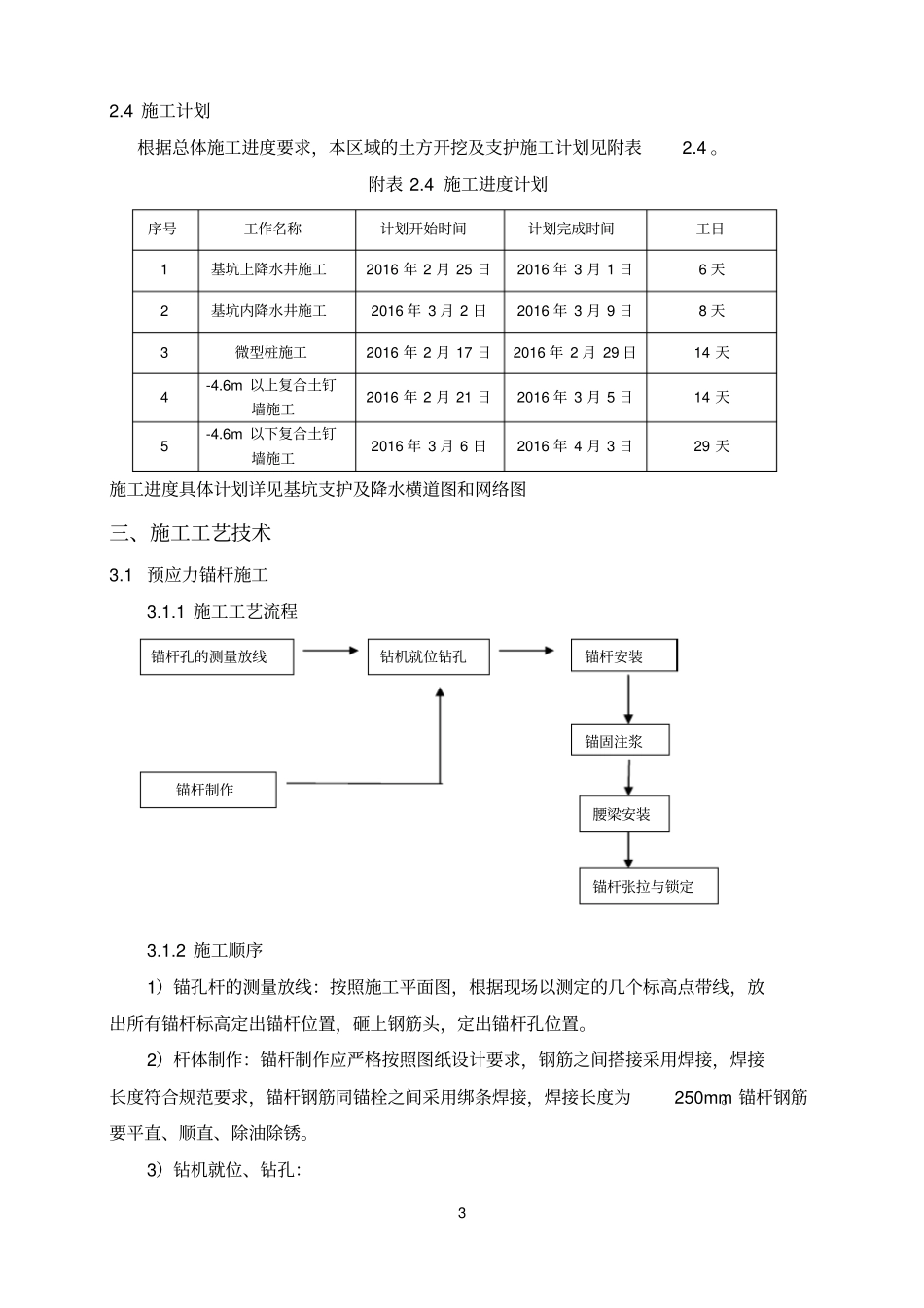

2物资材料准备根据材料分析及施工进度计划要求,编制材料需要量计划,为施工备料,确定堆放场地及组织运输提供依据,详见表2
2主要材料用量计划表序号名称规格单位数量备注1水泥P
