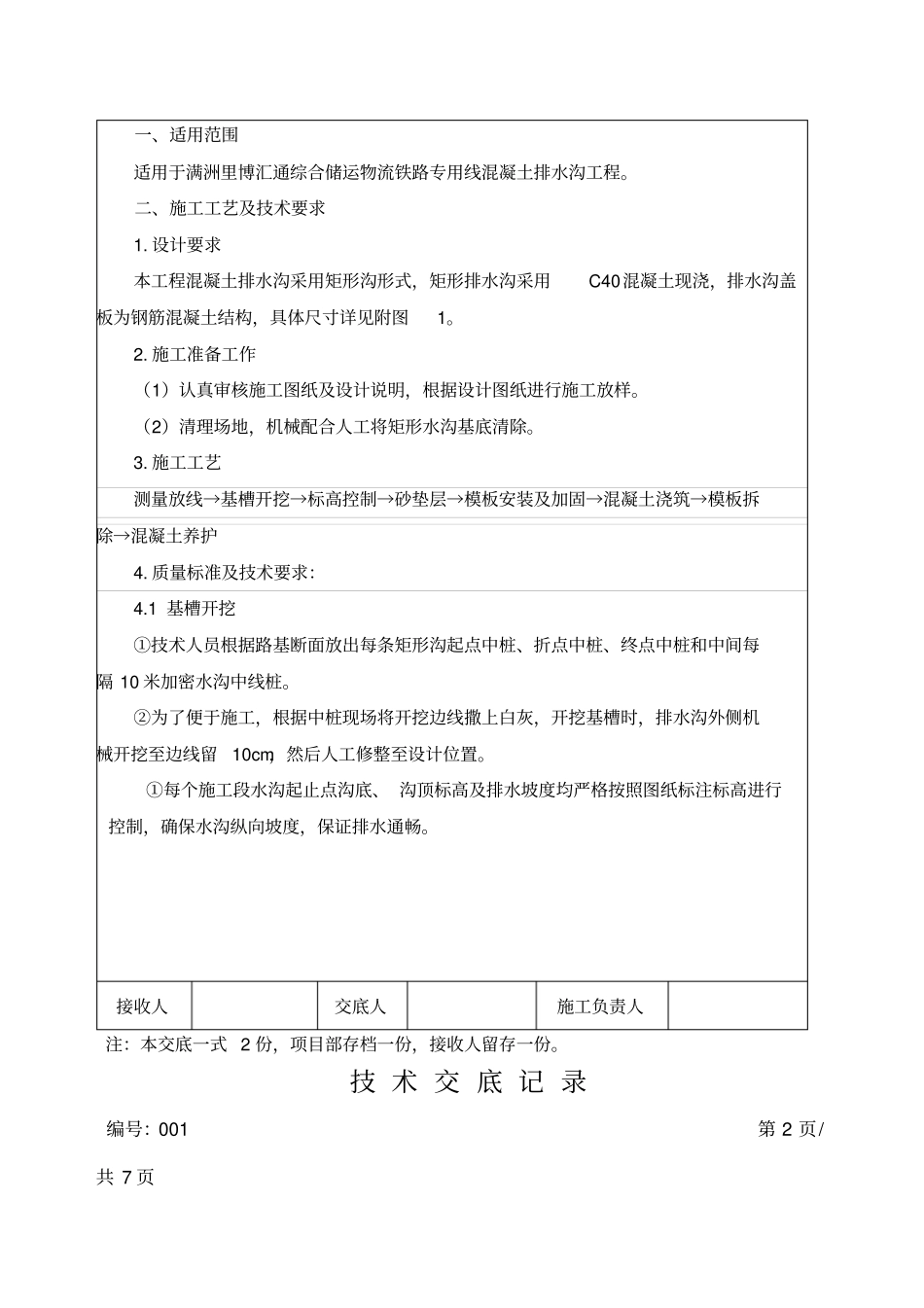

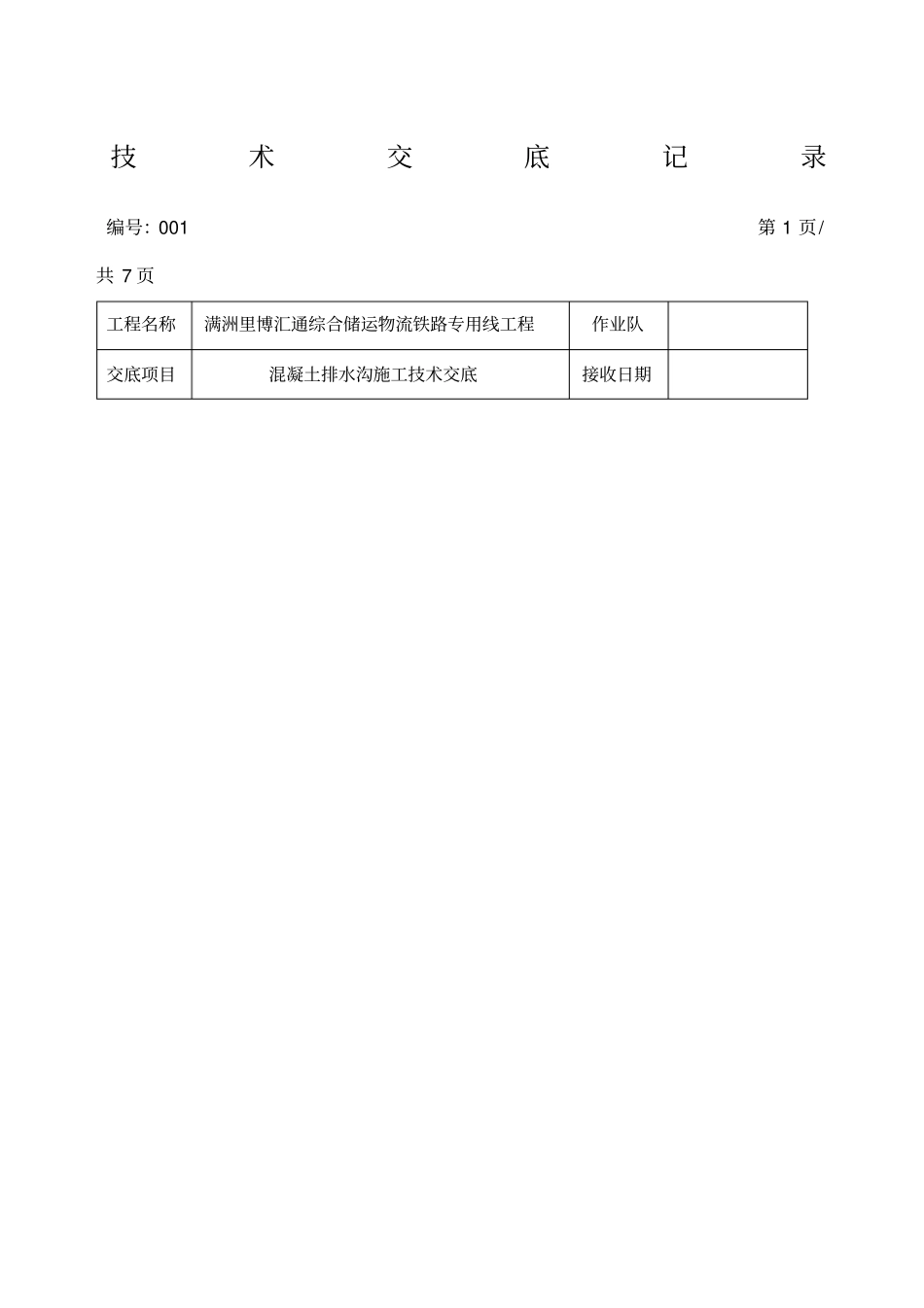

技术交底记录编号:001第1页/共7页工程名称满洲里博汇通综合储运物流铁路专用线工程作业队交底项目混凝土排水沟施工技术交底接收日期一、适用范围适用于满洲里博汇通综合储运物流铁路专用线混凝土排水沟工程
二、施工工艺及技术要求1
设计要求本工程混凝土排水沟采用矩形沟形式,矩形排水沟采用C40混凝土现浇,排水沟盖板为钢筋混凝土结构,具体尺寸详见附图1
施工准备工作(1)认真审核施工图纸及设计说明,根据设计图纸进行施工放样
(2)清理场地,机械配合人工将矩形水沟基底清除
施工工艺测量放线→基槽开挖→标高控制→砂垫层→模板安装及加固→混凝土浇筑→模板拆除→混凝土养护4
质量标准及技术要求:4
1基槽开挖①技术人员根据路基断面放出每条矩形沟起点中桩、折点中桩、终点中桩和中间每隔10米加密水沟中线桩
②为了便于施工,根据中桩现场将开挖边线撒上白灰,开挖基槽时,排水沟外侧机械开挖至边线留10cm,然后人工修整至设计位置
①每个施工段水沟起止点沟底、沟顶标高及排水坡度均严格按照图纸标注标高进行控制,确保水沟纵向坡度,保证排水通畅
接收人交底人施工负责人注:本交底一式2份,项目部存档一份,接收人留存一份
技术交底记录编号:001第2页/共7页工程名称满洲里博汇通综合储运物流铁路专用线工程作业队交底项目混凝土排水沟施工技术交底接收日期②水沟开挖时,测量人员及作业人员应严格控制标高,严禁超挖,一旦超挖必须用打夯机夯实

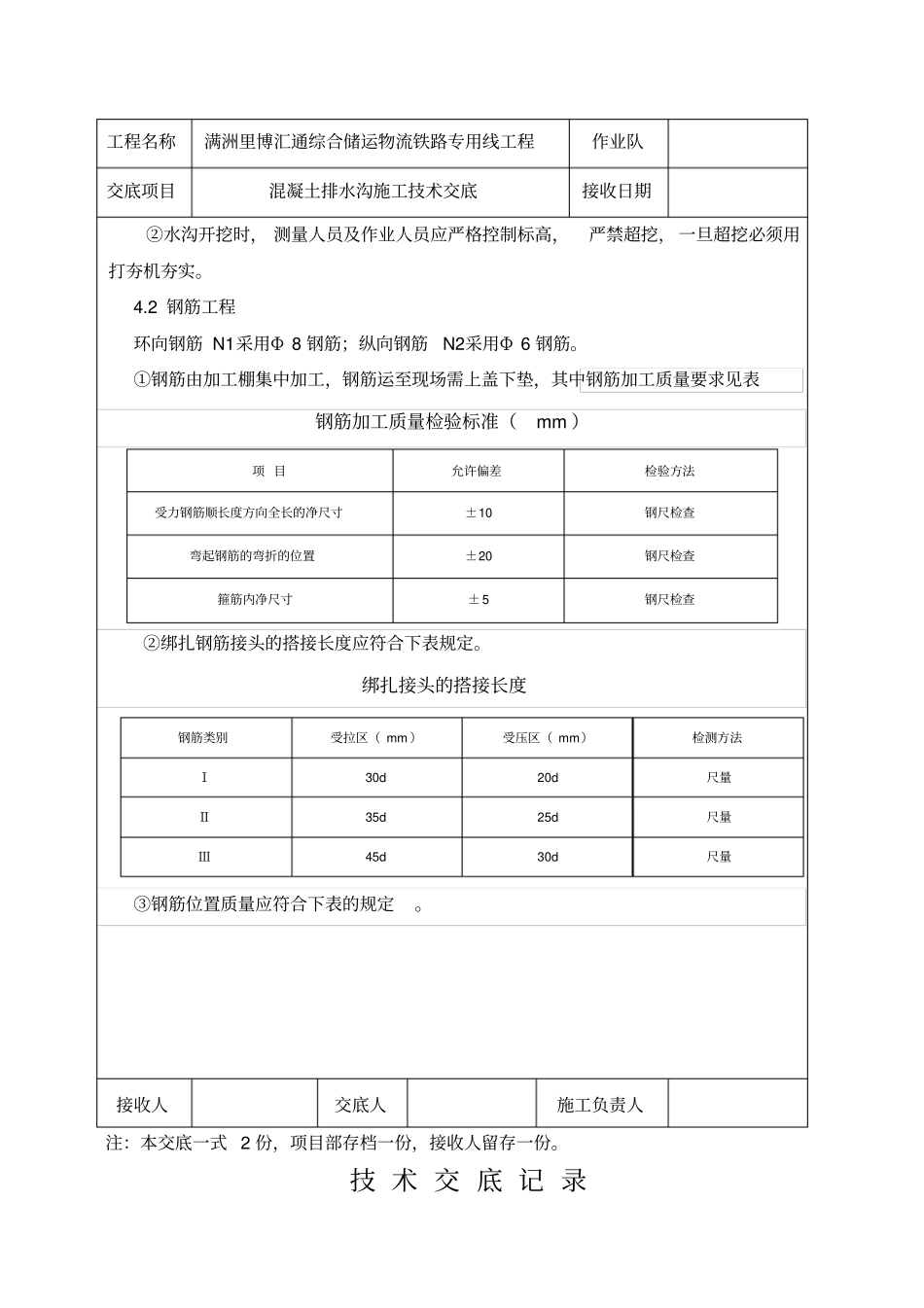

2钢筋工程环向钢筋N1采用Φ8钢筋;纵向钢筋N2采用Φ6钢筋
①钢筋由加工棚集中加工,钢筋运至现场需上盖下垫,其中钢筋加工质量要求见表钢筋加工质量检验标准(mm)②绑扎钢筋接头的搭接长度应符合下表规定
绑扎接头的搭接长度③钢筋位置质量应符合下表的规定
项目允许偏差检验方法受力钢筋顺长度方向全长的净尺寸±10钢尺检查弯起钢筋的弯折的位置±20钢尺检查箍筋内净尺寸±5钢尺检查
