混凝土水沟现浇施工方案1、作业准备1
1现场核对排水系统设计图,确定施工段内的排水系统是否完备与妥善
2确定混凝土的配合比
3配备小型挖机1台,锹、镐工具,标准钢模板等
2、工艺流程混凝土水沟现灌施工工艺及质量控制流程图(附后)水沟模板采用内支撑3、作业内容3
1测量放线3
2水沟基坑开挖开挖应安排在适宜的时间施工,保护路基和防止水土流失
对于天然湿度接近最佳含水量、构造均匀,不致发生坍塌、移动、松散或不均匀下沉的基土,应采取垂直开挖方法
不同土质基坑无支护垂直开挖容许深度可按表一确定
不符合无支护加固垂直开挖的基坑必须加支撑开挖,水沟深度不大时,一般在沟内两侧用木板垂直开挖,加水平横撑杆对撑
1无支护加固垂直开挖基坑容许深度土类容许无支护加固垂直开挖基坑深度(m)密实、中密的砂类土1
00硬塑、软塑的低液限粉土、低液限黏土1
25硬塑、软塑的高液限粉土、高液限黏质土夹砂砾土1
50中心沟采用小型挖掘机或专用开槽机开挖,开挖时应尽量减少对路基的扰动,应选择无雨时作业,注意防水,沟壁超挖部分应用混凝土回填

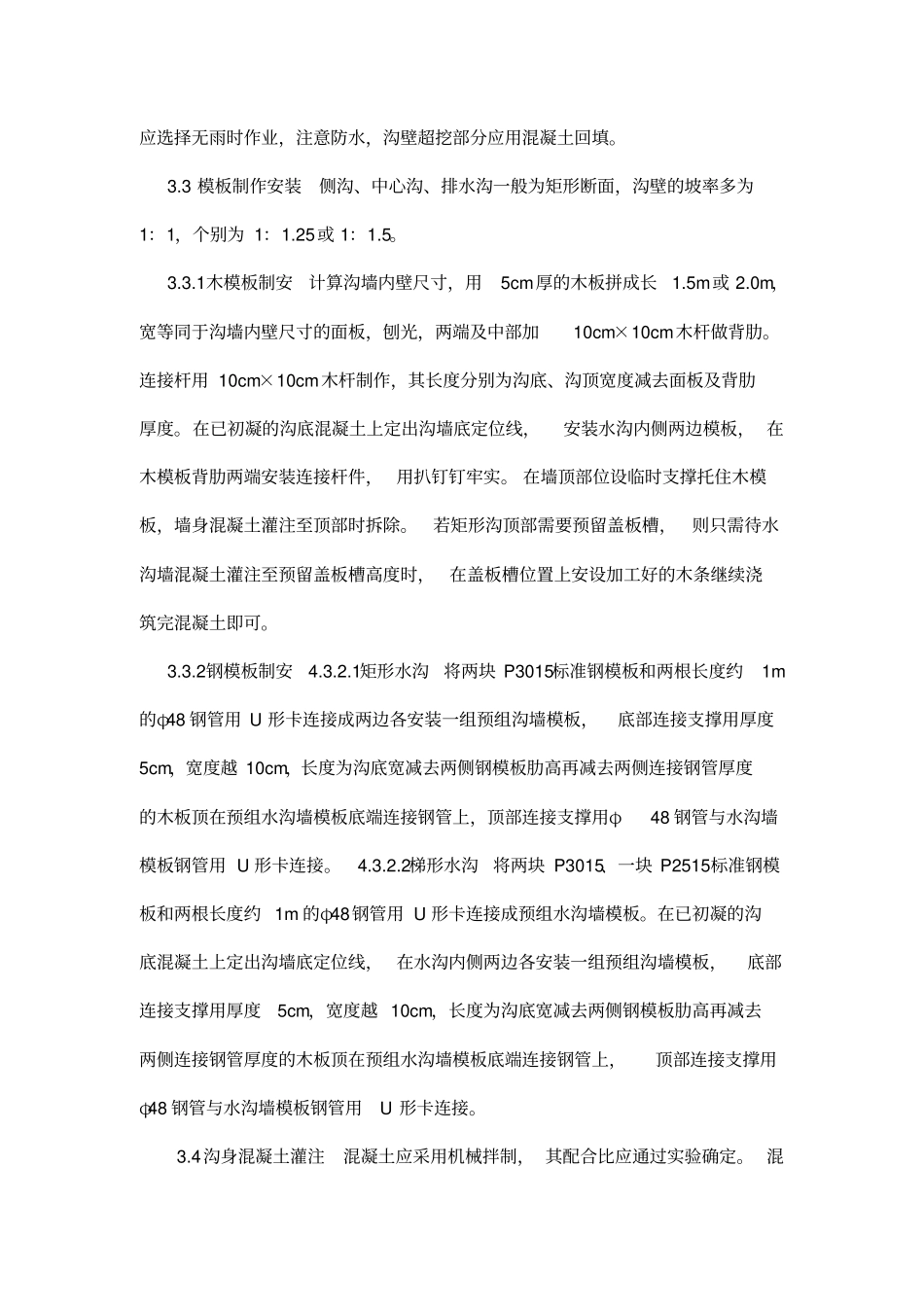

3模板制作安装侧沟、中心沟、排水沟一般为矩形断面,沟壁的坡率多为1:1,个别为1:1
25或1:1
1木模板制安计算沟墙内壁尺寸,用5cm厚的木板拼成长1
0m,宽等同于沟墙内壁尺寸的面板,刨光,两端及中部加10cm×10cm木杆做背肋
连接杆用10cm×10cm木杆制作,其长度分别为沟底、沟顶宽度减去面板及背肋厚度
在已初凝的沟底混凝土上定出沟墙底定位线,安装水沟内侧两边模板,在木模板背肋两端安装连接杆件,用扒钉钉牢实
在墙顶部位设临时支撑托住木模板,墙身混凝土灌注至顶部时拆除
若矩形沟顶部需要预留盖板槽,则只需待水沟墙混凝土灌注至预留盖板槽高度时,在盖板槽位置上安设加工好的木条继续浇筑完混凝土即可
2钢模板制安4
