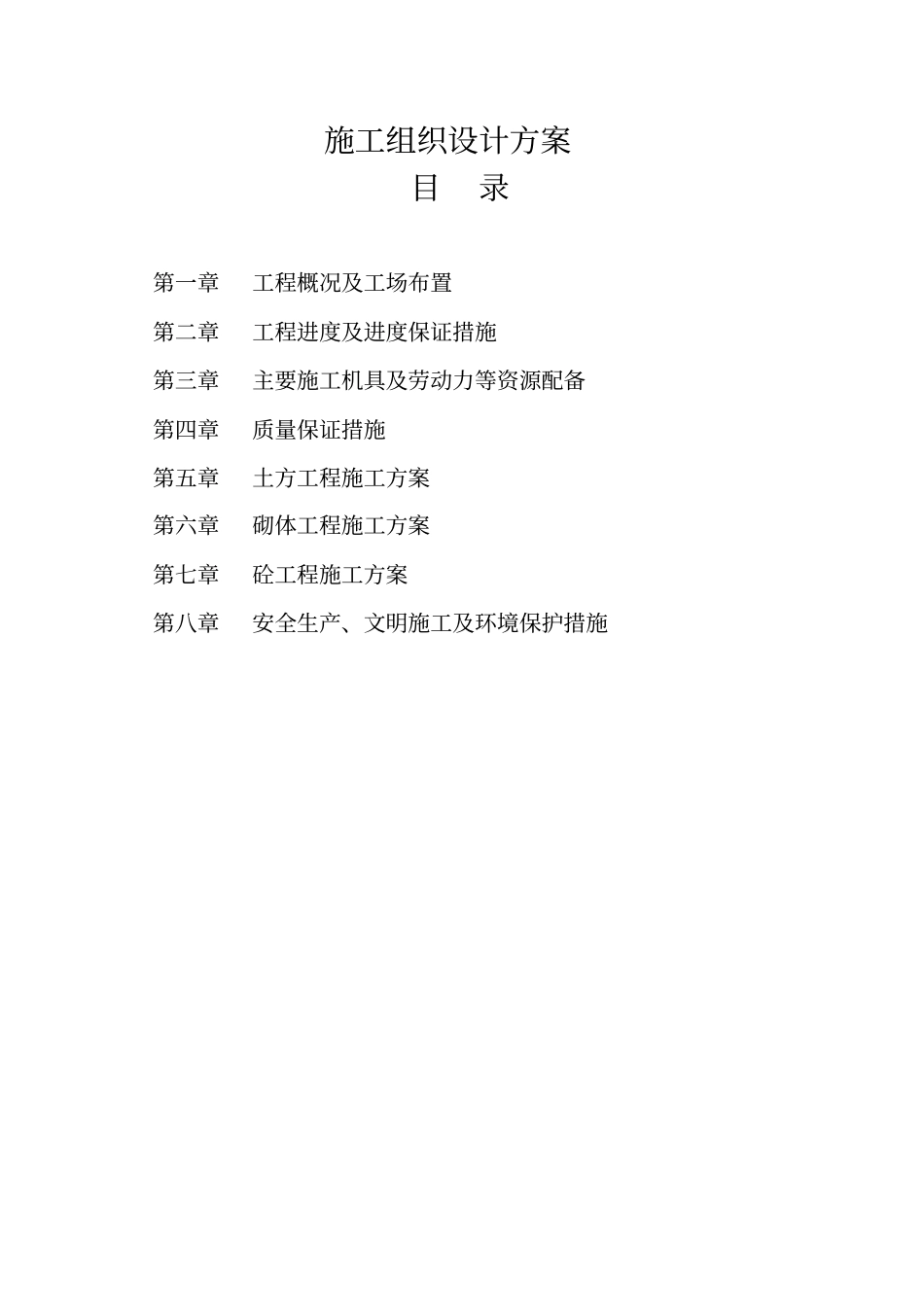

施工组织设计方案目录第一章工程概况及工场布置第二章工程进度及进度保证措施第三章主要施工机具及劳动力等资源配备第四章质量保证措施第五章土方工程施工方案第六章砌体工程施工方案第七章砼工程施工方案第八章安全生产、文明施工及环境保护措施第一章、工程概况及工场布1、工程说明1
1概述项目建设地点位于衢州市衢江区杜泽镇文林村,主要建设内容:新建灌渠1404
6m,其中1#灌溉渠长424
3m(断面尺寸0
6);2#灌溉渠长865
5m(断面尺寸0
6);2#灌溉渠支渠长114
8m(断面尺寸0
穿路涵管、分水闸等
2工期要求本灌溉工程工期要求90日历天,计划2017年5月28日开工,实际开工日以监理下发的开工批复为准
3工期、质量、安全目标1
1工期目标合同总日历天数为90天
2质量目标确保工程质量达到合格标准
3安全目标坚持“安全第一,预防为主”的方针,广泛开展安全教育,严格执行国家有关文件规定,在工程放工期间,杜绝职工因工死亡事故,重伤北控制在0
3‰以下,轻伤率在0
5‰以下,杜绝因管理不善而造成的机械设备、交通运输、火灾、中毒等重大事故

2、工场布置2
1布置原则施工总布置方案遵循“紧凑实用、方便施工、方便生活、经济合理、易于管理、安全可靠”的原则进行布置,具体如下:(1)施工总体规划用地不超过发包人提供的施工用地范围
(2)施工道路充分利用已有干道,各临时设施尽量在施工现场布置或紧靠交通干道布置,尽量减少支道的数量和长度
(3)采取相对集中、方便施工的原则布置临时设施,临时设施尽量与永久设施相结合
(4)在满足施工需要的前提下,尽量节约施工用地,减少临时设施占地,减少征地范围,减少对环境造成不良影响
2布置总体规划由于本工程分布较为发散,拟在现场设置临时工棚、生活设施等,原料及各加工厂就近施工现场布置:(1)仓库五
