目录一、编制依据3二、工程概况3建筑概况3施工部位及工期要求4技术准备4机具准备5材料准备6三、钢筋工程6进场检验7钢筋加工7成型钢筋检查及验收10钢筋的贮存及运输10现场钢筋安装要点12四、模板工程15模板方案选择15梁板模板15圈梁模板17构造柱模板18模板拆除204
6模板的维护与修理20五、混凝土工程21施工区段划分21混凝土的运输21现场混凝土输送方式的选择22混凝土浇筑235
5混凝土施工试验285
6预防混凝土碱集料反应的措施285
7混凝土拆模要求29六、质量保证措施30钢筋工程30模板工程32混凝土工程34七、成品保护措施38八、安全技术要求39九、技术资料整理40十、环境保护措施41A6X6000①⑦®6X6DQ0一、编制依据混凝土结构工程施工规范(GB50666-2011)混凝土泵送施工技术规程JGJT10-2011)普通混凝土配合比设计规程JGJ55-2011)建筑施工扣件式钢管脚手架安全技术规范JGJ130-2011)建筑施工模板安全技术规范(JGJ162-2008)二、工程概况建筑概况1、工程名称:某办公楼钢筋混凝土工程
2、设计单位:广东省林业勘察设计院
3、质量标准要求:合格

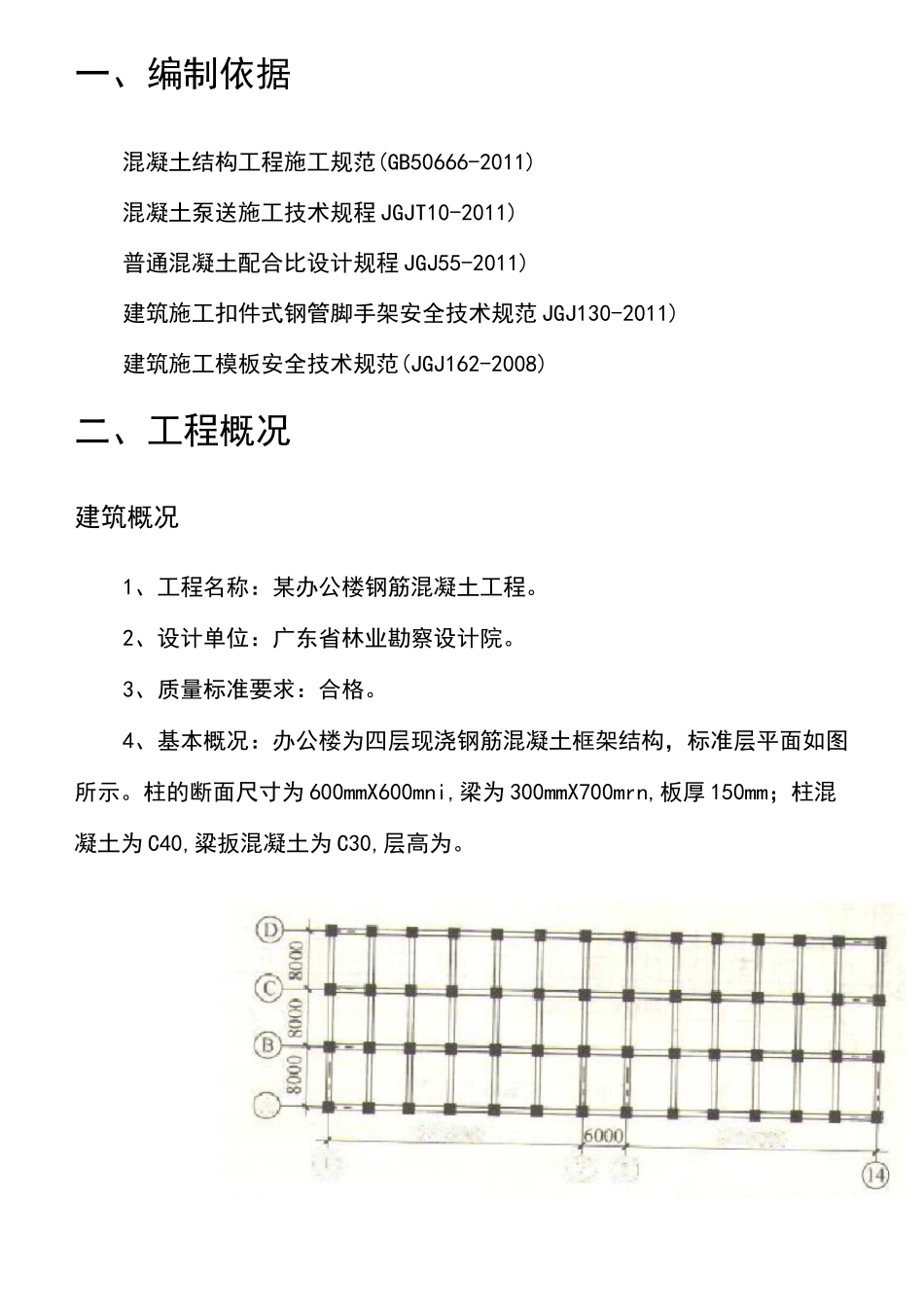

4、基本概况:办公楼为四层现浇钢筋混凝土框架结构,标准层平面如图所示
柱的断面尺寸为600mmX600mni,梁为300mmX700mrn,板厚150mm;柱混凝土为C40,粱扳混凝土为C30,层高为
施工部位及工期要求每层拟分两段施工,施工顺序为:扎柱筋T支柱模T浇筑柱子混凝土T支梁底模T扎梁筋T支粱侧模、板底模T扎板筋T浇梁、板混凝土T养护T上一层(同前)
柱子混凝土采用现场搅拌,塔吊运输
C40混凝土的试验配比为
::,水灰比为,水泥用量为350kg/m3,现场砂石含水率为3%和2%
梁板采用商品混凝土,搅拌运输车运至现场后泵车浇筑
试完成以下内容:技术准备1项目
