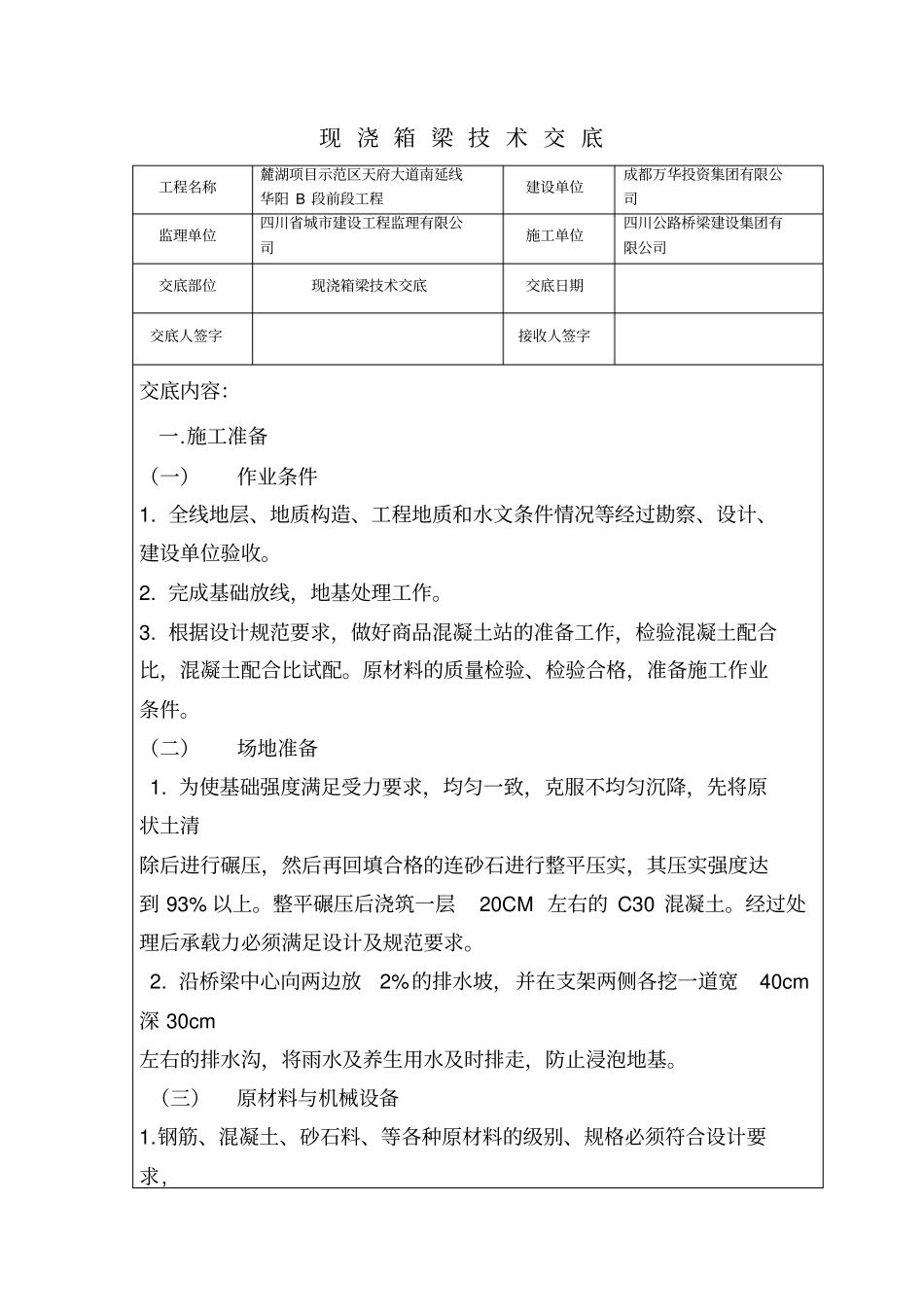

现浇箱梁技术交底工程名称麓湖项目示范区天府大道南延线华阳B段前段工程建设单位成都万华投资集团有限公司监理单位四川省城市建设工程监理有限公司施工单位四川公路桥梁建设集团有限公司交底部位现浇箱梁技术交底交底日期交底人签字接收人签字交底内容:一
施工准备(一)作业条件1
全线地层、地质构造、工程地质和水文条件情况等经过勘察、设计、建设单位验收
完成基础放线,地基处理工作
根据设计规范要求,做好商品混凝土站的准备工作,检验混凝土配合比,混凝土配合比试配
原材料的质量检验、检验合格,准备施工作业条件
(二)场地准备1
为使基础强度满足受力要求,均匀一致,克服不均匀沉降,先将原状土清除后进行碾压,然后再回填合格的连砂石进行整平压实,其压实强度达到93%以上
整平碾压后浇筑一层20CM左右的C30混凝土
经过处理后承载力必须满足设计及规范要求
沿桥梁中心向两边放2%的排水坡,并在支架两侧各挖一道宽40cm深30cm左右的排水沟,将雨水及养生用水及时排走,防止浸泡地基
(三)原材料与机械设备1

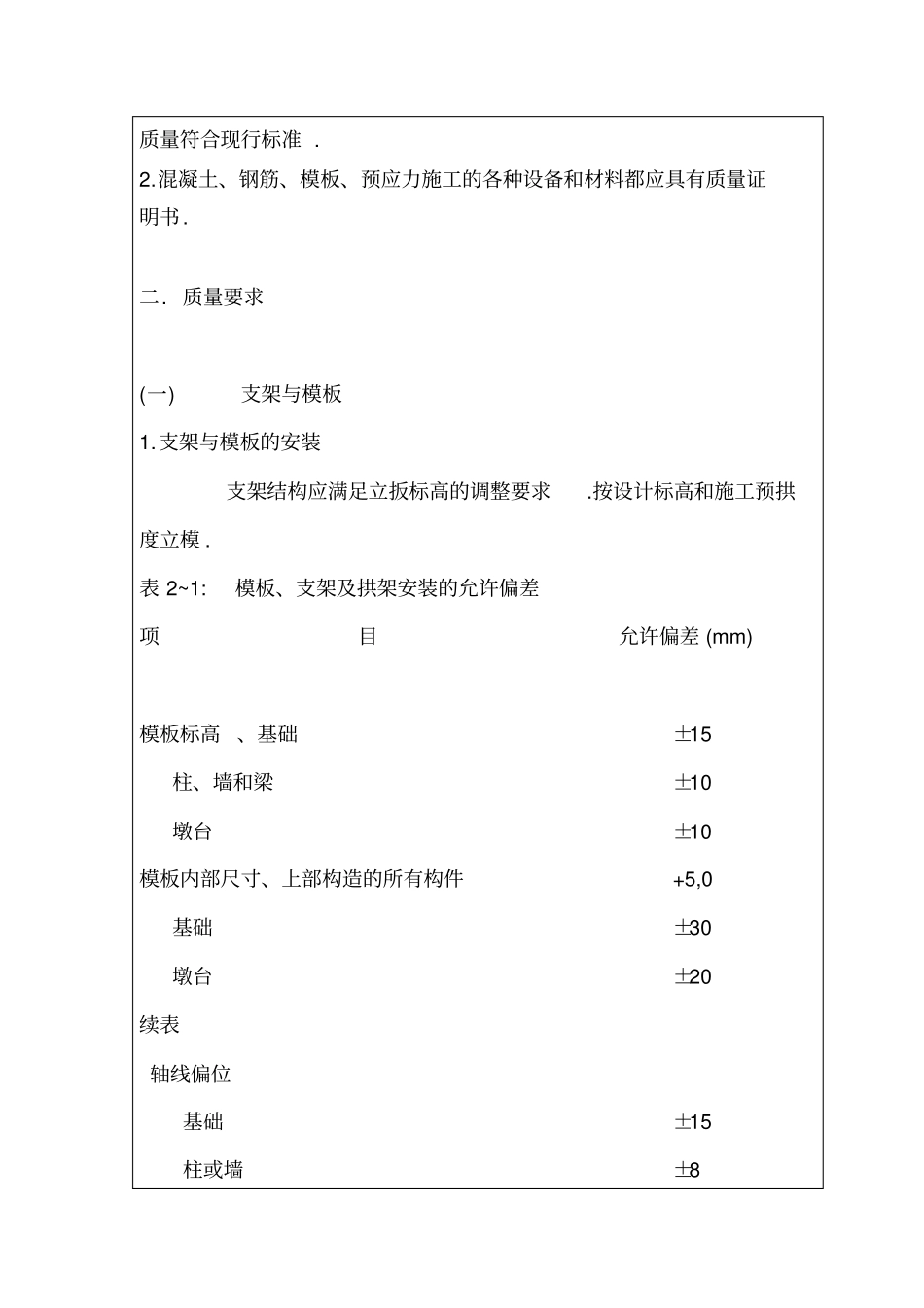

钢筋、混凝土、砂石料、等各种原材料的级别、规格必须符合设计要求,质量符合现行标准
混凝土、钢筋、模板、预应力施工的各种设备和材料都应具有质量证明书
质量要求(一)支架与模板1
支架与模板的安装支架结构应满足立扳标高的调整要求
按设计标高和施工预拱度立模

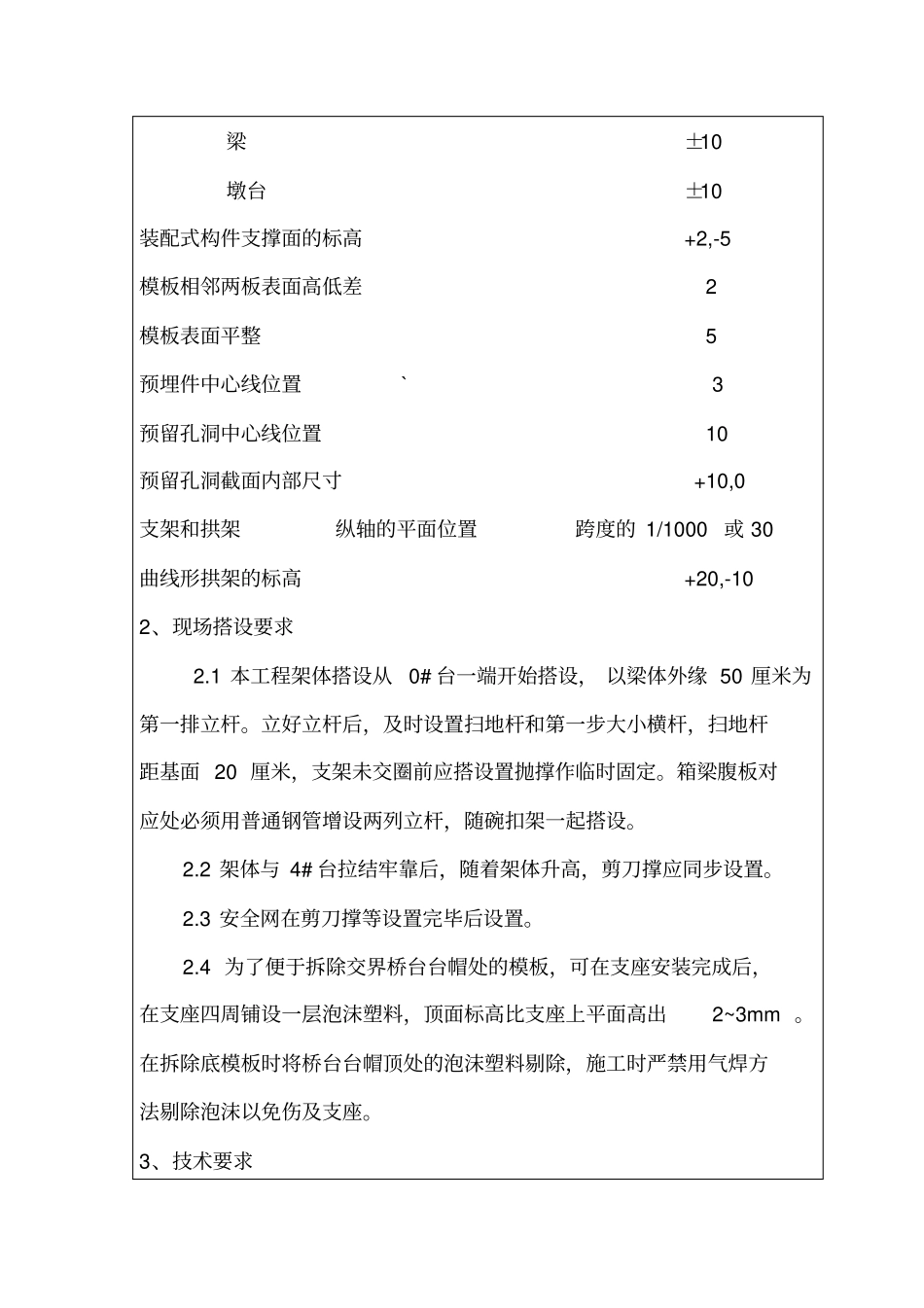

表2~1:模板、支架及拱架安装的允许偏差项目允许偏差(mm)模板标高、基础±15柱、墙和梁±10墩台±10模板内部尺寸、上部构造的所有构件+5,0基础±30墩台±20续表轴线偏位基础±15柱或墙±8梁±10墩台±10装配式构件支撑面的标高+2,-5模板相邻两板表面高低差2模板表面平整5预埋件中心线位置`3预留孔洞中心线位置10预留孔洞截面内部尺寸+10,0支架和拱架纵轴的平面位置跨度的1/1000或30曲线形拱架的标高+20,-1
