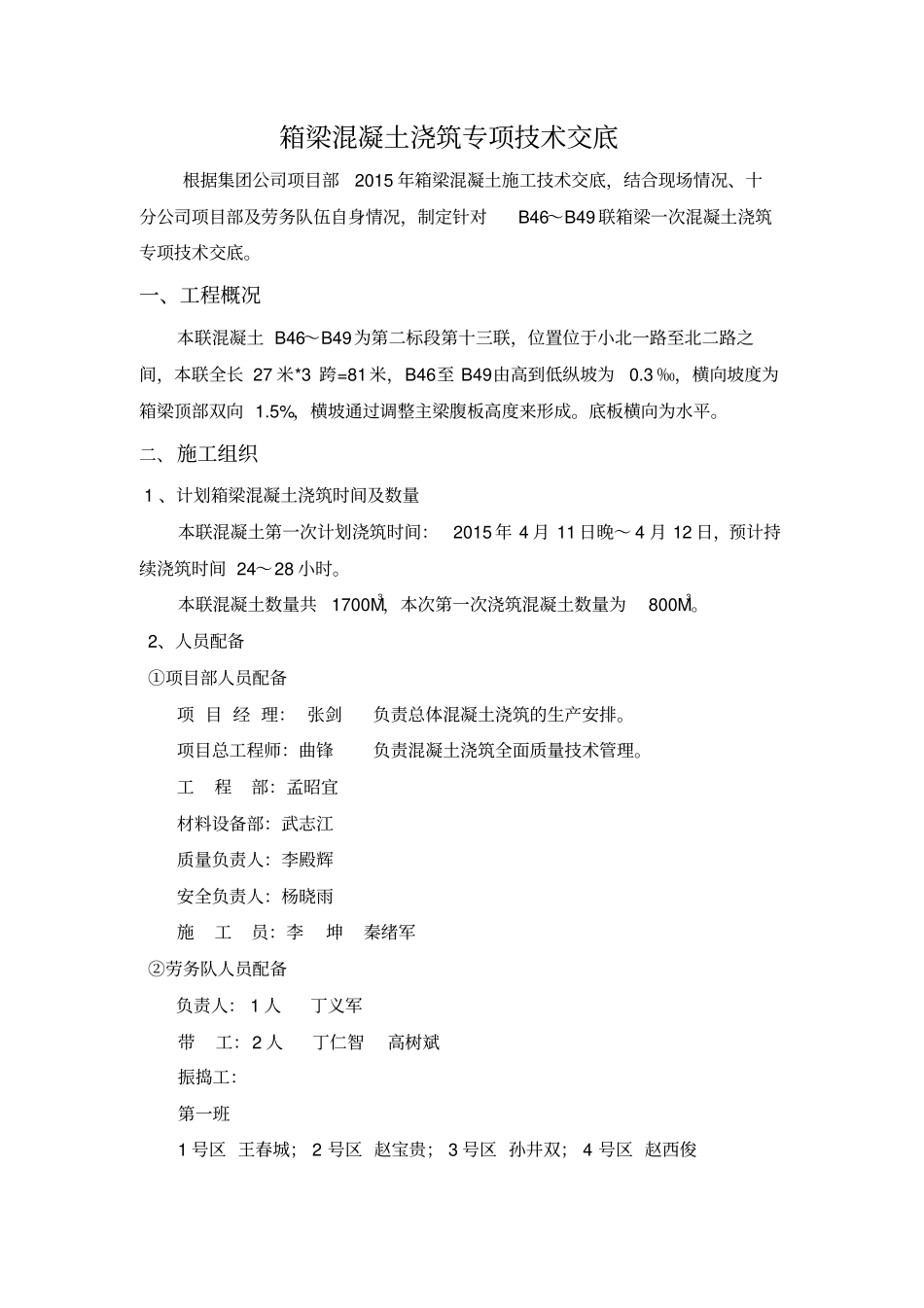

箱梁混凝土浇筑专项技术交底(B46~B49)沈阳市政集团十分公司项目部2015年4月11日箱梁混凝土浇筑专项技术交底根据集团公司项目部2015年箱梁混凝土施工技术交底,结合现场情况、十分公司项目部及劳务队伍自身情况,制定针对B46~B49联箱梁一次混凝土浇筑专项技术交底
一、工程概况本联混凝土B46~B49为第二标段第十三联,位置位于小北一路至北二路之间,本联全长27米*3跨=81米,B46至B49由高到低纵坡为0
3‰,横向坡度为箱梁顶部双向1
5%,横坡通过调整主梁腹板高度来形成
底板横向为水平
二、施工组织1、计划箱梁混凝土浇筑时间及数量本联混凝土第一次计划浇筑时间:2015年4月11日晚~4月12日,预计持续浇筑时间24~28小时
本联混凝土数量共1700M3,本次第一次浇筑混凝土数量为800M3
2、人员配备①项目部人员配备项目经理:张剑负责总体混凝土浇筑的生产安排
项目总工程师:曲锋负责混凝土浇筑全面质量技术管理

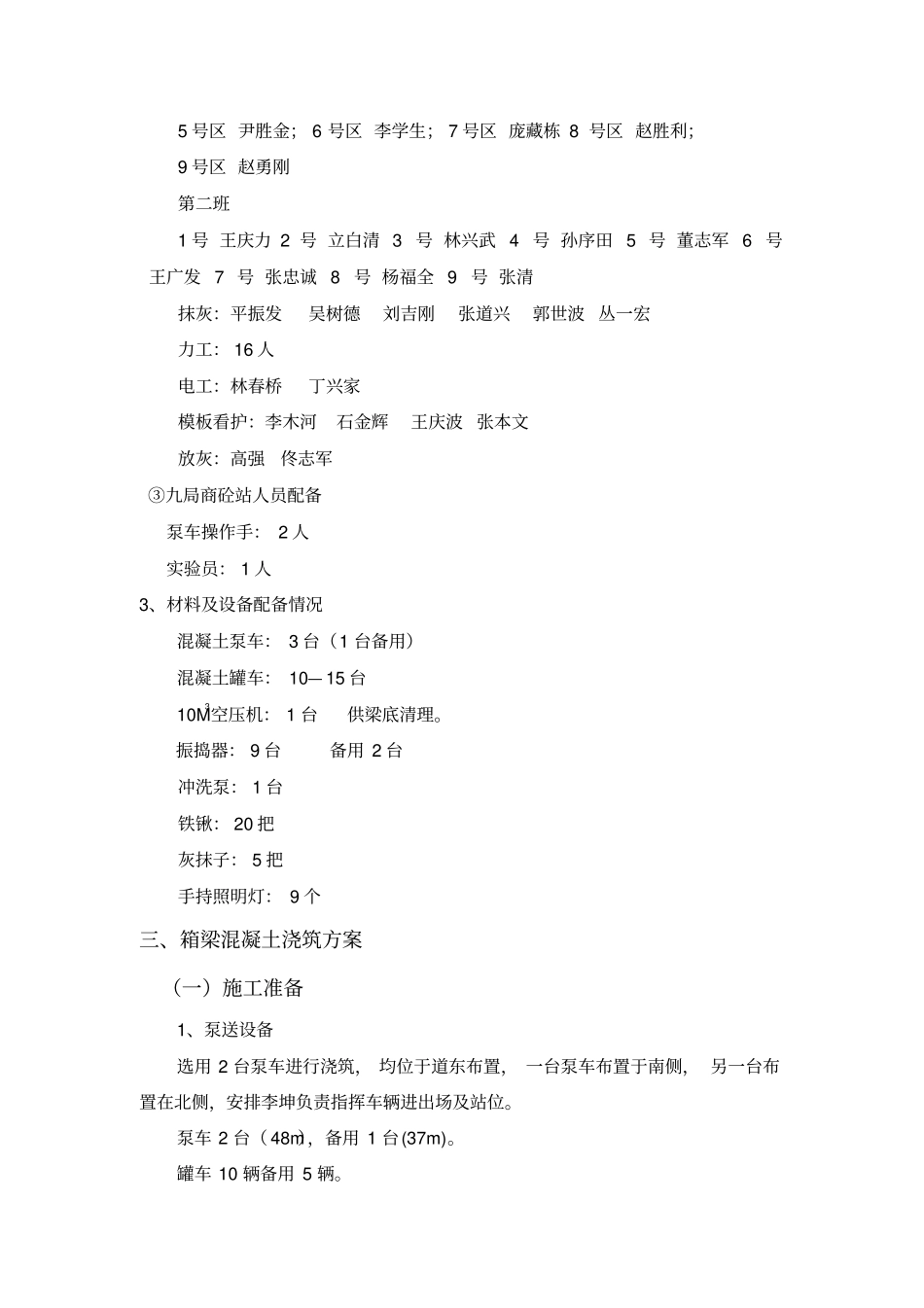

工程部:孟昭宜材料设备部:武志江质量负责人:李殿辉安全负责人:杨晓雨施工员:李坤秦绪军②劳务队人员配备负责人:1人丁义军带工:2人丁仁智高树斌振捣工:第一班1号区王春城;2号区赵宝贵;3号区孙井双;4号区赵西俊5号区尹胜金;6号区李学生;7号区庞藏栋8号区赵胜利;9号区赵勇刚第二班1号王庆力2号立白清3号林兴武4号孙序田5号董志军6号王广发7号张忠诚8号杨福全9号张清抹灰:平振发吴树德刘吉刚张道兴郭世波丛一宏力工:16人电工:林春桥丁兴家模板看护:李木河石金辉王庆波张本文放灰:高强佟志军③九局商砼站人员配备泵车操作手:2人实验员:1人3、材料及设备配备情况混凝土泵车:3台(1台备用)混凝土罐车:10—15台10M3空压机:1台供梁底清理
振捣器:9台备用2台冲洗泵:1台铁锹:20把灰抹子:5把手持照明灯:9个三、箱梁混凝土浇筑方案(一)施工准备1、泵送
