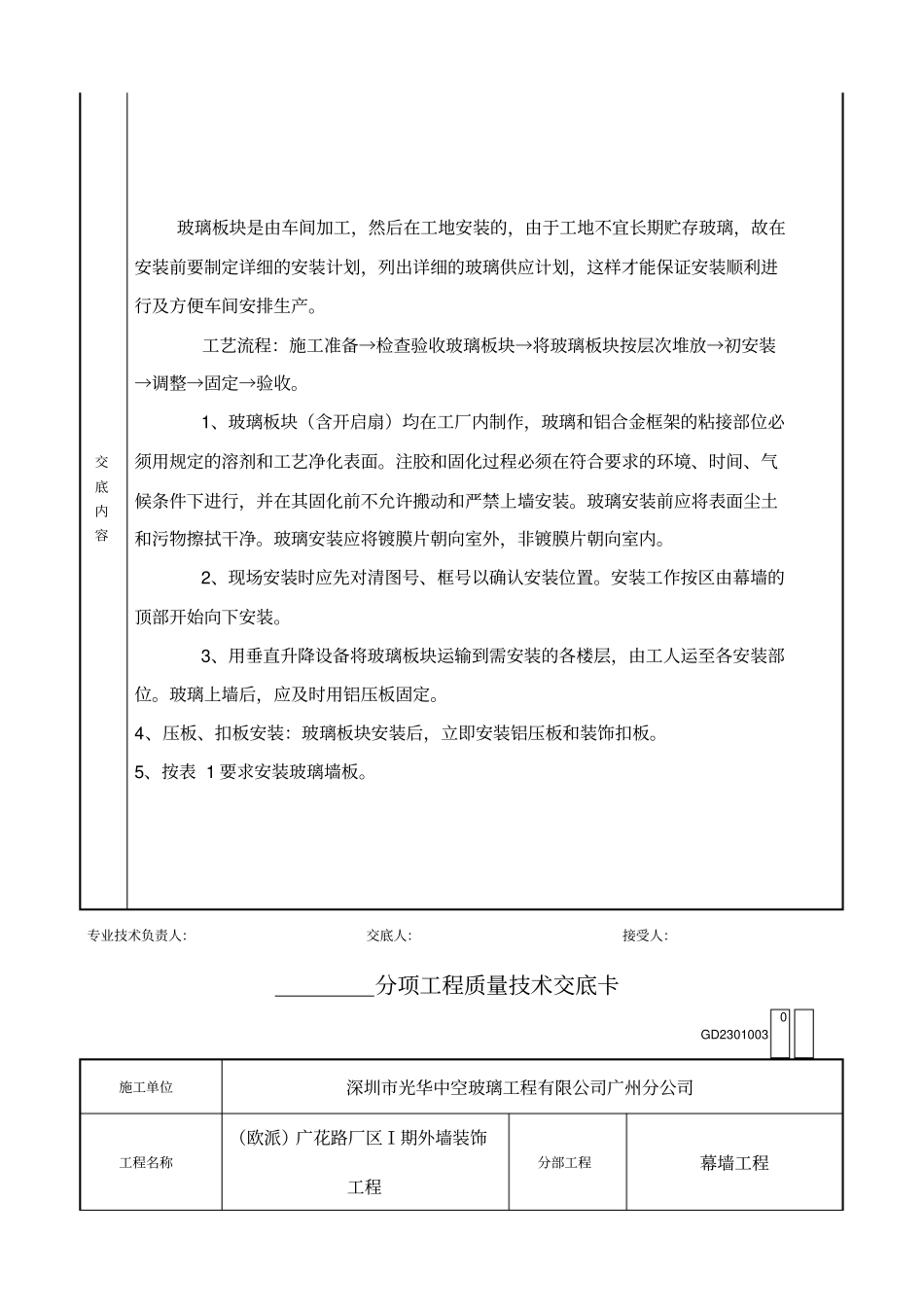

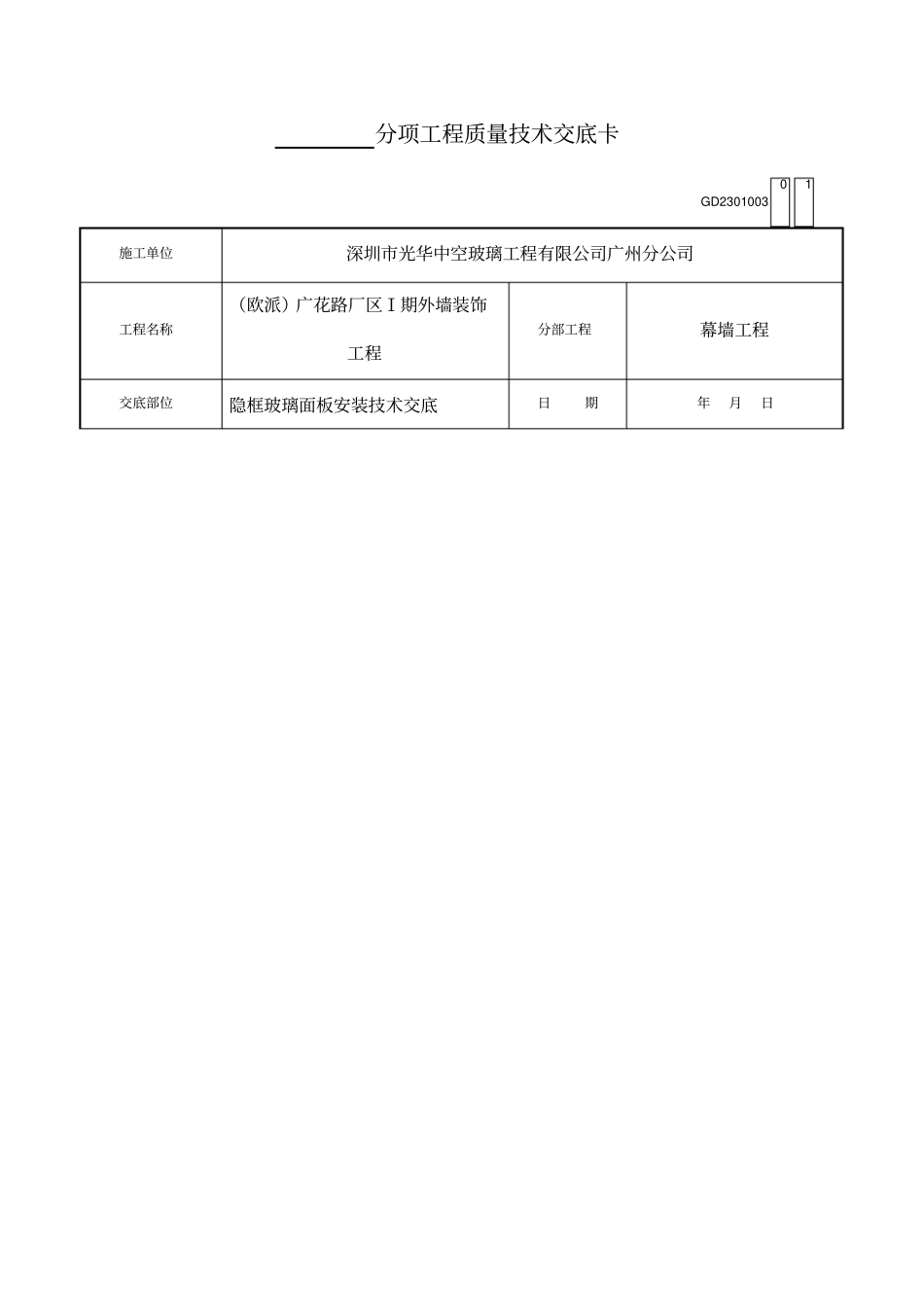

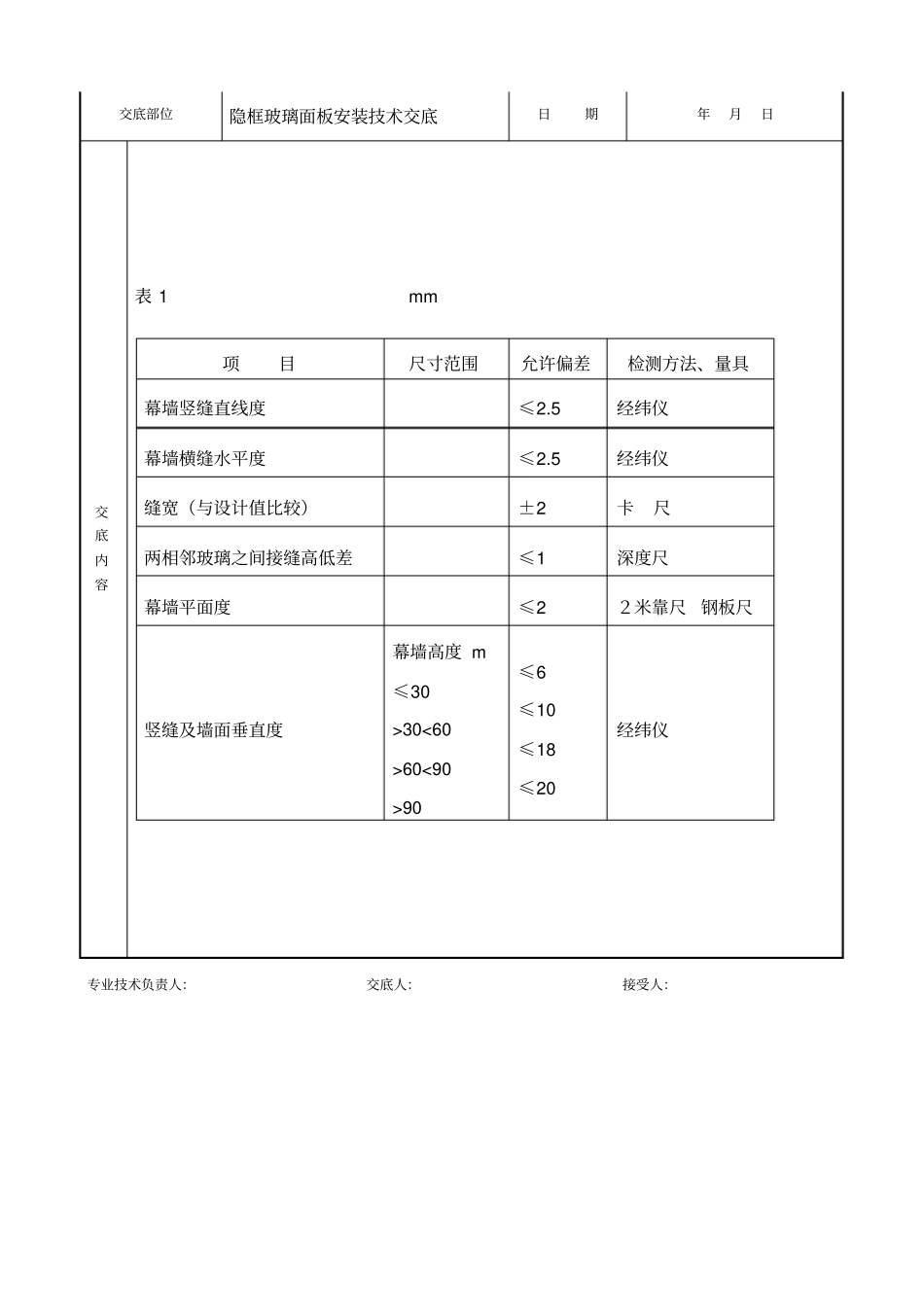

分项工程质量技术交底卡GD230100301施工单位深圳市光华中空玻璃工程有限公司广州分公司工程名称(欧派)广花路厂区Ⅰ期外墙装饰工程分部工程幕墙工程交底部位隐框玻璃面板安装技术交底日期年月日交底内容玻璃板块是由车间加工,然后在工地安装的,由于工地不宜长期贮存玻璃,故在安装前要制定详细的安装计划,列出详细的玻璃供应计划,这样才能保证安装顺利进行及方便车间安排生产。工艺流程:施工准备→检查验收玻璃板块→将玻璃板块按层次堆放→初安装→调整→固定→验收。1、玻璃板块(含开启扇)均在工厂内制作,玻璃和铝合金框架的粘接部位必须用规定的溶剂和工艺净化表面。注胶和固化过程必须在符合要求的环境、时间、气候条件下进行,并在其固化前不允许搬动和严禁上墙安装。玻璃安装前应将表面尘土和污物擦拭干净。玻璃安装应将镀膜片朝向室外,非镀膜片朝向室内。2、现场安装时应先对清图号、框号以确认安装位置。安装工作按区由幕墙的顶部开始向下安装。3、用垂直升降设备将玻璃板块运输到需安装的各楼层,由工人运至各安装部位。玻璃上墙后,应及时用铝压板固定。4、压板、扣板安装:玻璃板块安装后,立即安装铝压板和装饰扣板。5、按表1要求安装玻璃墙板。专业技术负责人:交底人:接受人:分项工程质量技术交底卡GD23010030施工单位深圳市光华中空玻璃工程有限公司广州分公司工程名称(欧派)广花路厂区Ⅰ期外墙装饰工程分部工程幕墙工程交底部位隐框玻璃面板安装技术交底日期年月日交底内容表1mm项目尺寸范围允许偏差检测方法、量具幕墙竖缝直线度≤2.5经纬仪幕墙横缝水平度≤2.5经纬仪缝宽(与设计值比较)±2卡尺两相邻玻璃之间接缝高低差≤1深度尺幕墙平面度≤22米靠尺钢板尺竖缝及墙面垂直度幕墙高度m≤30>30<60>60<90>90≤6≤10≤18≤20经纬仪专业技术负责人:交底人:接受人:
