民治路口至梅龙路口段电信、电力电缆沟施工方案第一章编制说明第一节编制依据1
1《深圳市布龙路大发埔立交至龙华段电缆沟设计方案》1
2我单位进一步现场踏勘所掌握的情况和资料;1
3招标文件规定的适用于本工程的各种施工规范;1
4我单位现有的施工技术、管理水平和机械设备配备能力及从事道路管道工程建设的经验
第二节编制原则2
1在充分理解招标文件的基础上,采用先进、合理、经济、可行的施工方案
2在施工组织中体现环保意识,保护环境,并有较周密的环保措施
3施工工艺与施工规范、设计要求及招标文件要求相符,并力求达到完善
4施工任务划分合理,施工进度安排符合实际情况
5采用先进、配套的施工设备和技术,确保工程质量和工期
6针对本工程的地质情况和气候特征,有目的地优选施工方案

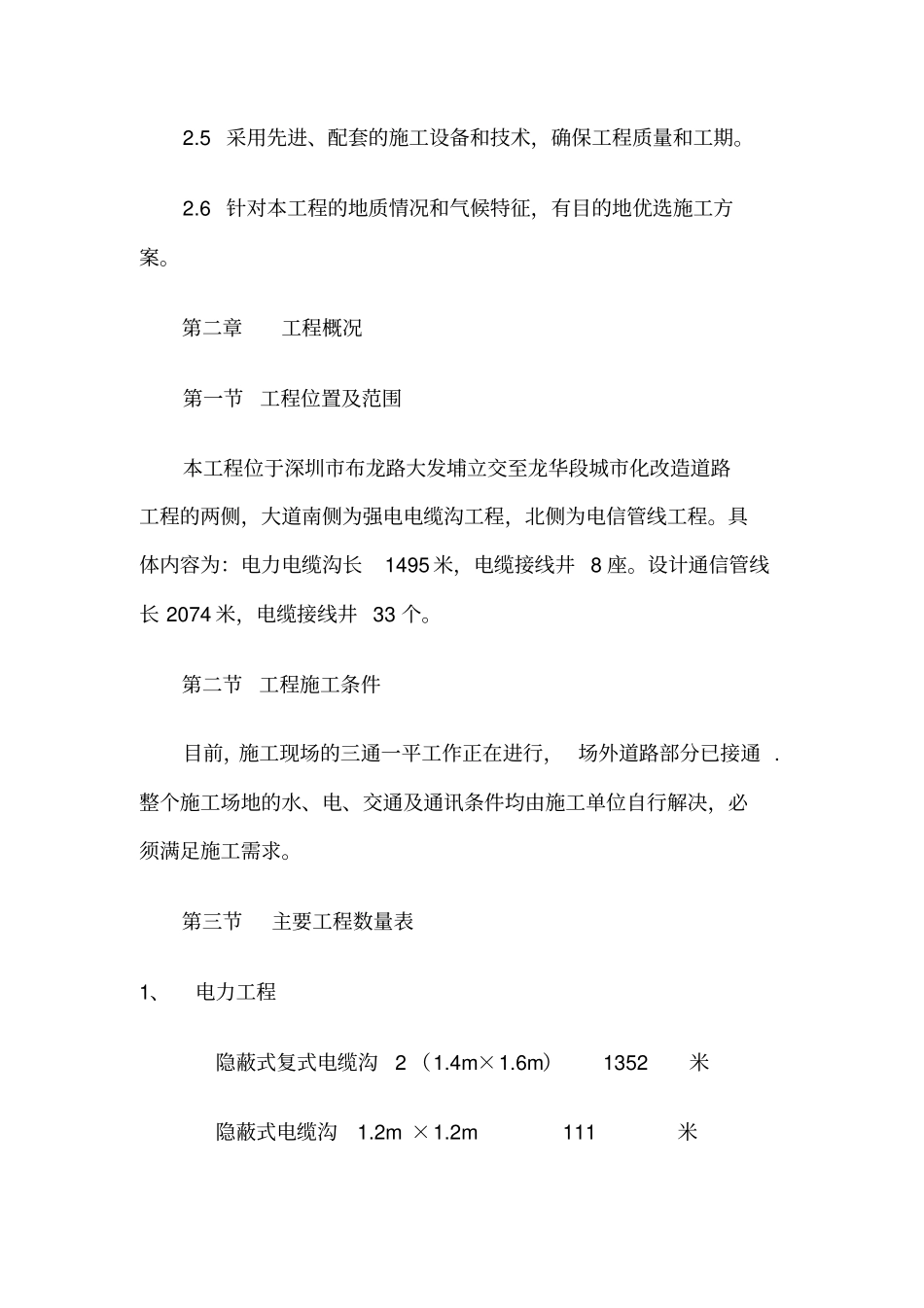

第二章工程概况第一节工程位置及范围本工程位于深圳市布龙路大发埔立交至龙华段城市化改造道路工程的两侧,大道南侧为强电电缆沟工程,北侧为电信管线工程
具体内容为:电力电缆沟长1495米,电缆接线井8座
设计通信管线长2074米,电缆接线井33个
第二节工程施工条件目前,施工现场的三通一平工作正在进行,场外道路部分已接通
整个施工场地的水、电、交通及通讯条件均由施工单位自行解决,必须满足施工需求

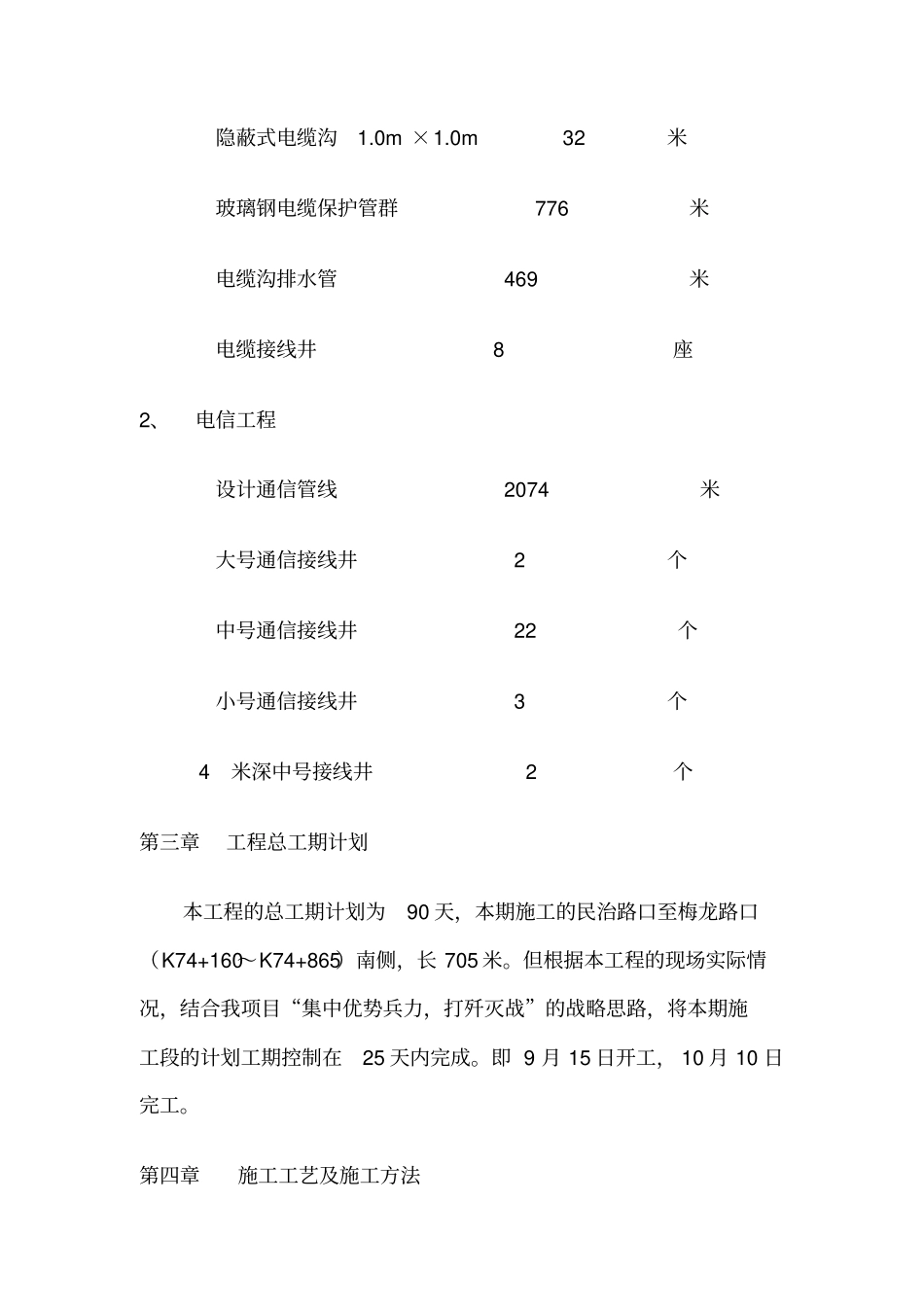

第三节主要工程数量表1、电力工程隐蔽式复式电缆沟2(1
6m)1352米隐蔽式电缆沟1
2m111米隐蔽式电缆沟1
0m32米玻璃钢电缆保护管群776米电缆沟排水管469米电缆接线井8座2、电信工程设计通信管线2074米大号通信接线井2个中号通信接线井22个小号通信接线井3个4米深中号接线井2个第三章工程总工期计划本工程的总工期计划为90天,本期施工的民治路口至梅龙路口(K74+160~K74+865)南侧,长705米
但根据本工程的现场实际情况,结合我项目“集中优势兵力,打歼灭
