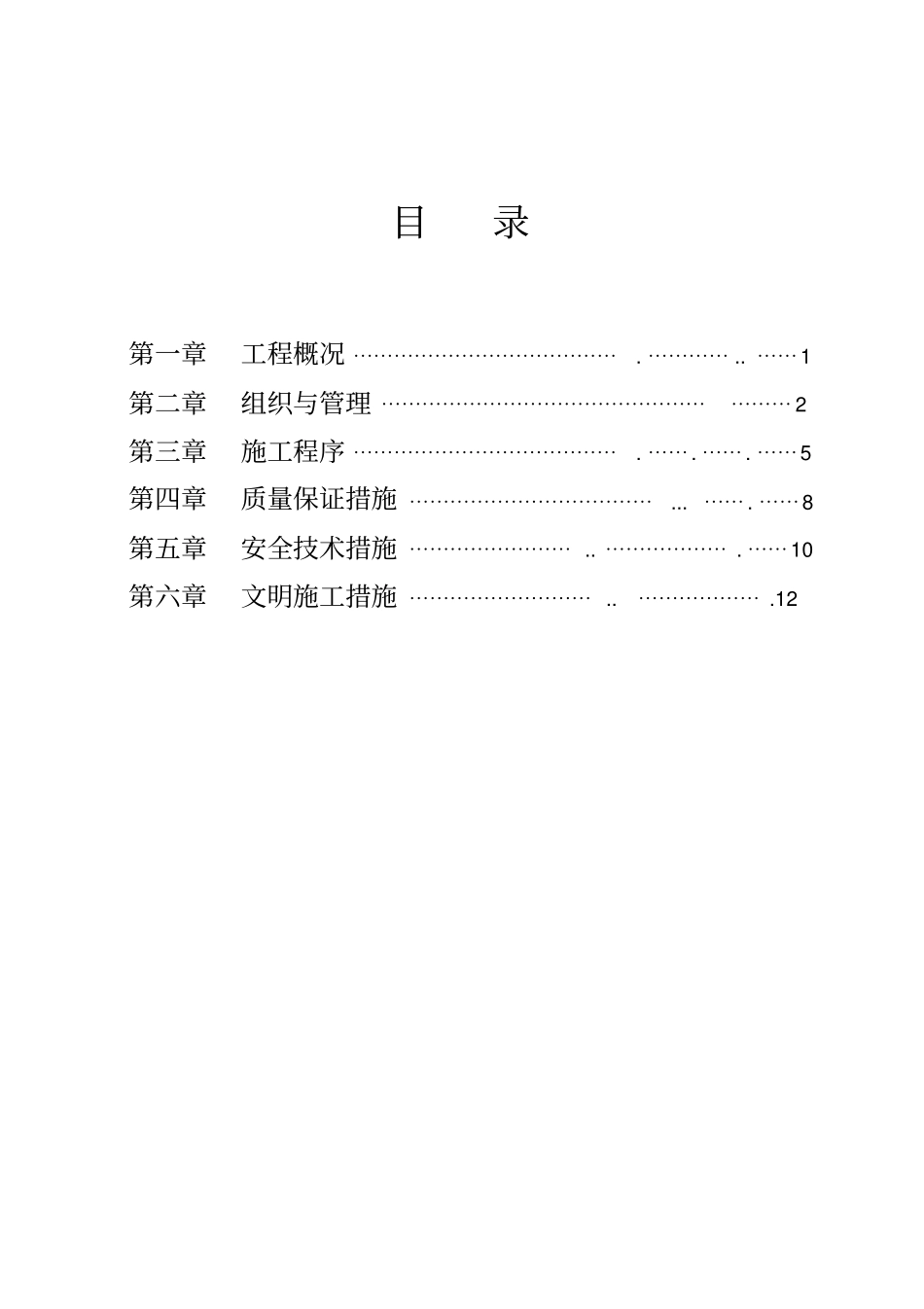

温江区实外2街道路建设电力线路迁改工程施工方案及组织措施书审批:审核:编制:四川省锦隆鑫实业有限责任公司温江分公司二0一七年十一月目录第一章工程概况⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯
⋯⋯1第二章组织与管理⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯2第三章施工程序⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯
⋯⋯5第四章质量保证措施⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯⋯
⋯⋯8第五章安全技术措施⋯⋯⋯⋯⋯⋯⋯⋯
⋯⋯⋯⋯⋯⋯
⋯⋯10第六章文明施工措施⋯⋯⋯⋯⋯⋯⋯⋯⋯
⋯⋯⋯⋯⋯⋯

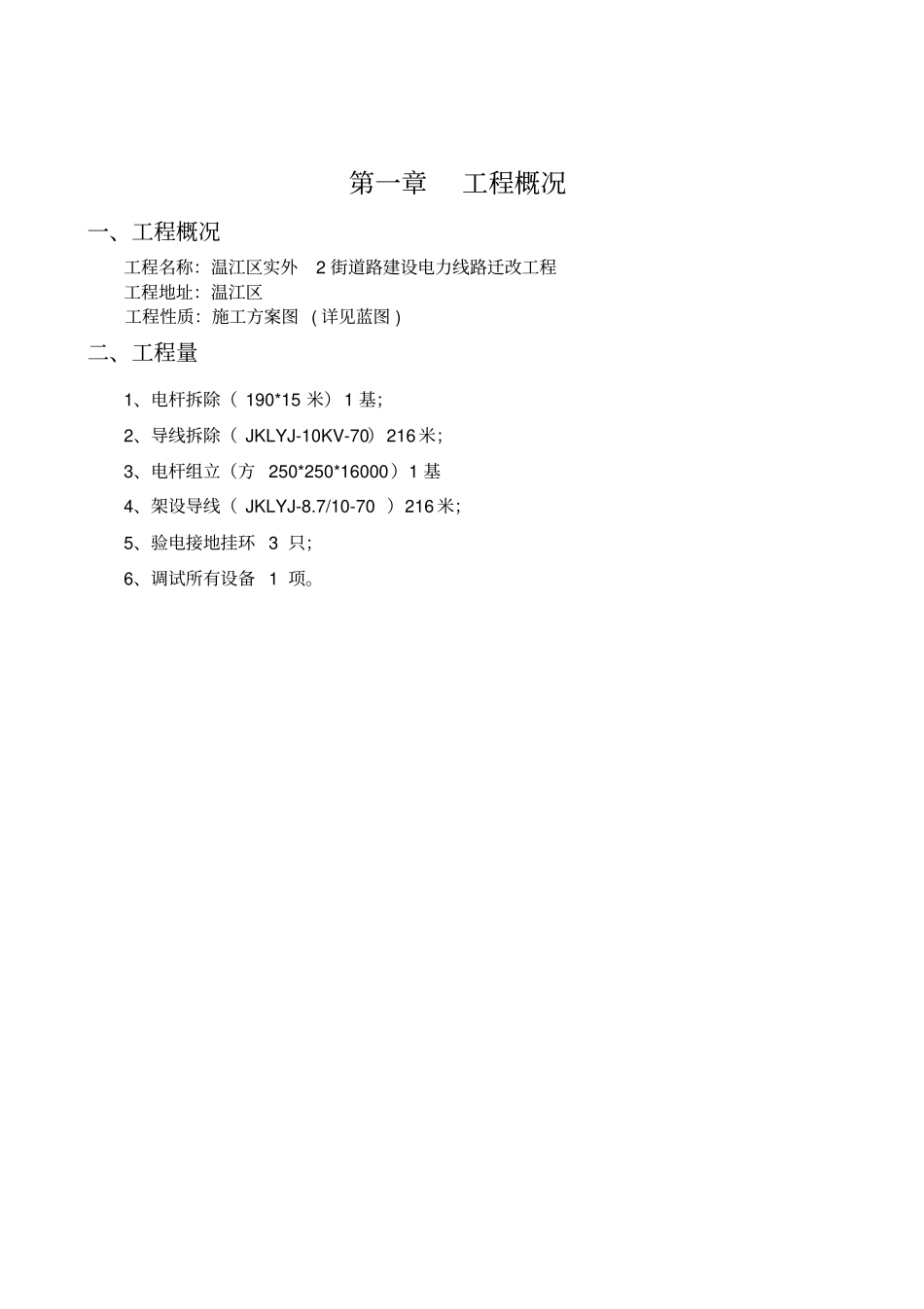

12第一章工程概况一、工程概况工程名称:温江区实外2街道路建设电力线路迁改工程工程地址:温江区工程性质:施工方案图(详见蓝图)二、工程量1、电杆拆除(190*15米)1基;2、导线拆除(JKLYJ-10KV-70)216米;3、电杆组立(方250*250*16000)1基4、架设导线(JKLYJ-8
7/10-70)216米;5、验电接地挂环3只;6、调试所有设备1项
第二章组织与管理一、施工组织图项目负责人赵文技术负责人王於冬安全体系监督人冯维富物资供应负责人王蓉现场技术及安全负责人徐超资料收集及整理负责人宋世伟二、施工进度表三、组织管理为了本工程能保质保量、顺利完工,按期交付使用
为此我公司非常重视,并挑选具有多年实际现场管理经验、施工技术及作风优良的施工队负责完成本工程
四、施工管理本项目由公司集中力量保重点、保工期、保安全、保质量
在人员、材料、机具设备上给该项目施工提供充分保证
施工时各小组互相协调,组织施工工作,并作好有关各方面的协调工作
五、施工机具管理本工程除大型吊装及转运车辆、牵引机具相关检测仪表
为保障工程质量和提高工效,各施工班组应设专人负责管理和维护机具设备及附件
1、20吨吊车一辆
2、运输车辆2辆
时间(天)项目12345施工前准备工作施工作业调试、验收3、放线机具一套
