施工技术交底记录施管表12工程名称市上林北路跨咸铜铁路高架桥工程施工单位中铁二十局集团第六工程分部工程分项工程交底部门交底日期年月日交底人交底容:一、施工工序施工准备→放线定位→进行基坑开挖→3:7灰土垫层施工→底板施工→墙身施工→盖板预制吊装→三通井、转角井、人孔井浇筑→聚氨酯防水处理→墙身两侧回填二、施工准备2
1按照设计进行基底处理;平整场地,准备钢筋加工场地、模板加工
2精确放样基坑开挖的位置、尺寸,测量高程及管沟两侧原地面标高,确定基坑开挖围
三、沟槽土方开挖3
1沟槽施工采用梯形断面开挖,并按1:0
33进行放坡开挖,以机械为主,人工配合
在开挖时严格控制沟底设计标高,机械开挖应保留10cm用人工清底,以免机械作业超挖扰动沟槽底原状土
2开挖时做好基坑排水工作,施工前和施工过程中考虑雨水的排除,确保混凝土底板在无水环境下施工
基坑开挖期间,基坑附近不堆放弃土和建筑材料,做到文明施工
开挖基坑时,如遇到不良土壤应适当加大放坡,确保槽底作业面

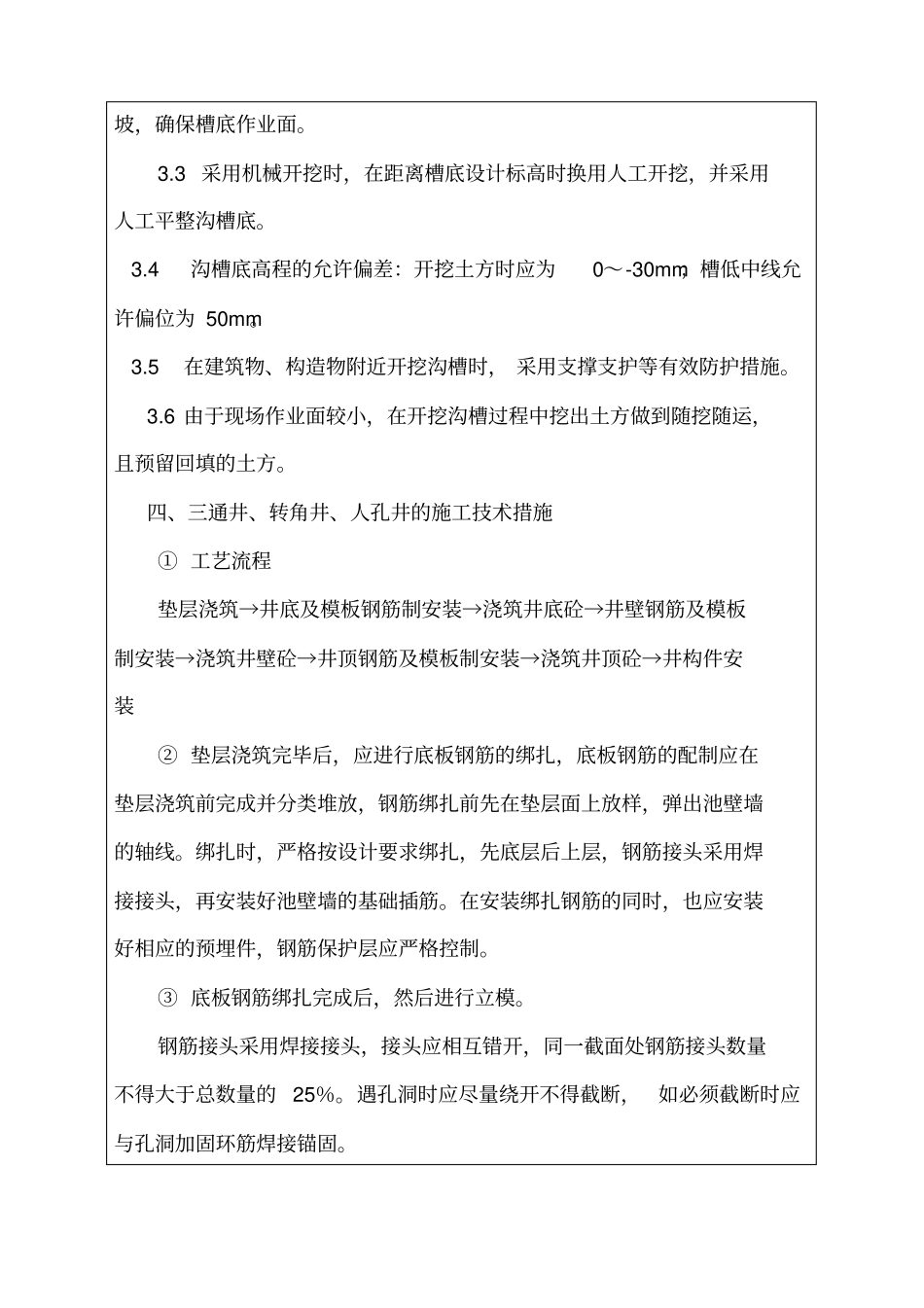

3采用机械开挖时,在距离槽底设计标高时换用人工开挖,并采用人工平整沟槽底
4沟槽底高程的允许偏差:开挖土方时应为0~-30mm;槽低中线允许偏位为50mm
5在建筑物、构造物附近开挖沟槽时,采用支撑支护等有效防护措施
6由于现场作业面较小,在开挖沟槽过程中挖出土方做到随挖随运,且预留回填的土方
四、三通井、转角井、人孔井的施工技术措施①工艺流程垫层浇筑→井底及模板钢筋制安装→浇筑井底砼→井壁钢筋及模板制安装→浇筑井壁砼→井顶钢筋及模板制安装→浇筑井顶砼→井构件安装②垫层浇筑完毕后,应进行底板钢筋的绑扎,底板钢筋的配制应在垫层浇筑前完成并分类堆放,钢筋绑扎前先在垫层面上放样,弹出池壁墙的轴线
绑扎时,严格按设计要求绑扎,先底层后上层,钢筋接头采用焊接接头,再安装好池壁墙的基础插筋
在安装绑扎钢筋的同时,也
