工程名称::山东华盛热电厂2×135MW新建机组启动调试项目规模:2×460t/h循环流化床锅炉,2×135MW抽汽式汽轮发电机组项目性质:基建调试山东华盛热电厂电气专业分系统调试方案(会审稿)文件编号:四川电力试验研究院2003年6月山东华盛热电厂电气分系统调试方案1四川电力试验研究院编写:年月日审核:年月日批准:年月日会审单位及代表:建设单位:山东华盛江泉集团总公司代表:年月日监理单位:淮南中发公司技术服务中心代表:年月日安装单位:哈尔滨电力建设三公司代表:年月日设备厂家:东方发电机厂代表:年月日调试单位:四川电力试验研究院代表:年月日试运指挥组批准:年月日山东华盛热电厂电气分系统调试方案21

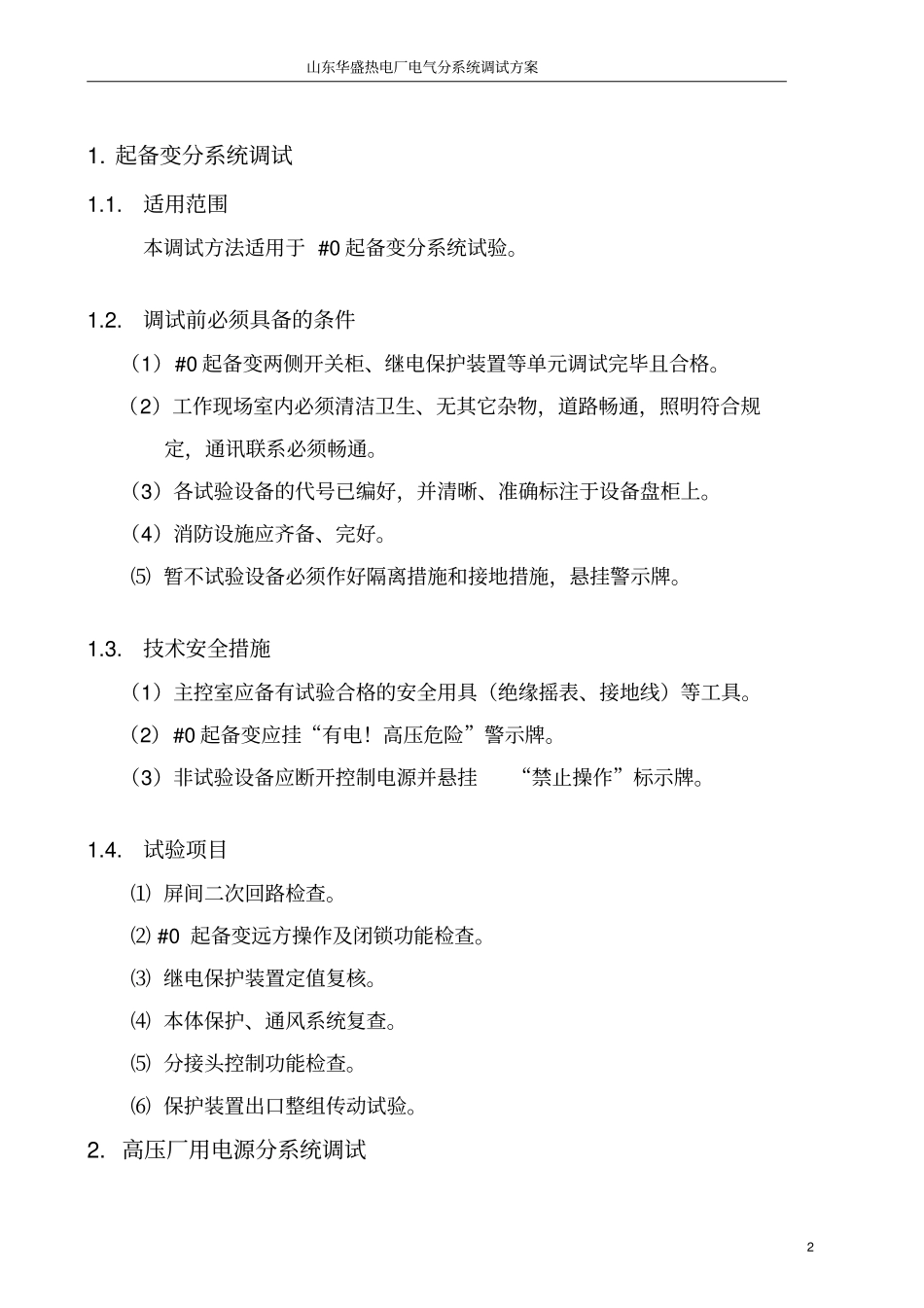

起备变分系统调试1
适用范围本调试方法适用于#0起备变分系统试验
调试前必须具备的条件(1)#0起备变两侧开关柜、继电保护装置等单元调试完毕且合格
(2)工作现场室内必须清洁卫生、无其它杂物,道路畅通,照明符合规定,通讯联系必须畅通
(3)各试验设备的代号已编好,并清晰、准确标注于设备盘柜上
(4)消防设施应齐备、完好
⑸暂不试验设备必须作好隔离措施和接地措施,悬挂警示牌
技术安全措施(1)主控室应备有试验合格的安全用具(绝缘摇表、接地线)等工具
(2)#0起备变应挂“有电
高压危险”警示牌
(3)非试验设备应断开控制电源并悬挂“禁止操作”标示牌
试验项目⑴屏间二次回路检查
⑵#0起备变远方操作及闭锁功能检查
⑶继电保护装置定值复核
⑷本体保护、通风系统复查
⑸分接头控制功能检查
⑹保护装置出口整组传动试验
高压厂用电源分系统调试山东华盛热电厂电气分系统调试方案32
适用范围本调试方法适用于公用变43B、备用变40B、#1低厂变41B、#2低厂变42B等分系统试验
调试前必须具备的条件(1)高低压开关柜、变压器本体、继电保护装置等单元调
