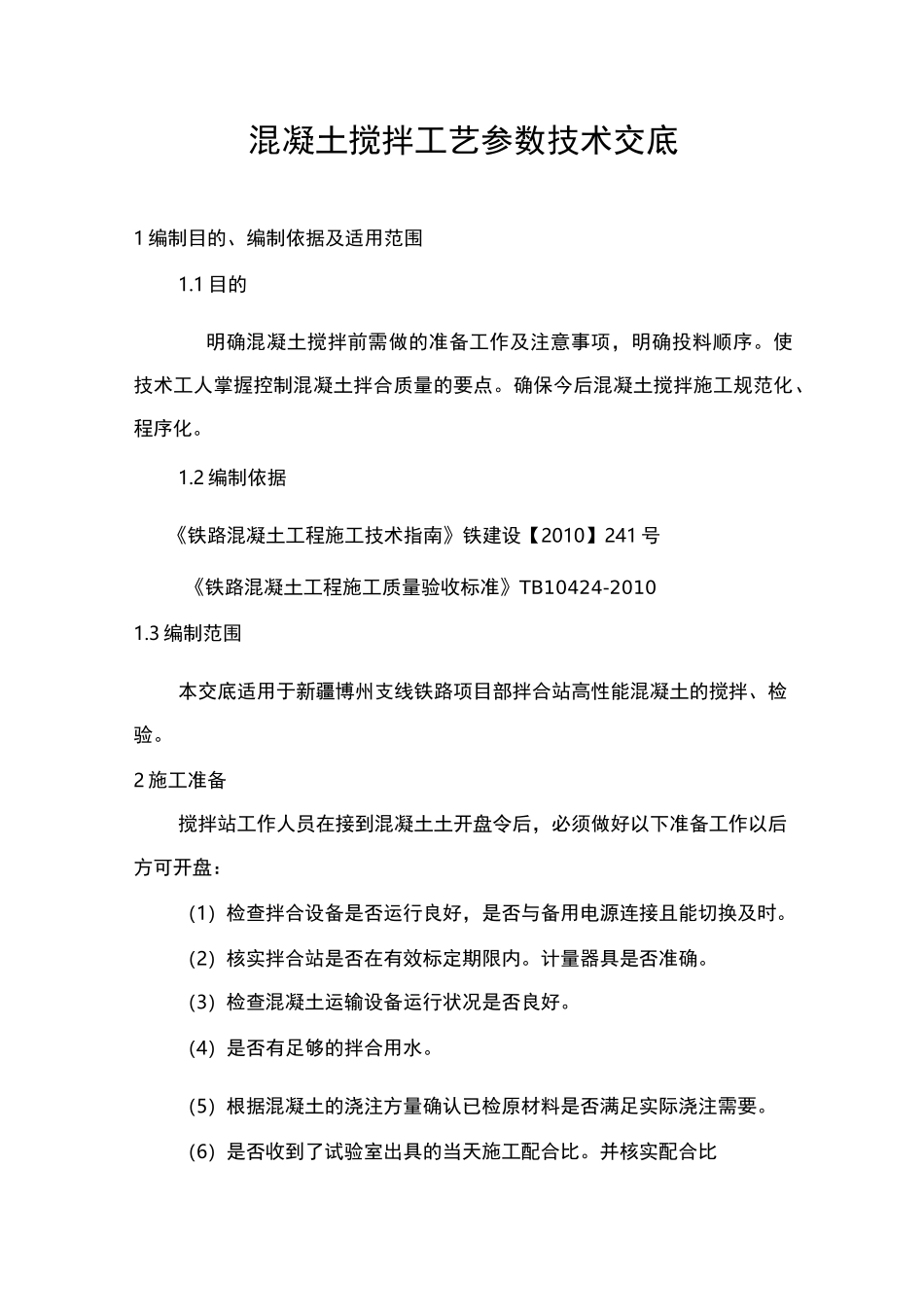

混凝土搅拌工艺参数技术交底1编制目的、编制依据及适用范围1
1目的明确混凝土搅拌前需做的准备工作及注意事项,明确投料顺序
使技术工人掌握控制混凝土拌合质量的要点
确保今后混凝土搅拌施工规范化、程序化
2编制依据《铁路混凝土工程施工技术指南》铁建设【2010】241号《铁路混凝土工程施工质量验收标准》TB10424-20101
3编制范围本交底适用于新疆博州支线铁路项目部拌合站高性能混凝土的搅拌、检验
2施工准备搅拌站工作人员在接到混凝土土开盘令后,必须做好以下准备工作以后方可开盘:(1)检查拌合设备是否运行良好,是否与备用电源连接且能切换及时
(2)核实拌合站是否在有效标定期限内
计量器具是否准确
(3)检查混凝土运输设备运行状况是否良好
(4)是否有足够的拌合用水
(5)根据混凝土的浇注方量确认已检原材料是否满足实际浇注需要
(6)是否收到了试验室出具的当天施工配合比
并核实配合比的准确性
(7)试验人员是否到达现场
3混凝土生产3
1拌和计划责任混凝土应在有计划的状态下组织生产
工区工程部、安质部或各施工队技术员应提前一天以书面或电话的形式向拌和站调度报混凝土需求计划,内容包括混凝土设计强度等级、浇筑地点、混凝土到达工地时间等
拌和站调度汇总后报拌和站站长
各施工工点技术员还应在浇注混凝土前两个小时通知通知拌和站调度
拌和站必须在约定的时间内保证混凝土供应
拌和站站长负责组织制定生产计划并由调度落实
拌和站调度接到通知后,根据工点技术员预约的使用混凝土时间安排生产
调度员应负责混凝土当日、月及年度统计
由于计划、调度不周造成供应不及时(超时)或浪费站长、调度员承担相应责任
2拌合质量拌和站试验员负责混凝土拌制前及拌制中砂石含水率的测定并验证各种掺入料的合格报告,根据测试结果、环境条件、工作性能要求等及时提出施工配合比,使混凝土配合比和水胶比符合配合比设计的要求,
