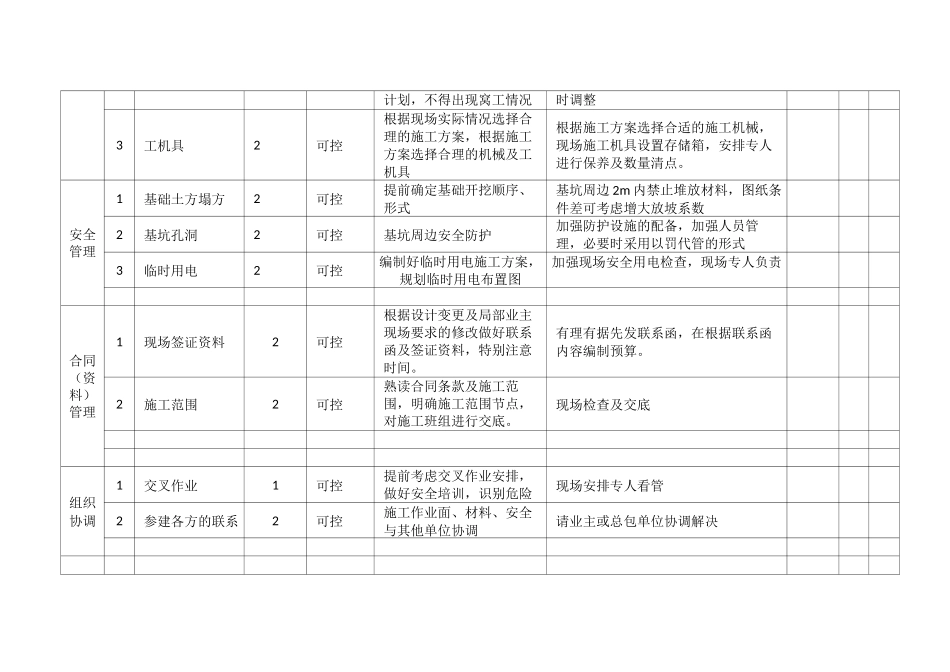

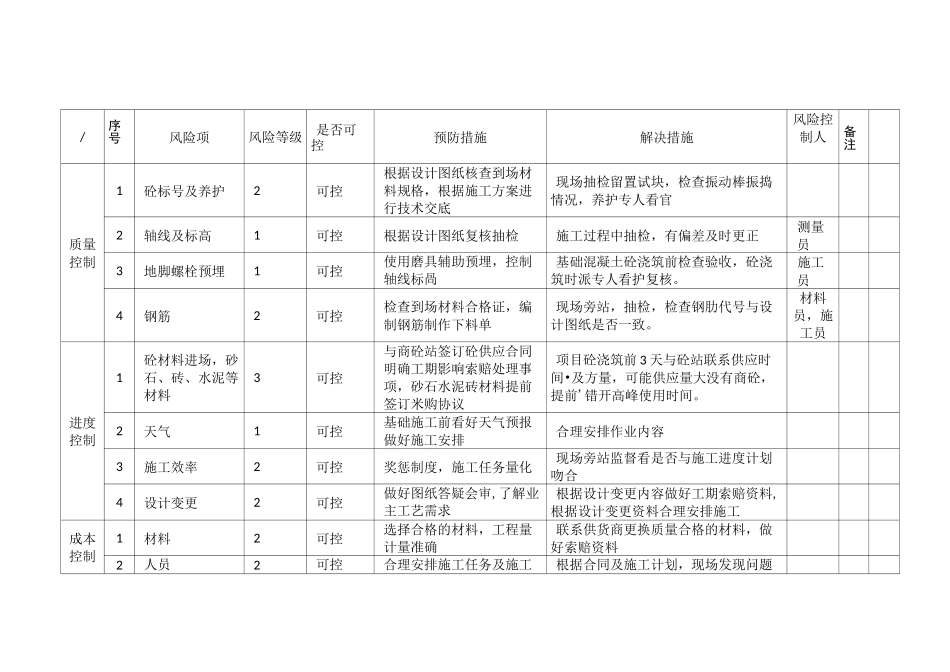

/序号风险项风险等级是否可控预防措施解决措施风险控制人备注质量控制1砼标号及养护2可控根据设计图纸核查到场材料规格,根据施工方案进行技术交底现场抽检留置试块,检查振动棒振捣情况,养护专人看官2轴线及标高1可控根据设计图纸复核抽检施工过程中抽检,有偏差及时更正测量员3地脚螺栓预埋1可控使用磨具辅助预埋,控制轴线标咼基础混凝土砼浇筑前检查验收,砼浇筑时派专人看护复核
施工员4钢筋2可控检查到场材料合格证,编制钢筋制作下料单现场旁站,抽检,检查钢肋代号与设计图纸是否一致
材料员,施工员进度控制1砼材料进场,砂石、砖、水泥等材料3可控与商砼站签订砼供应合同明确工期影响索赔处理事项,砂石水泥砖材料提前签订米购协议项目砼浇筑前3天与砼站联系供应时间•及方量,可能供应量大没有商砼,提前'错开高峰使用时间
2天气1可控基础施工前看好天气预报做好施工安排合理安排作业内容3施工效率2可控奖惩制度,施工任务量化现场旁站监督看是否与施工进度计划吻合4设计变更2可控做好图纸答疑会审,了解业主工艺需求根据设计变更内容做好工期索赔资料,根据设计变更资料合理安排施工成本控制1材料2可控选择合格的材料,工程量计量准确联系供货商更换质量合格的材料,做好索赔资料2人员2可控合理安排施工任务及施工根据合同及施工计划,现场发现问题及计划,不得出现窝工情况时调整3工机具2可控根据现场实际情况选择合理的施工方案,根据施工方案选择合理的机械及工机具根据施工方案选择合适的施工机械,现场施工机具设置存储箱,安排专人进行保养及数量清点
安全管理1基础土方塌方2可控提前确定基础开挖顺序、形式基坑周边2m内禁止堆放材料,图纸条件差可考虑增大放坡系数2基坑孔洞2可控基坑周边安全防护加强防护设施的配备,加强人员管理,必要时采用以罚代管的形式3临时用电2可控编制好临时用电施工方案,规划临时用电布置图加强现场安全用电检查,现场专
