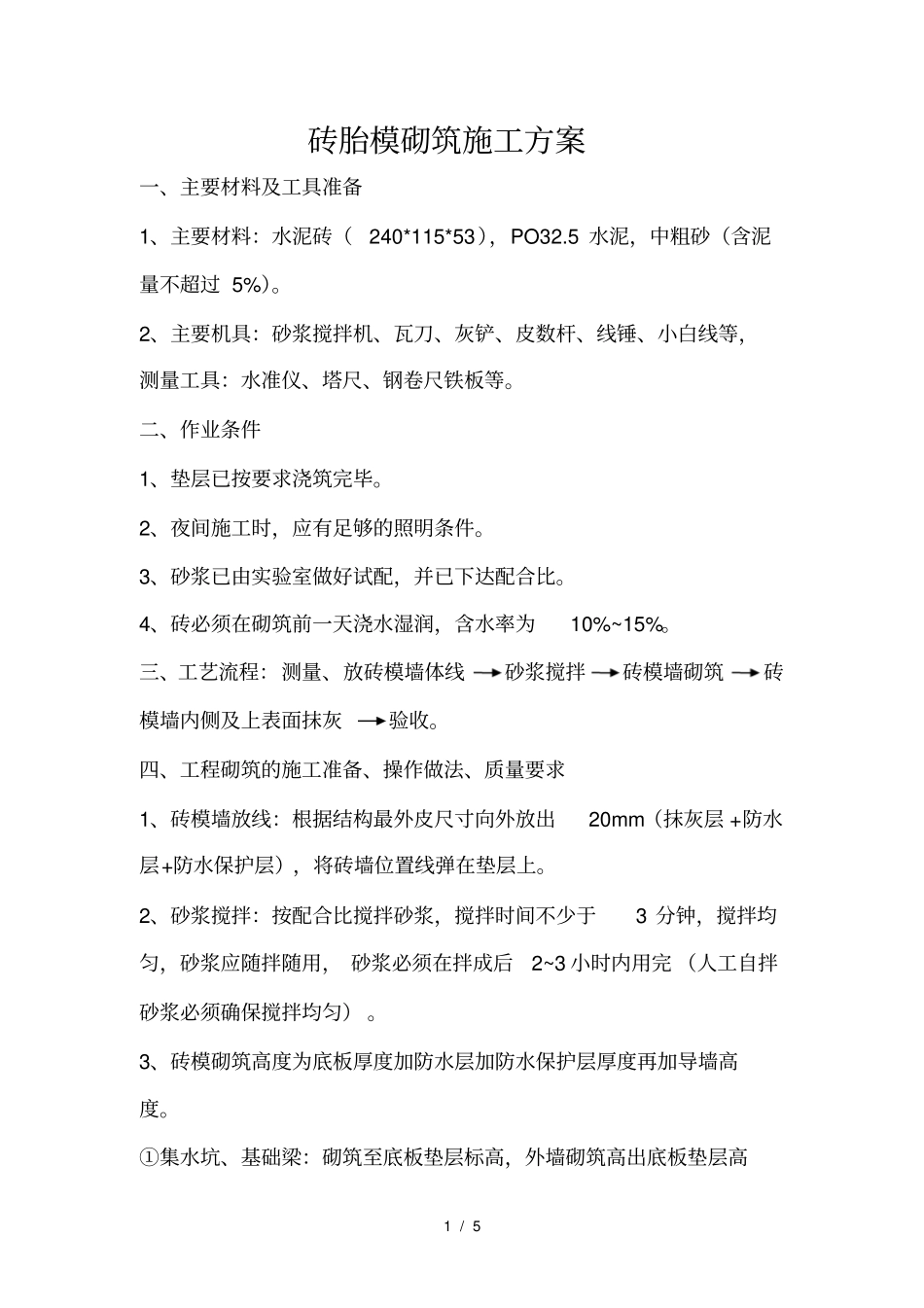

1/5砖胎模砌筑施工方案一、主要材料及工具准备1、主要材料:水泥砖(240*115*53),PO32
5水泥,中粗砂(含泥量不超过5%)
2、主要机具:砂浆搅拌机、瓦刀、灰铲、皮数杆、线锤、小白线等,测量工具:水准仪、塔尺、钢卷尺铁板等
二、作业条件1、垫层已按要求浇筑完毕
2、夜间施工时,应有足够的照明条件
3、砂浆已由实验室做好试配,并已下达配合比
4、砖必须在砌筑前一天浇水湿润,含水率为10%~15%
三、工艺流程:测量、放砖模墙体线砂浆搅拌砖模墙砌筑砖模墙内侧及上表面抹灰验收
四、工程砌筑的施工准备、操作做法、质量要求1、砖模墙放线:根据结构最外皮尺寸向外放出20mm(抹灰层+防水层+防水保护层),将砖墙位置线弹在垫层上
2、砂浆搅拌:按配合比搅拌砂浆,搅拌时间不少于3分钟,搅拌均匀,砂浆应随拌随用,砂浆必须在拌成后2~3小时内用完(人工自拌砂浆必须确保搅拌均匀)
3、砖模砌筑高度为底板厚度加防水层加防水保护层厚度再加导墙高度

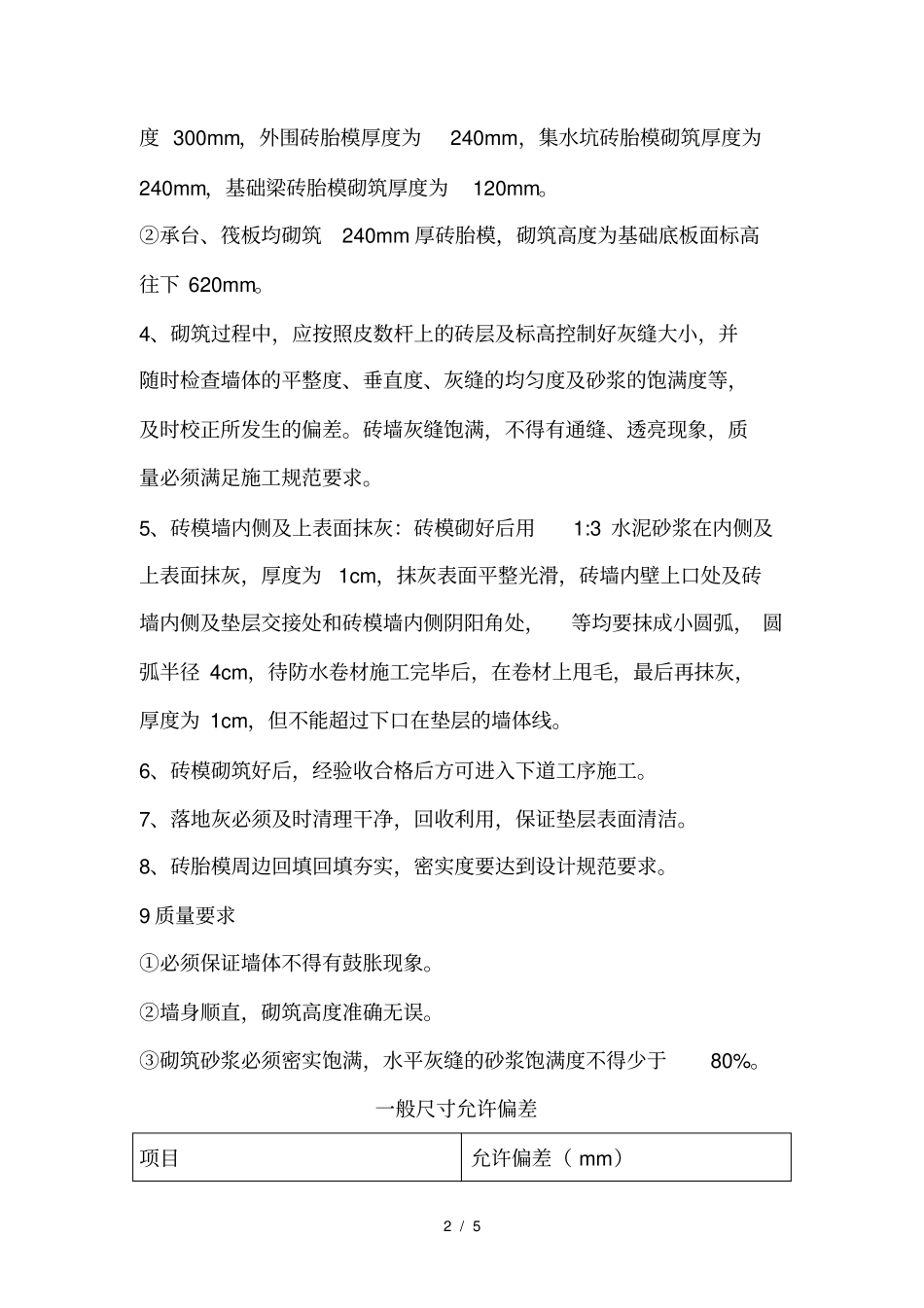

①集水坑、基础梁:砌筑至底板垫层标高,外墙砌筑高出底板垫层高2/5度300mm,外围砖胎模厚度为240mm,集水坑砖胎模砌筑厚度为240mm,基础梁砖胎模砌筑厚度为120mm
②承台、筏板均砌筑240mm厚砖胎模,砌筑高度为基础底板面标高往下620mm
4、砌筑过程中,应按照皮数杆上的砖层及标高控制好灰缝大小,并随时检查墙体的平整度、垂直度、灰缝的均匀度及砂浆的饱满度等,及时校正所发生的偏差
砖墙灰缝饱满,不得有通缝、透亮现象,质量必须满足施工规范要求

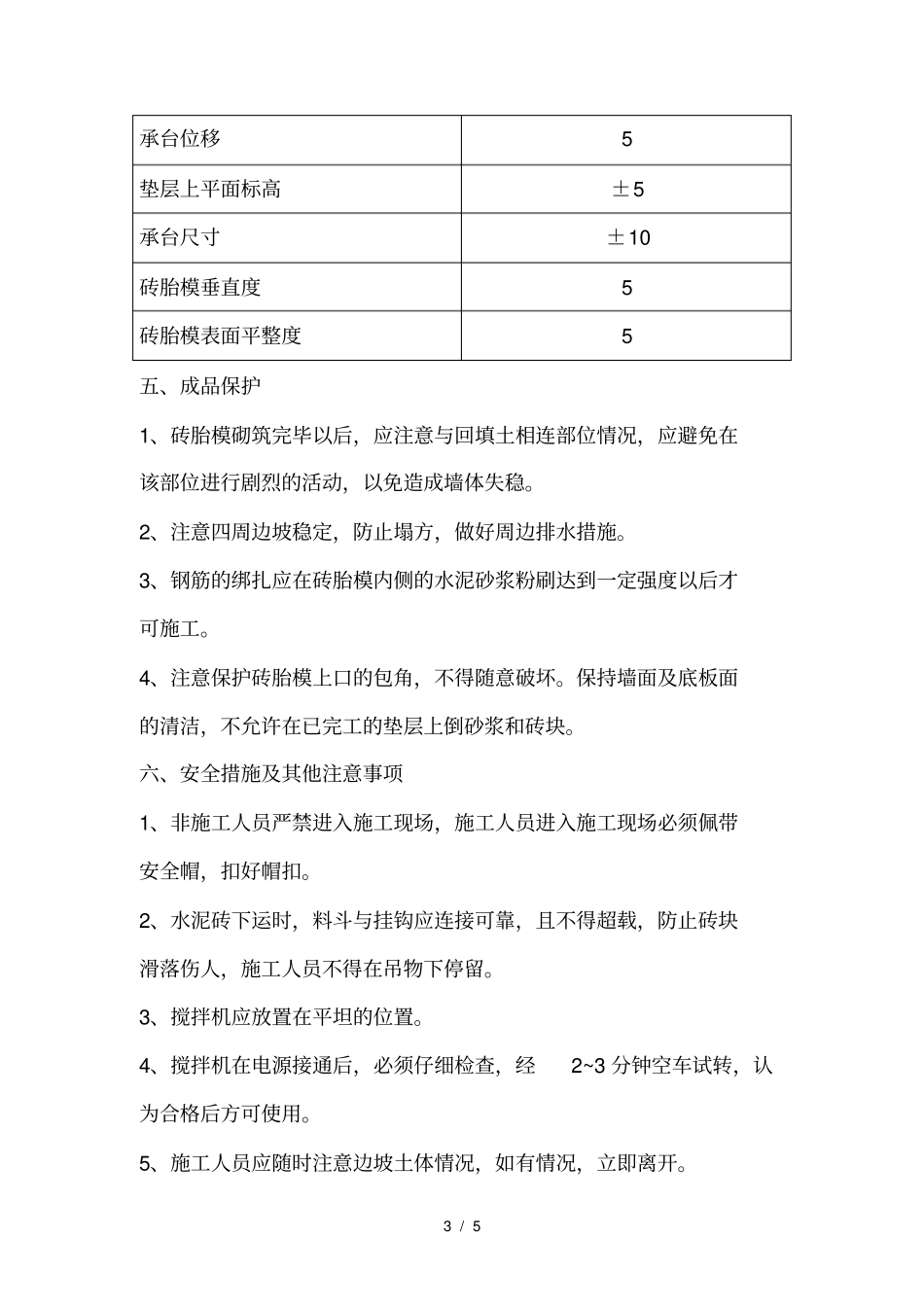

5、砖模墙内侧及上表面抹灰:砖模砌好后用1:3水泥砂浆在内侧及上表面抹灰,厚度为1cm,抹灰表面平整光滑,砖墙内壁上口处及砖墙内侧及垫层交接处和砖模墙内侧阴阳角处,等均要抹成小圆弧,圆弧半径4cm,待防水卷材施工完毕后,在卷材上甩毛,最后再抹灰,厚度为1cm,但不能超过下口在垫层的墙体线
