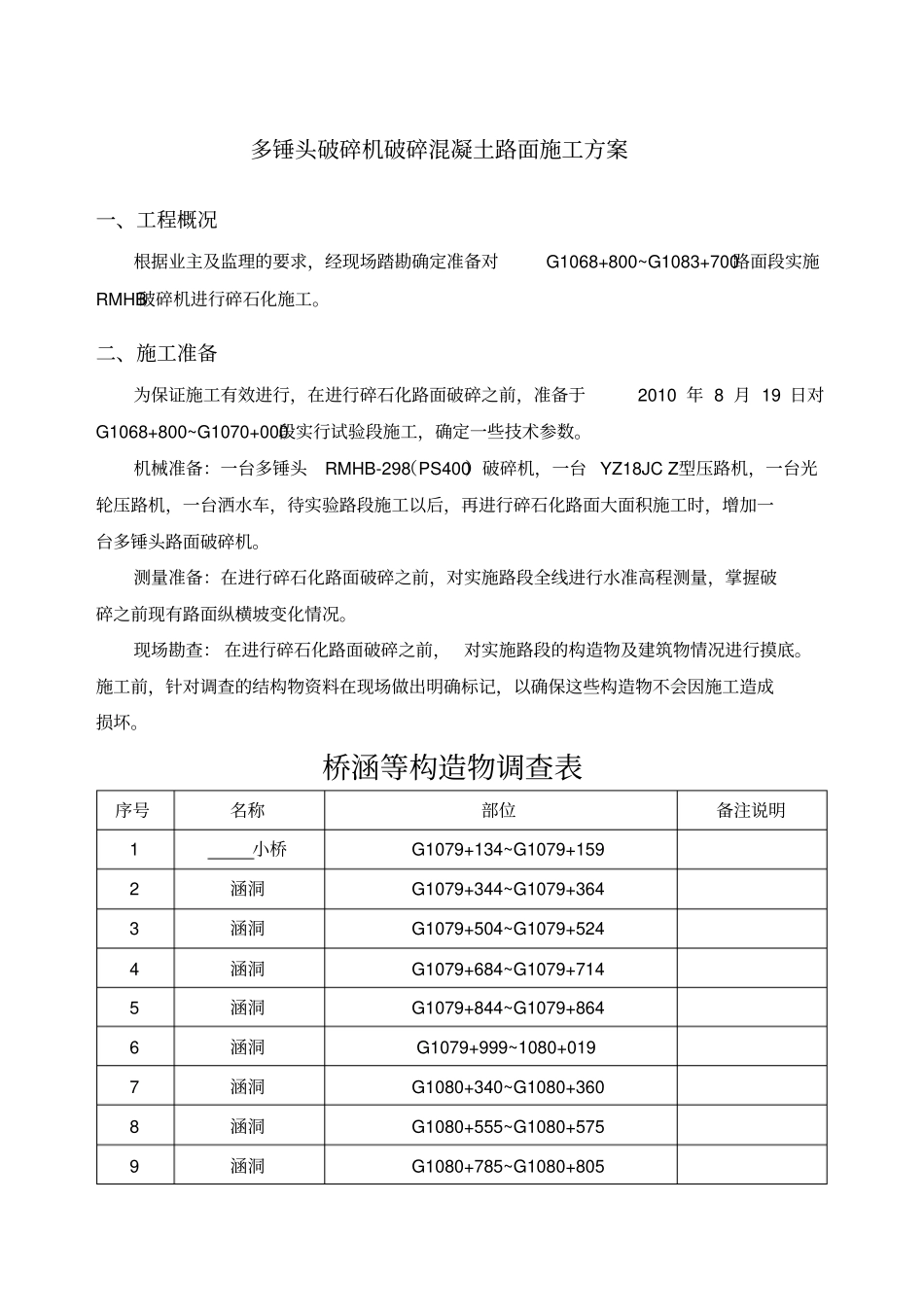

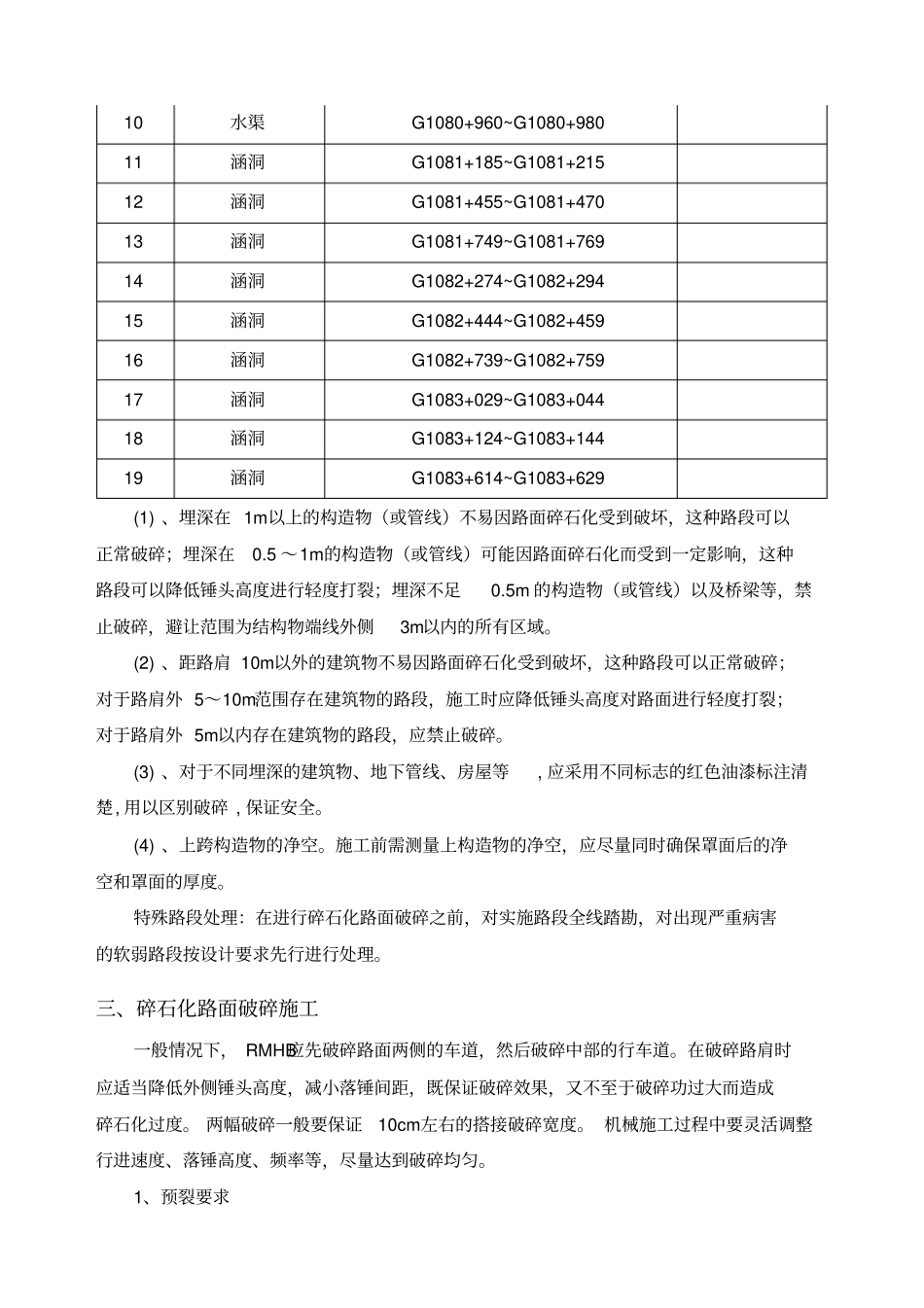

多锤头破碎机破碎混凝土路面施工方案一、工程概况根据业主及监理的要求,经现场踏勘确定准备对G1068+800~G1083+700路面段实施RMHB破碎机进行碎石化施工。二、施工准备为保证施工有效进行,在进行碎石化路面破碎之前,准备于2010年8月19日对G1068+800~G1070+000段实行试验段施工,确定一些技术参数。机械准备:一台多锤头RMHB-298(PS400)破碎机,一台YZ18JCZ型压路机,一台光轮压路机,一台洒水车,待实验路段施工以后,再进行碎石化路面大面积施工时,增加一台多锤头路面破碎机。测量准备:在进行碎石化路面破碎之前,对实施路段全线进行水准高程测量,掌握破碎之前现有路面纵横坡变化情况。现场勘查:在进行碎石化路面破碎之前,对实施路段的构造物及建筑物情况进行摸底。施工前,针对调查的结构物资料在现场做出明确标记,以确保这些构造物不会因施工造成损坏。桥涵等构造物调查表序号名称部位备注说明1小桥G1079+134~G1079+1592涵洞G1079+344~G1079+3643涵洞G1079+504~G1079+5244涵洞G1079+684~G1079+7145涵洞G1079+844~G1079+8646涵洞G1079+999~1080+0197涵洞G1080+340~G1080+3608涵洞G1080+555~G1080+5759涵洞G1080+785~G1080+80510水渠G1080+960~G1080+98011涵洞G1081+185~G1081+21512涵洞G1081+455~G1081+47013涵洞G1081+749~G1081+76914涵洞G1082+274~G1082+29415涵洞G1082+444~G1082+45916涵洞G1082+739~G1082+75917涵洞G1083+029~G1083+04418涵洞G1083+124~G1083+14419涵洞G1083+614~G1083+629(1)、埋深在1m以上的构造物(或管线)不易因路面碎石化受到破坏,这种路段可以正常破碎;埋深在0.5~1m的构造物(或管线)可能因路面碎石化而受到一定影响,这种路段可以降低锤头高度进行轻度打裂;埋深不足0.5m的构造物(或管线)以及桥梁等,禁止破碎,避让范围为结构物端线外侧3m以内的所有区域。(2)、距路肩10m以外的建筑物不易因路面碎石化受到破坏,这种路段可以正常破碎;对于路肩外5~10m范围存在建筑物的路段,施工时应降低锤头高度对路面进行轻度打裂;对于路肩外5m以内存在建筑物的路段,应禁止破碎。(3)、对于不同埋深的建筑物、地下管线、房屋等,应采用不同标志的红色油漆标注清楚,用以区别破碎,保证安全。(4)、上跨构造物的净空。施工前需测量上构造物的净空,应尽量同时确保罩面后的净空和罩面的厚度。特殊路段处理:在进行碎石化路面破碎之前,对实施路段全线踏勘,对出现严重病害的软弱路段按设计要求先行进行处理。三、碎石化路面破碎施工一般情况下,RMHB应先破碎路面两侧的车道,然后破碎中部的行车道。在破碎路肩时应适当降低外侧锤头高度,减小落锤间距,既保证破碎效果,又不至于破碎功过大而造成碎石化过度。两幅破碎一般要保证10cm左右的搭接破碎宽度。机械施工过程中要灵活调整行进速度、落锤高度、频率等,尽量达到破碎均匀。1、预裂要求在一些少见的路段(如岩石基层或混凝土基层路段),应采用打裂等其他手段进行混凝土路面的预裂,确保碎石化后达到预期效果。预裂后,根据情况进行试验段施工,重新确定碎石化破碎的施工参数。2、软弱基层或路基修复对于在碎石化施工过程中发现的部分软弱基层或路基进行修复。3、凹处回填路面碎石化后表面凹处在10cm×10cm以上的应利用级配碎石混合料找平,以保证水泥稳定碎石摊铺平整度。4、原有填缝料及外露钢筋清除在铺筑水泥稳定碎石以前所有松散的填缝料、胀缝材料、切割移除暴露的加强钢筋或其他类似物应进行清除,在施工水稳之前,因不能全封闭交通,对破碎后的路面采用级配碎石粒料进行填缝嵌实摊铺碾压密实。5、破碎后的压实要求压实的主要作用是将破碎的路面表面的扁平颗粒进一步破碎,同时稳固下层块料,为新铺水泥稳定基层提供一个平整的表面。破碎后的路面采用Z型压路机和单钢轮压路机振动压实,压实遍数1~2遍,压实速度不允许超过5km/h。在路面综合强度过高或过低的路段应避免过度压实,以防造成表面粒径过小或将碎石化层压入基层。6、破碎路段边缘处理碎石化和非碎石化混凝土路面接缝处按胀缝要求设置相应的过渡措施,并在接缝处加铺土工格栅。四、路面碎石化的施工质量控制方法1、碎石化工艺试...
