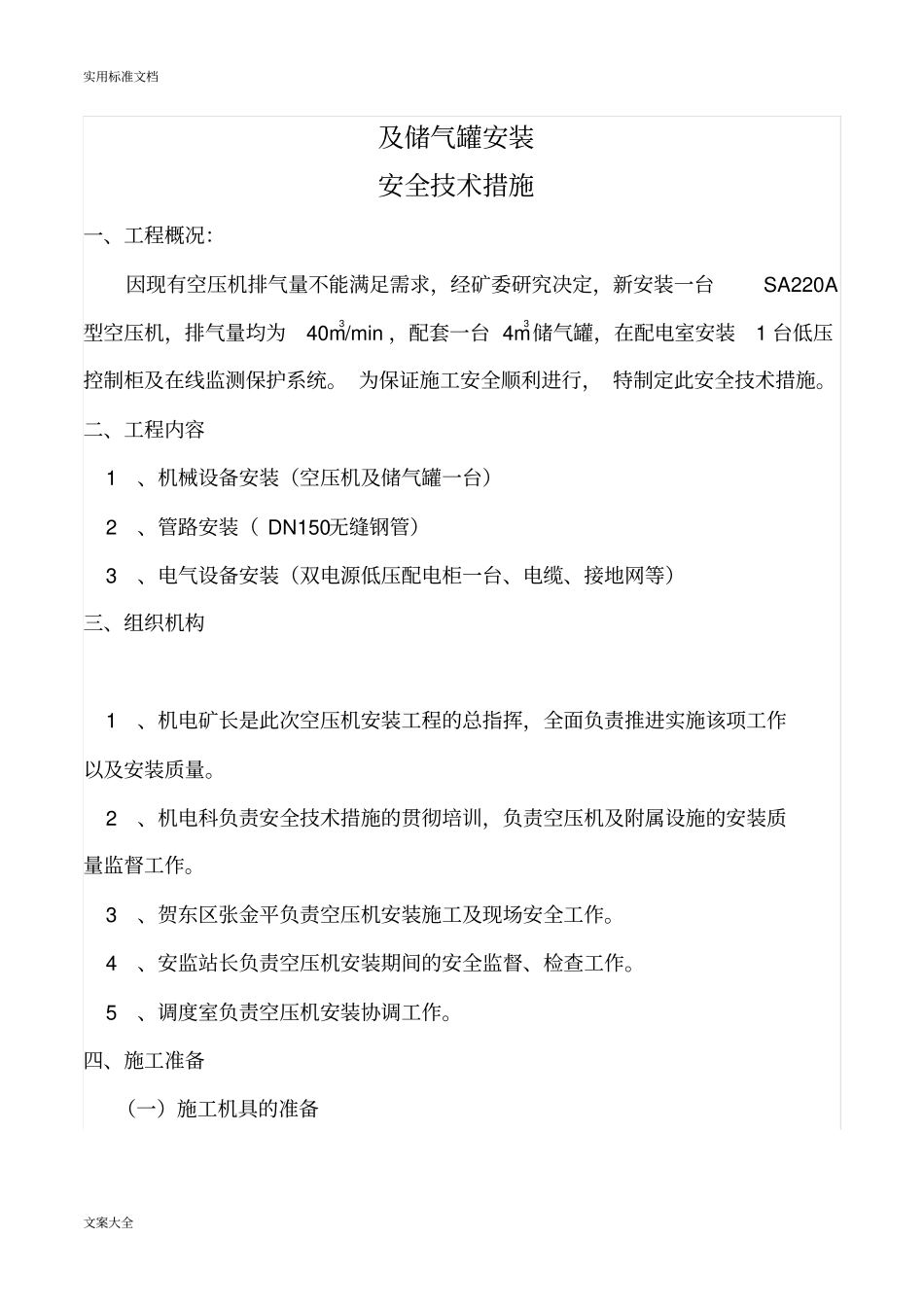

实用标准文档文案大全及储气罐安装安全技术措施一、工程概况:因现有空压机排气量不能满足需求,经矿委研究决定,新安装一台SA220A型空压机,排气量均为40m3/min,配套一台4m3储气罐,在配电室安装1台低压控制柜及在线监测保护系统
为保证施工安全顺利进行,特制定此安全技术措施
二、工程内容1、机械设备安装(空压机及储气罐一台)2、管路安装(DN150无缝钢管)3、电气设备安装(双电源低压配电柜一台、电缆、接地网等)三、组织机构1、机电矿长是此次空压机安装工程的总指挥,全面负责推进实施该项工作以及安装质量
2、机电科负责安全技术措施的贯彻培训,负责空压机及附属设施的安装质量监督工作
3、贺东区张金平负责空压机安装施工及现场安全工作
4、安监站长负责空压机安装期间的安全监督、检查工作
5、调度室负责空压机安装协调工作

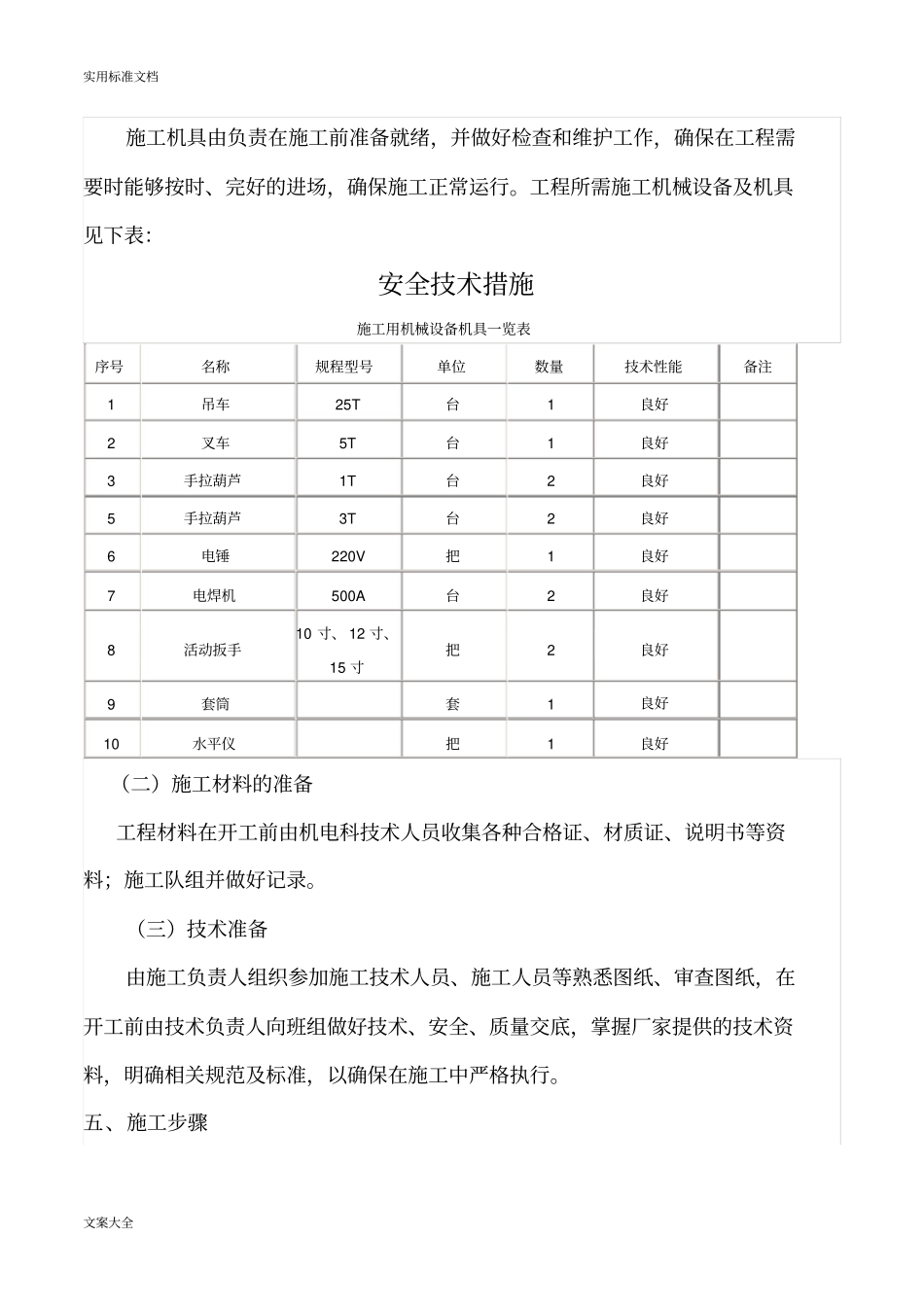

四、施工准备(一)施工机具的准备实用标准文档文案大全施工机具由负责在施工前准备就绪,并做好检查和维护工作,确保在工程需要时能够按时、完好的进场,确保施工正常运行
工程所需施工机械设备及机具见下表:安全技术措施施工用机械设备机具一览表序号名称规程型号单位数量技术性能备注1吊车25T台1良好2叉车5T台1良好3手拉葫芦1T台2良好5手拉葫芦3T台2良好6电锤220V把1良好7电焊机500A台2良好8活动扳手10寸、12寸、15寸把2良好9套筒套1良好10水平仪把1良好(二)施工材料的准备工程材料在开工前由机电科技术人员收集各种合格证、材质证、说明书等资料;施工队组并做好记录
(三)技术准备由施工负责人组织参加施工技术人员、施工人员等熟悉图纸、审查图纸,在开工前由技术负责人向班组做好技术、安全、质量交底,掌握厂家提供的技术资料,明确相关规范及标准,以确保在施工中严格执行

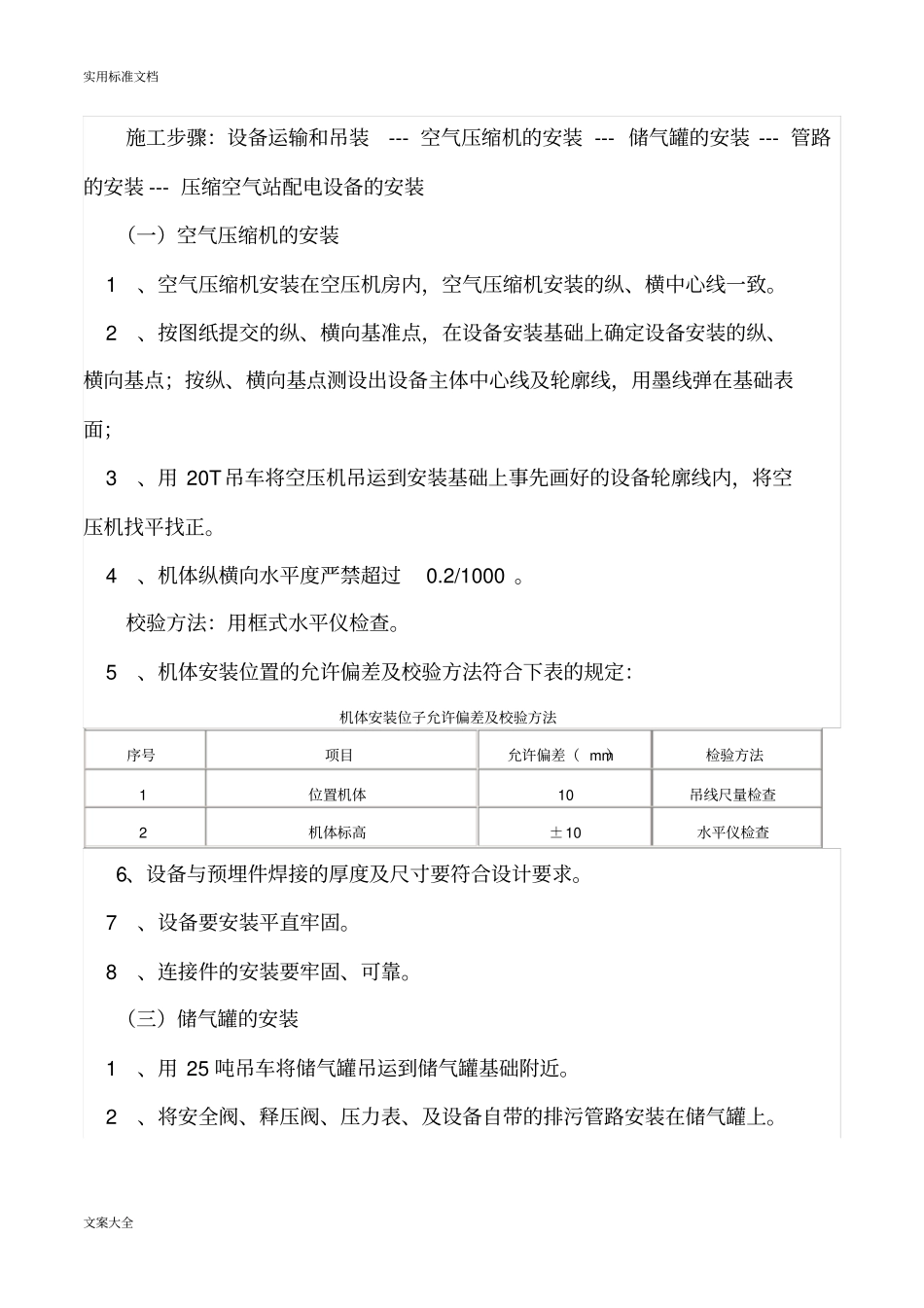

五、施工步骤实用标准文档文案大全施工步骤:设备运输和吊装---空气压缩机的安装---储气罐的安装-
