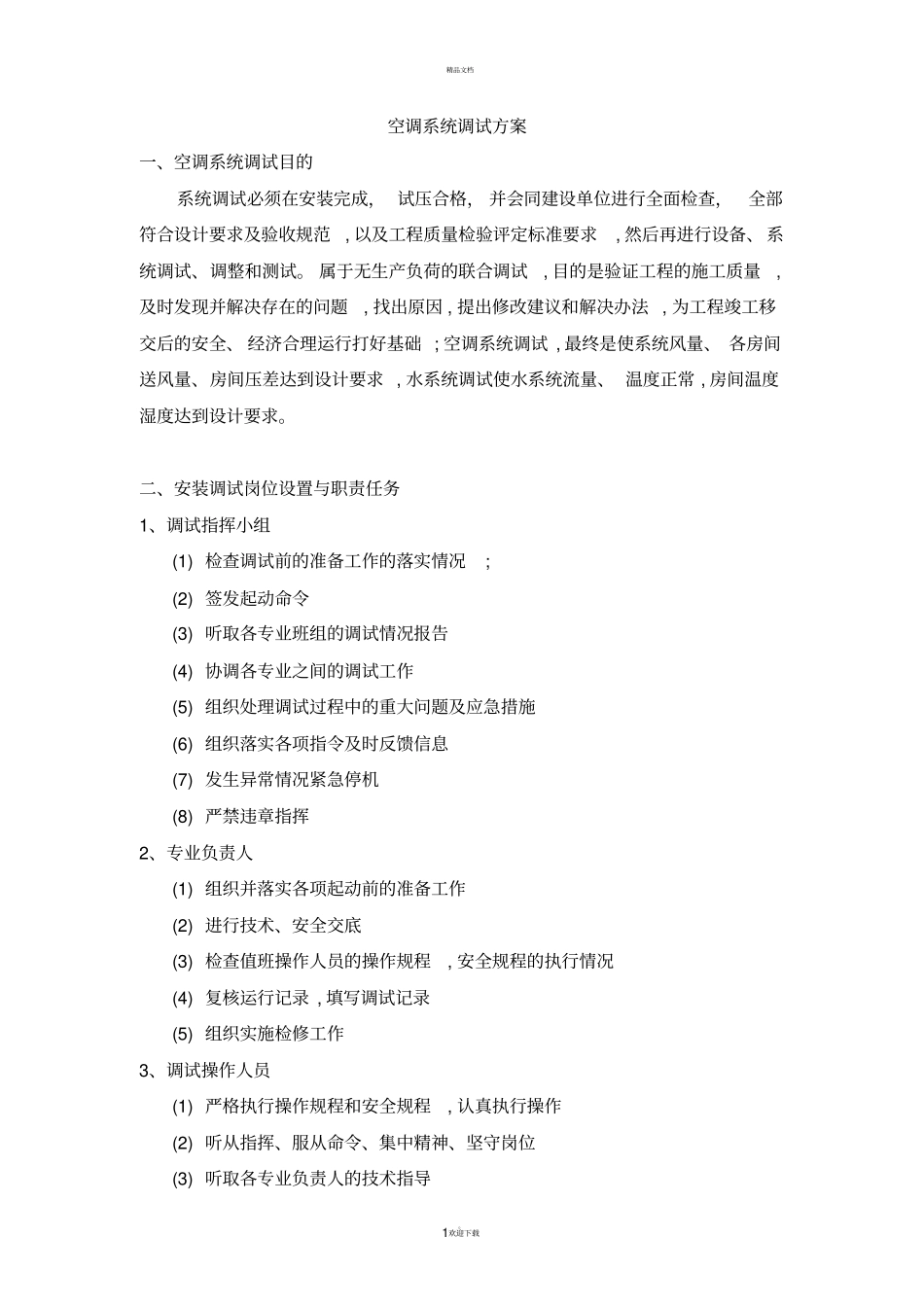

1欢迎下载空调系统调试方案一、空调系统调试目的系统调试必须在安装完成,试压合格,并会同建设单位进行全面检查,全部符合设计要求及验收规范,以及工程质量检验评定标准要求,然后再进行设备、系统调试、调整和测试
属于无生产负荷的联合调试,目的是验证工程的施工质量,及时发现并解决存在的问题,找出原因,提出修改建议和解决办法,为工程竣工移交后的安全、经济合理运行打好基础;空调系统调试,最终是使系统风量、各房间送风量、房间压差达到设计要求,水系统调试使水系统流量、温度正常,房间温度湿度达到设计要求
二、安装调试岗位设置与职责任务1、调试指挥小组(1)检查调试前的准备工作的落实情况;(2)签发起动命令(3)听取各专业班组的调试情况报告(4)协调各专业之间的调试工作(5)组织处理调试过程中的重大问题及应急措施(6)组织落实各项指令及时反馈信息(7)发生异常情况紧急停机(8)严禁违章指挥2、专业负责人(1)组织并落实各项起动前的准备工作(2)进行技术、安全交底(3)检查值班操作人员的操作规程,安全规程的执行情况(4)复核运行记录,填写调试记录(5)组织实施检修工作3、调试操作人员(1)严格执行操作规程和安全规程,认真执行操作(2)听从指挥、服从命令、集中精神、坚守岗位(3)听取各专业负责人的技术指导精品文档
2欢迎下载(4)严禁违规、违章操作4、调试值班人员(1)监视设备运行情况,发现问题及时向专业负责人汇报(2)交班人员必须向接班人员详细介绍运行情况并移交运行记录,交班完成方可离去(3)在专业负责人的指导下实施运行中的调整、检修
(4)如实、全面、准确、清晰的填写调试值班记录三、空调系统调试的工作1
测定空调设备风量(包括送风、回风和新风)、余压及风机转速,平衡各风口风量;测定盘管冷(热)水流量并做水量平衡调整2
测定制冷及热源设备工质运行压力、温度和冷(热)水压力、温度及流量3
