172第18章资源配置针对本工程特点,根据施工技术总体规划原则及施工总进度安排,合理配置施工资源,实施施工资源的动态管理,使本工程经济、技术达到最优
根据上述原则进行本工程的施工资源配置如下:一、主要施工设备表1
劳动力计划表附表一:拟投入本合同工程的主要施工设备表拟投入本合同工程的主要施工设备表设备名称型号及规格数量制造厂商购置年份已使用台时检修情况现在何处进场时间一
租赁设备装载机2
0m33中国柳州2010150良好现在成都开工前推土机2
0m33中国柳州2010150良好现在成都开工前反铲挖掘机1
2m36中国柳州2010120良好现在成都开工前自卸汽车8T20中国成都2010158良好现在成都开工前混凝土搅拌机JD3502中国成都201015良好现在成都开工前砂浆搅拌机HJ-2002中国德阳20113
5良好现在成都开工前插入振捣器2
2KW10中国成都20112
5良好现在成都开工前平板振动器2
2KW6中国成都20102
2良好现在成都开工前潜水泵QBH-5010中国成都20112
2良好现在成都开工前蛙式打夯机HW1506中国成都20102

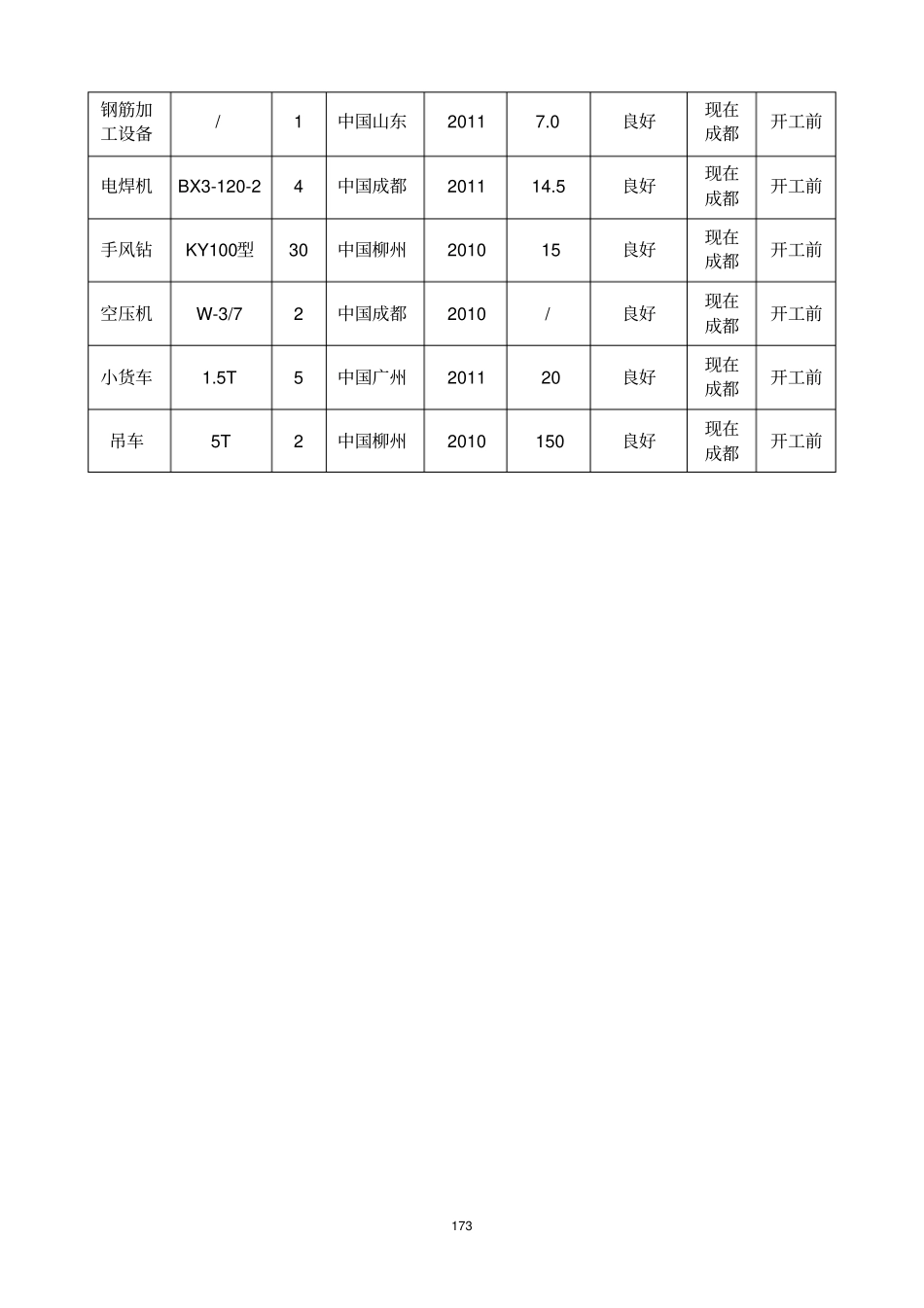

8良好现在成都开工前发电机GF752中国成都201075良好现在成都开工前173钢筋加工设备/1中国山东20117
0良好现在成都开工前电焊机BX3-120-24中国成都201114
5良好现在成都开工前手风钻KY100型30中国柳州201015良好现在成都开工前空压机W-3/72中国成都2010/良好现在成都开工前小货车1
