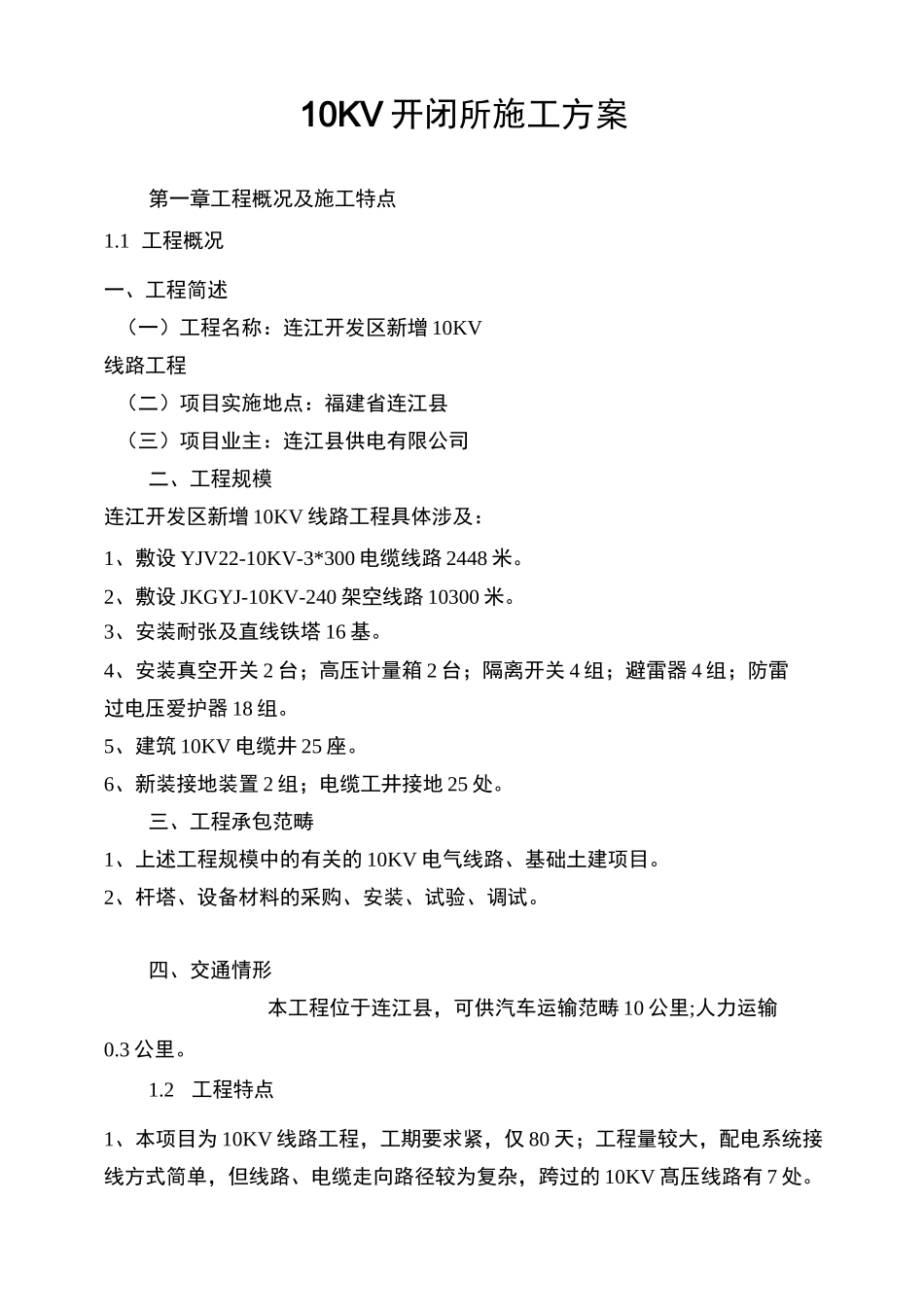

10KV开闭所施工方案第一章工程概况及施工特点1
1工程概况一、工程简述(一)工程名称:连江开发区新增10KV线路工程(二)项目实施地点:福建省连江县(三)项目业主:连江县供电有限公司二、工程规模连江开发区新增10KV线路工程具体涉及:1、敷设YJV22-10KV-3*300电缆线路2448米
2、敷设JKGYJ-10KV-240架空线路10300米
3、安装耐张及直线铁塔16基
4、安装真空开关2台;高压计量箱2台;隔离开关4组;避雷器4组;防雷过电压爱护器18组
5、建筑10KV电缆井25座
6、新装接地装置2组;电缆工井接地25处
三、工程承包范畴1、上述工程规模中的有关的10KV电气线路、基础土建项目
2、杆塔、设备材料的采购、安装、试验、调试
四、交通情形本工程位于连江县,可供汽车运输范畴10公里;人力运输0
2工程特点1、本项目为10KV线路工程,工期要求紧,仅80天;工程量较大,配电系统接线方式简单,但线路、电缆走向路径较为复杂,跨过的10KV髙压线路有7处

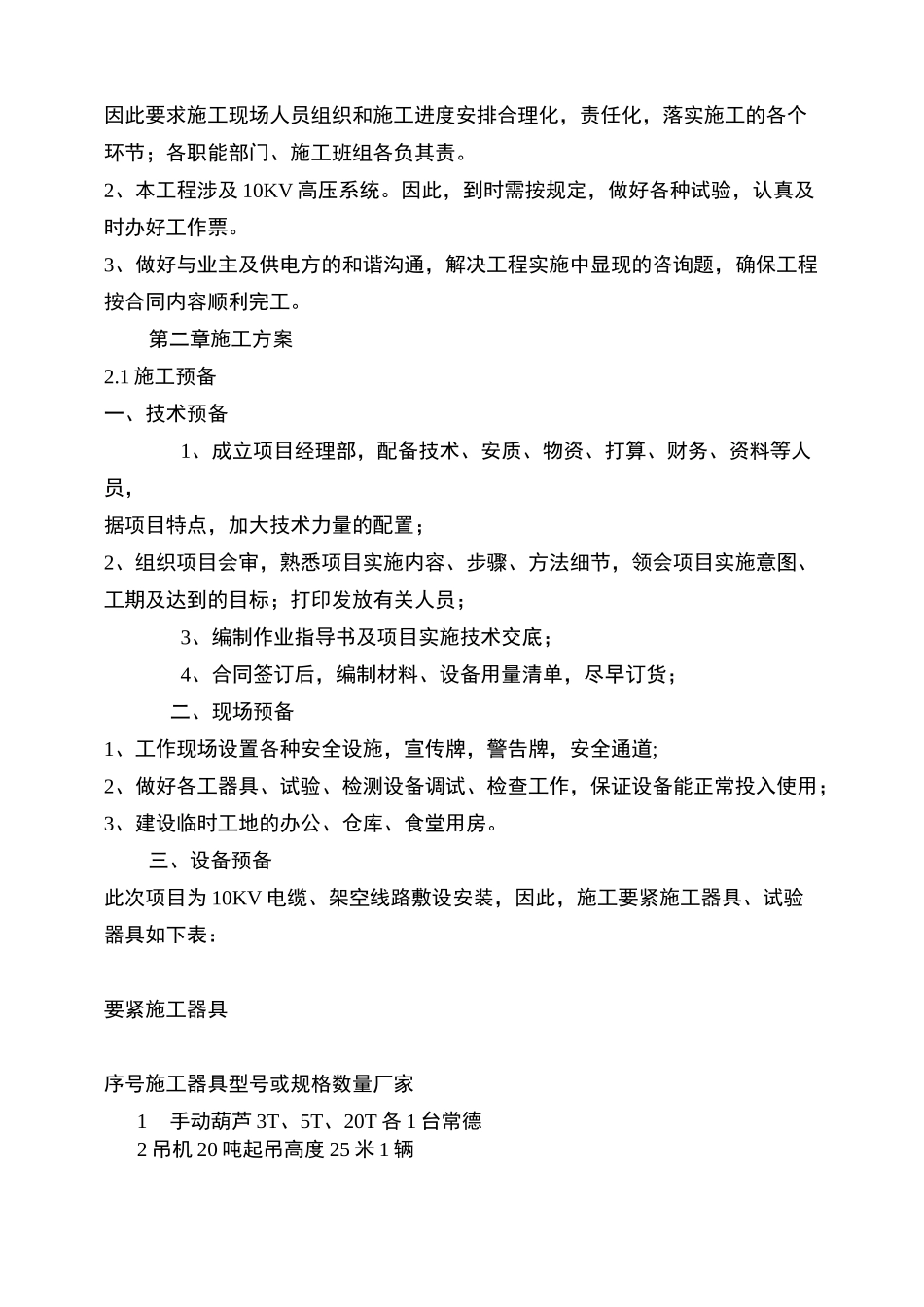

因此要求施工现场人员组织和施工进度安排合理化,责任化,落实施工的各个环节;各职能部门、施工班组各负其责
2、本工程涉及10KV高压系统
因此,到时需按规定,做好各种试验,认真及时办好工作票
3、做好与业主及供电方的和谐沟通,解决工程实施中显现的咨询题,确保工程按合同内容顺利完工
第二章施工方案2

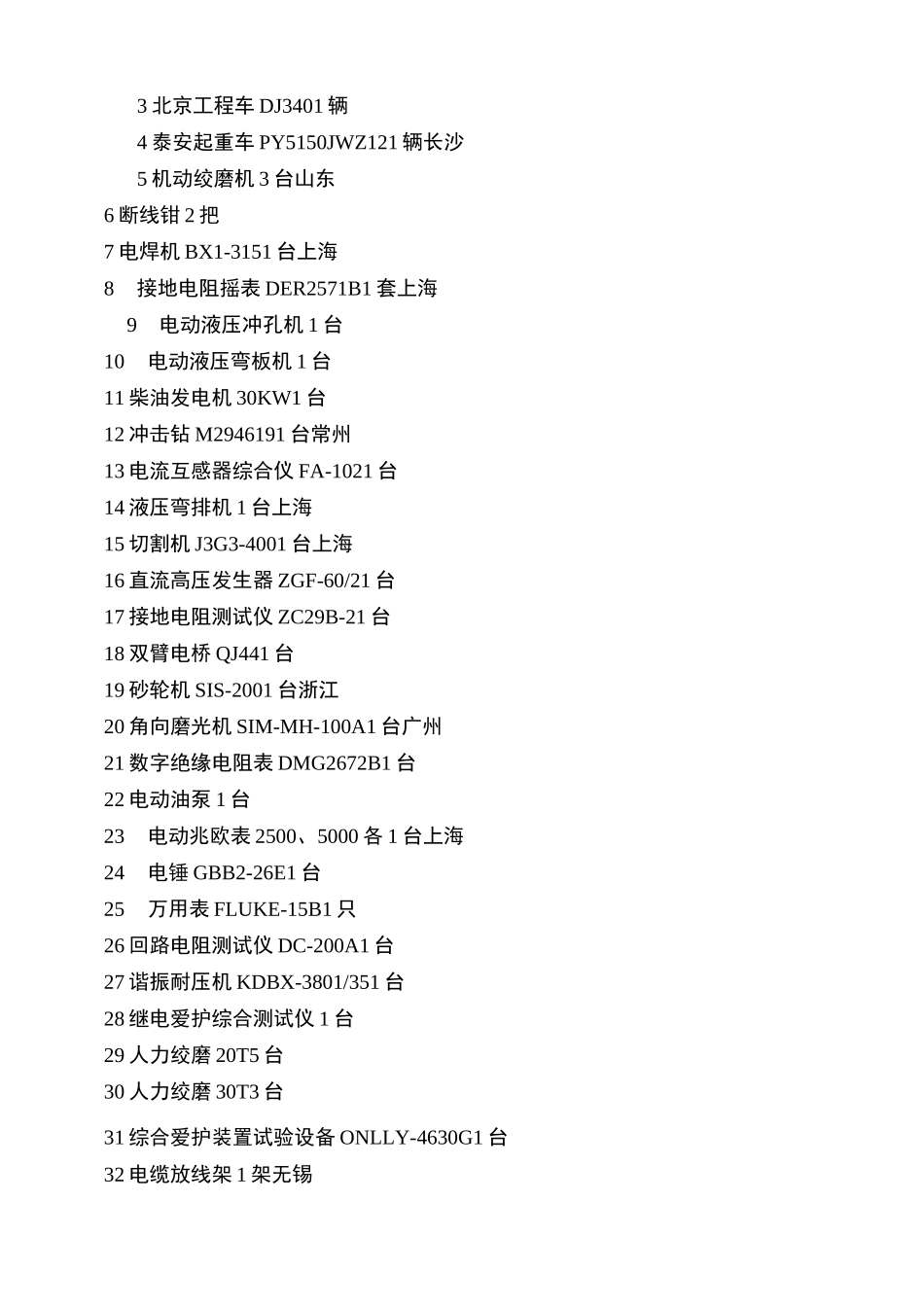

1施工预备一、技术预备1、成立项目经理部,配备技术、安质、物资、打算、财务、资料等人员,据项目特点,加大技术力量的配置;2、组织项目会审,熟悉项目实施内容、步骤、方法细节,领会项目实施意图、工期及达到的目标;打印发放有关人员;3、编制作业指导书及项目实施技术交底;4、合同签订后,编制材料、设备用量清单,尽早订货;二、现场预备1、工作现场设置各种安全设施,宣传牌,警告牌,安全通道;2、做好各工器具、试验
