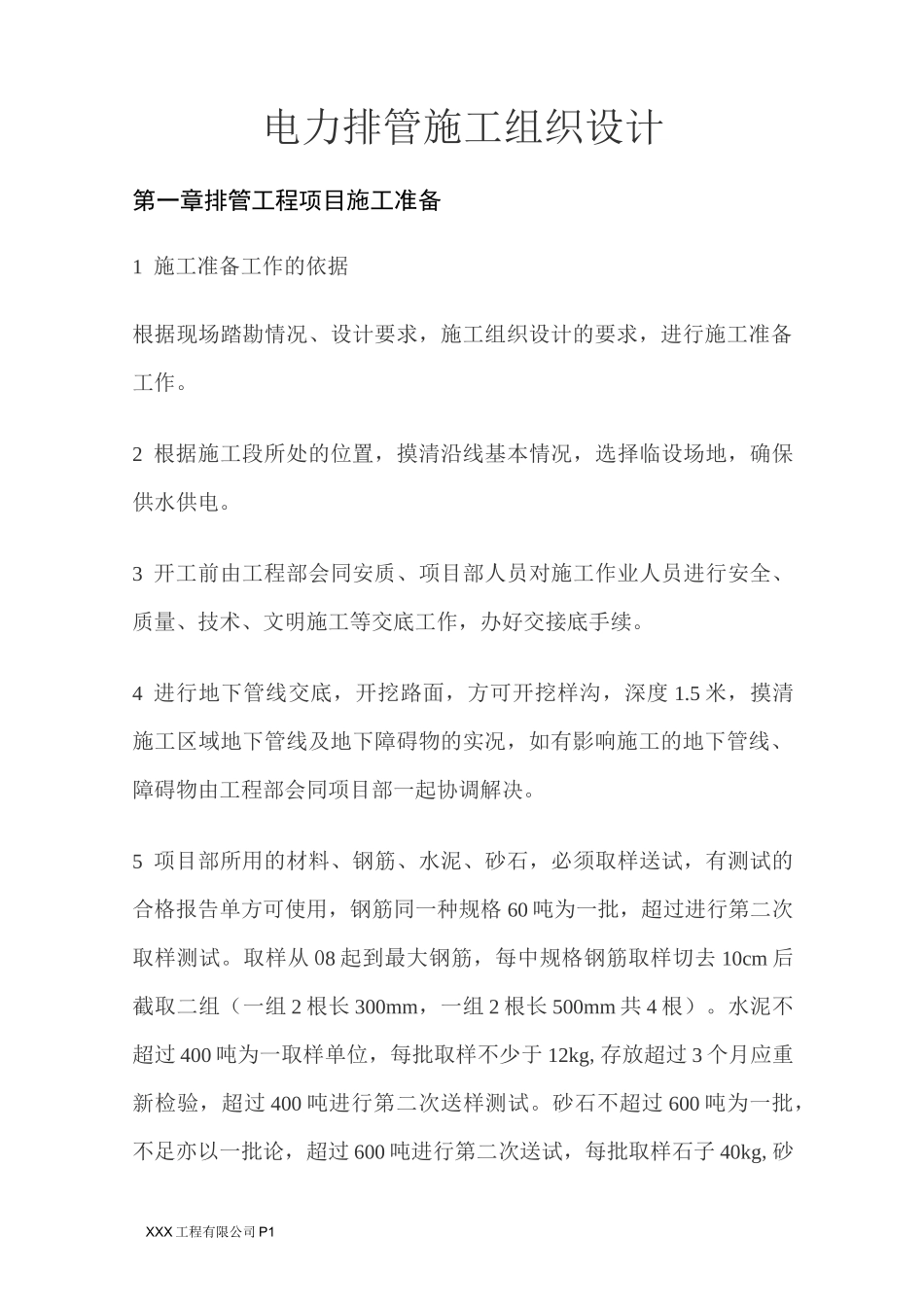

XXX工程有限公司P1电力排管施工组织设计第一章排管工程项目施工准备1施工准备工作的依据根据现场踏勘情况、设计要求,施工组织设计的要求,进行施工准备工作
2根据施工段所处的位置,摸清沿线基本情况,选择临设场地,确保供水供电
3开工前由工程部会同安质、项目部人员对施工作业人员进行安全、质量、技术、文明施工等交底工作,办好交接底手续
4进行地下管线交底,开挖路面,方可开挖样沟,深度1
5米,摸清施工区域地下管线及地下障碍物的实况,如有影响施工的地下管线、障碍物由工程部会同项目部一起协调解决
5项目部所用的材料、钢筋、水泥、砂石,必须取样送试,有测试的合格报告单方可使用,钢筋同一种规格60吨为一批,超过进行第二次取样测试
取样从08起到最大钢筋,每中规格钢筋取样切去10cm后截取二组(一组2根长300mm,一组2根长500mm共4根)
水泥不超过400吨为一取样单位,每批取样不少于12kg,存放超过3个月应重新检验,超过400吨进行第二次送样测试
砂石不超过600吨为一批,不足亦以一批论,超过600吨进行第二次送试,每批取样石子40kg,砂XXX工程有限公司P2为15kg

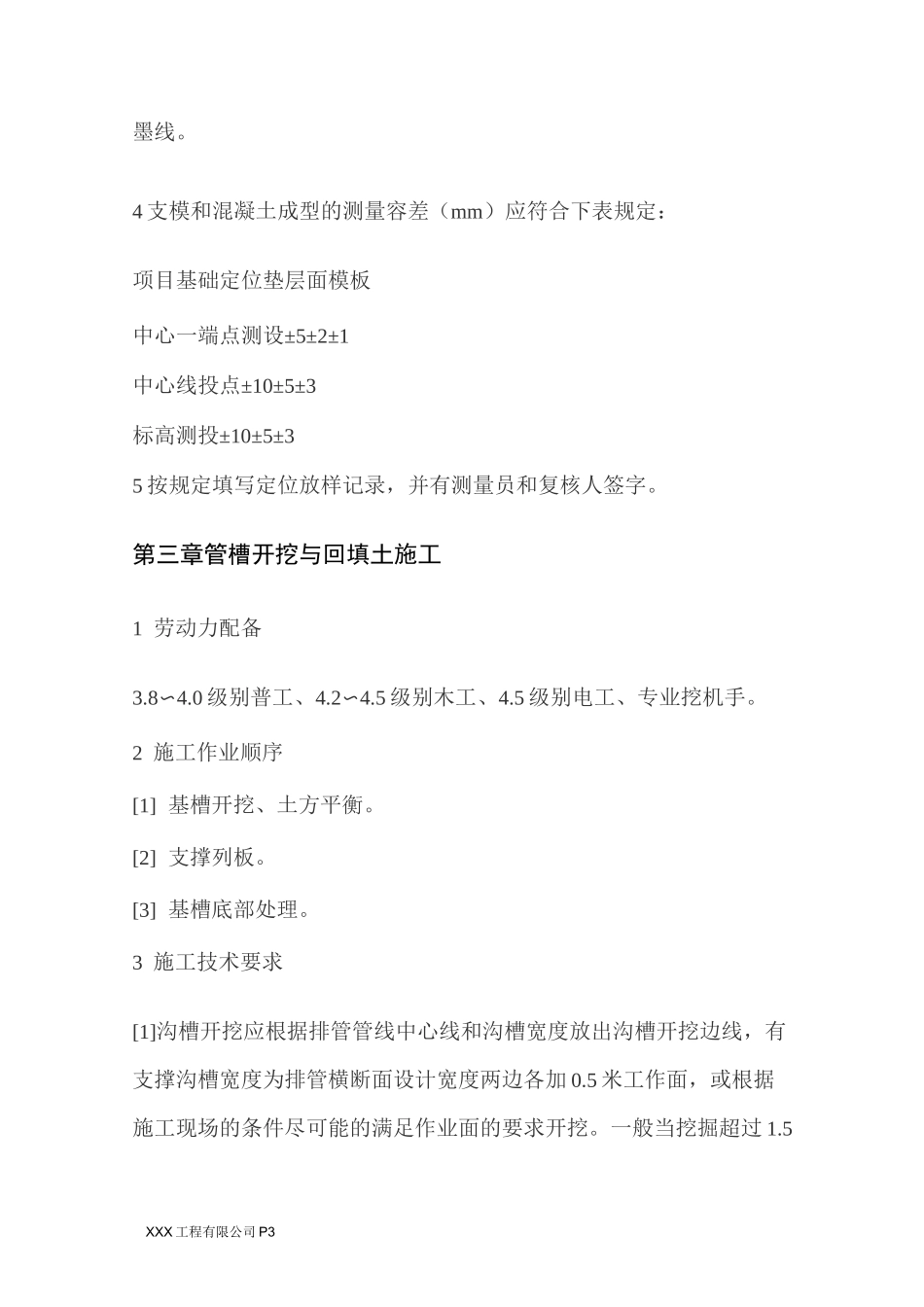

对排管管材凭质保单进仓领用
砼试块取样1次1组3块试块,规格为150x150x150,试块取样分别为1座工井为2组(底板、墙顶板各1组),排管每2座工井之间一段排管取2组
第二章排管工程定位放样1人员配备测量员、施工员、质量员、4
5级别以上本工种人员
2内容[1]排管中心线定位
[2]基坑抄平
[3]垫层中心投点的抄平
[4]支模和浇筑混凝土的测量
3要求[1]采用平行线法进行排管放样,测法是先找出道路中心线,再用经纬仪测设直角,根据设计给定的排管中心线同道路中心线的关系,测定排管中心线

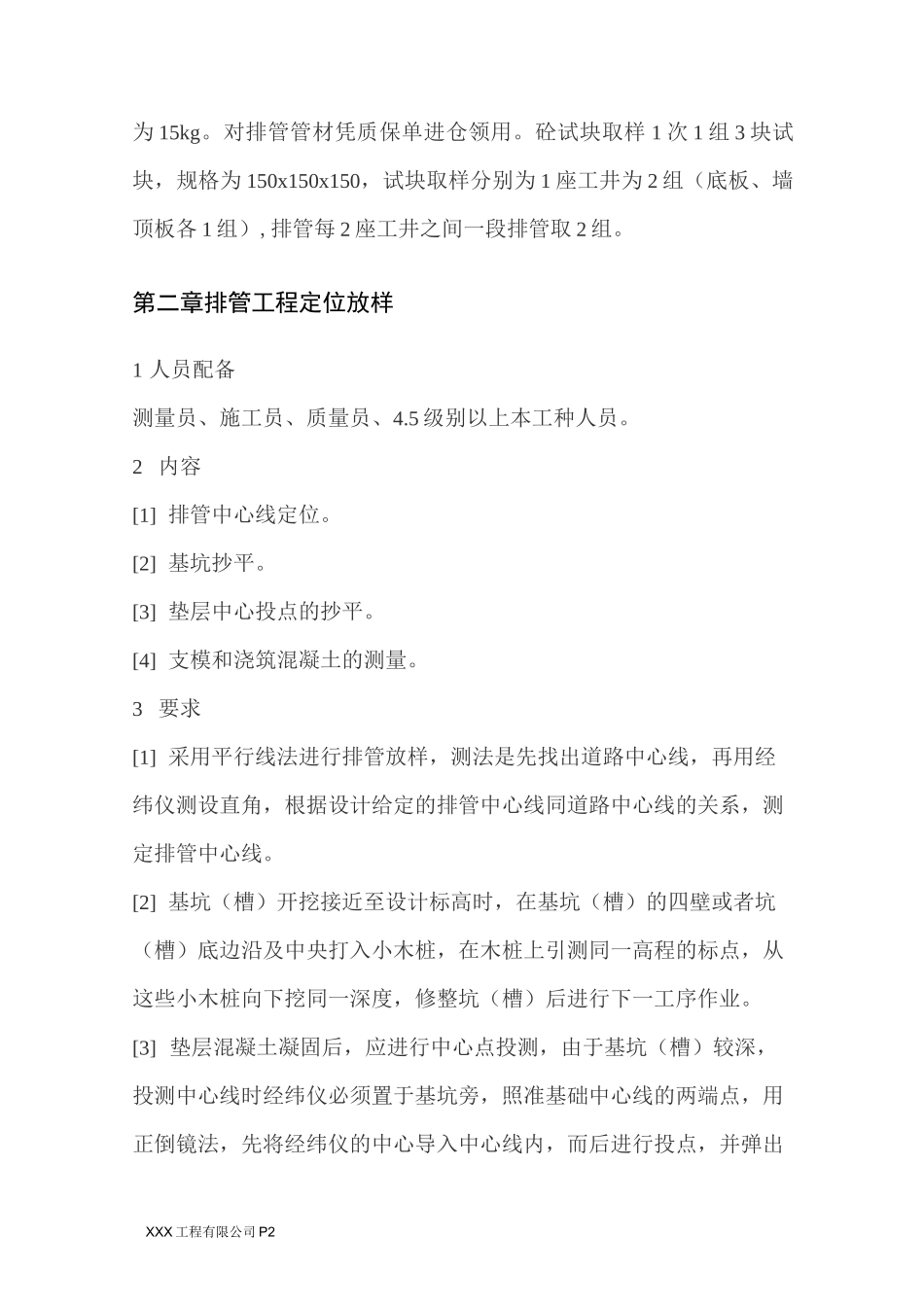

[2]基坑(槽)开挖接近至设计标高时,在基坑(槽)的四壁或者坑(槽)底边沿及中央打入小木桩,在木桩上引测同一高程的标点,从
