施工方案一、编制依据:1.宁夏捷美丰友化工有限公司锅炉烟气氨法脱硫装置分包工程脱硫塔施工蓝图2
本工程的施工组织设计;3、建筑施工手册(第三版);4、国家现行的施工及验收规范、规程;;5、建筑施工现场检查手册等
6、建设部《建筑施工安全检查标准》(JGJ59-99);7、公司内部《质量手册》和《程序文件》
二、工程概况:1、工程名称:宁夏捷美丰友化工有限公司锅炉烟气氨法脱硫装置分包工程脱硫塔施工2、建设地点:宁夏银川市宁东能源化工基地宁夏捷美丰友化工有限公司施工现场3、工程质量:合格4、工期:按合同约定三、施工准备()技术准备滑模施工前必须根据图纸及专项滑模施工方案进行详尽的技术交底,按不同班组、不同工种及岗位进行认真的岗前培训,让参加作业的人员明确本岗位应完成的任务、必须达到的质量标准以及与其它工种配合的方式
()材料准备根据滑模施工方案、施工图纸,提出滑模装置所需的设备、工具、材料计划并按时间要求紧场,进行制作、组装
水泥、砂、石子、钢筋等工程用料按计划进场备齐,进行各种原材料的检验和试验
试验室根据现场材料通过试验预配,以确定混凝土配合比

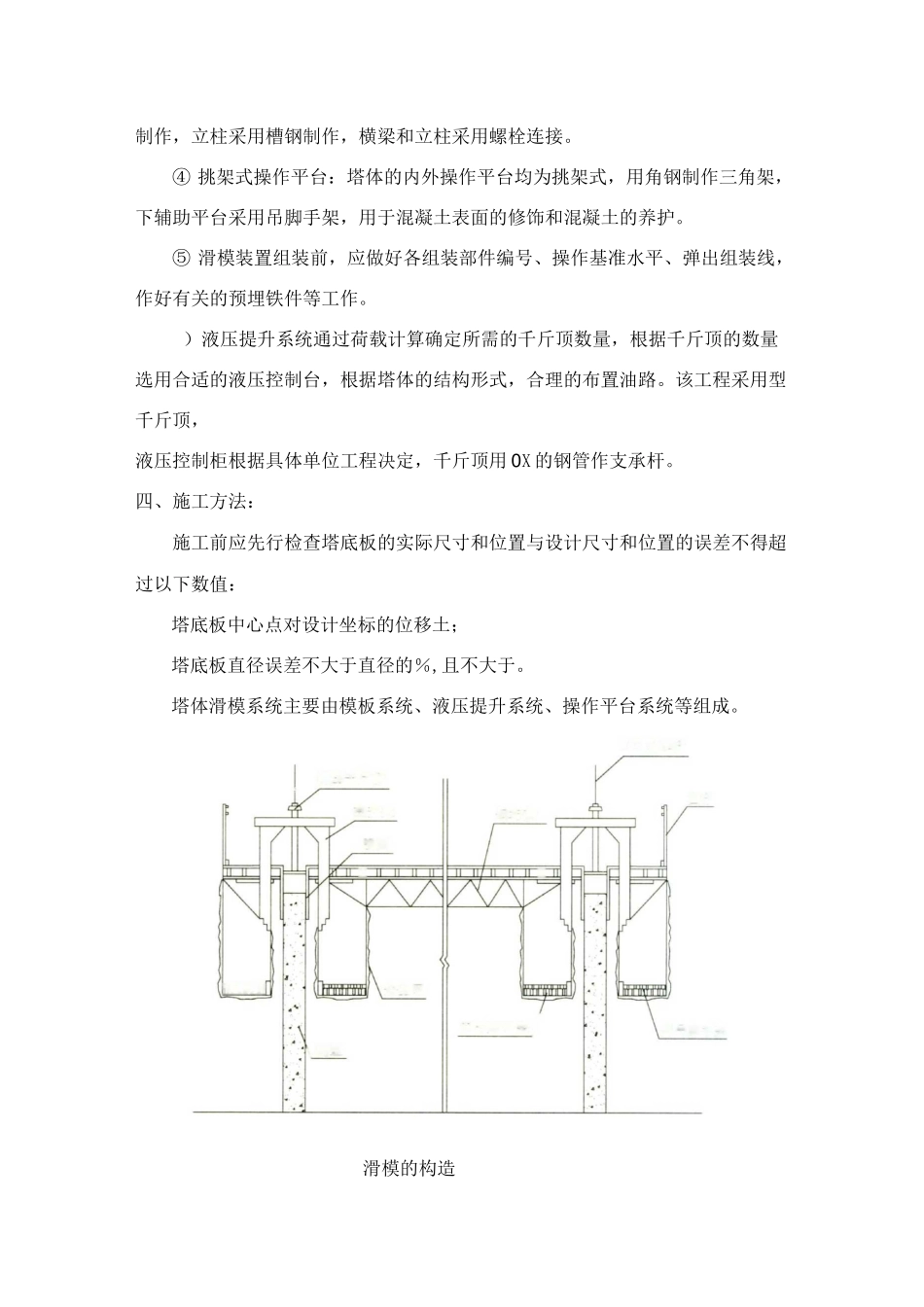

()施工机具模板及操作平台系统:钢模板()、槽钢制作的围圈、单横梁双立柱式“门”字型提升架横梁采用双排槽钢制作,立柱采用槽钢制作、挑架式操作平台、钢拉杆及中心环
液压提升系统:液压控制台、液压控制柜、千斤顶、支承杆
千斤顶主要采用型,采用ex的钢管作支承杆支撑杆件间距
液压千斤顶的行程试验及调整:为了保证滑模的同步性,使用的千斤顶应调整其行程,使其在相同荷载作用下行程差不大于
试验方式如下:千斤顶处于下死点位置,在吊篮中对称放置砝码,使砝码与吊篮的总重量为(额定起重量),并用高度尺测量此时的高度,然后启动液压控制台,使被测千斤顶带着吊篮均匀地上升到上死点,接着用手控回油,用高度尺测量此时新高度
千斤顶行程为与之差值,每个千斤顶测定次
