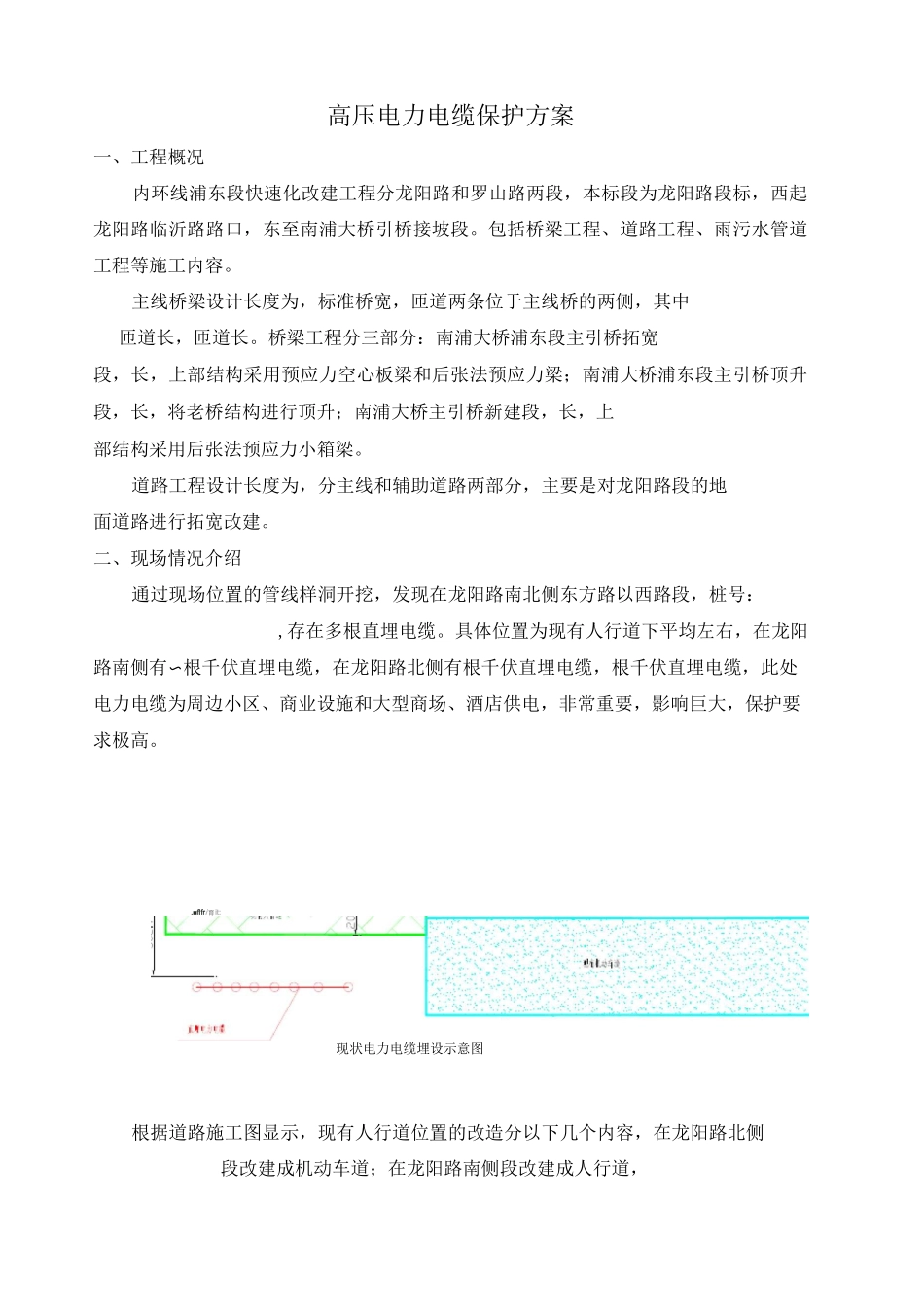

高压电力电缆保护方案一、工程概况内环线浦东段快速化改建工程分龙阳路和罗山路两段,本标段为龙阳路段标,西起龙阳路临沂路路口,东至南浦大桥引桥接坡段
包括桥梁工程、道路工程、雨污水管道工程等施工内容
主线桥梁设计长度为,标准桥宽,匝道两条位于主线桥的两侧,其中匝道长,匝道长
桥梁工程分三部分:南浦大桥浦东段主引桥拓宽段,长,上部结构采用预应力空心板梁和后张法预应力梁;南浦大桥浦东段主引桥顶升段,长,将老桥结构进行顶升;南浦大桥主引桥新建段,长,上部结构采用后张法预应力小箱梁
道路工程设计长度为,分主线和辅助道路两部分,主要是对龙阳路段的地面道路进行拓宽改建
二、现场情况介绍通过现场位置的管线样洞开挖,发现在龙阳路南北侧东方路以西路段,桩号:,存在多根直埋电缆
具体位置为现有人行道下平均左右,在龙阳路南侧有〜根千伏直埋电缆,在龙阳路北侧有根千伏直埋电缆,根千伏直埋电缆,此处电力电缆为周边小区、商业设施和大型商场、酒店供电,非常重要,影响巨大,保护要求极高

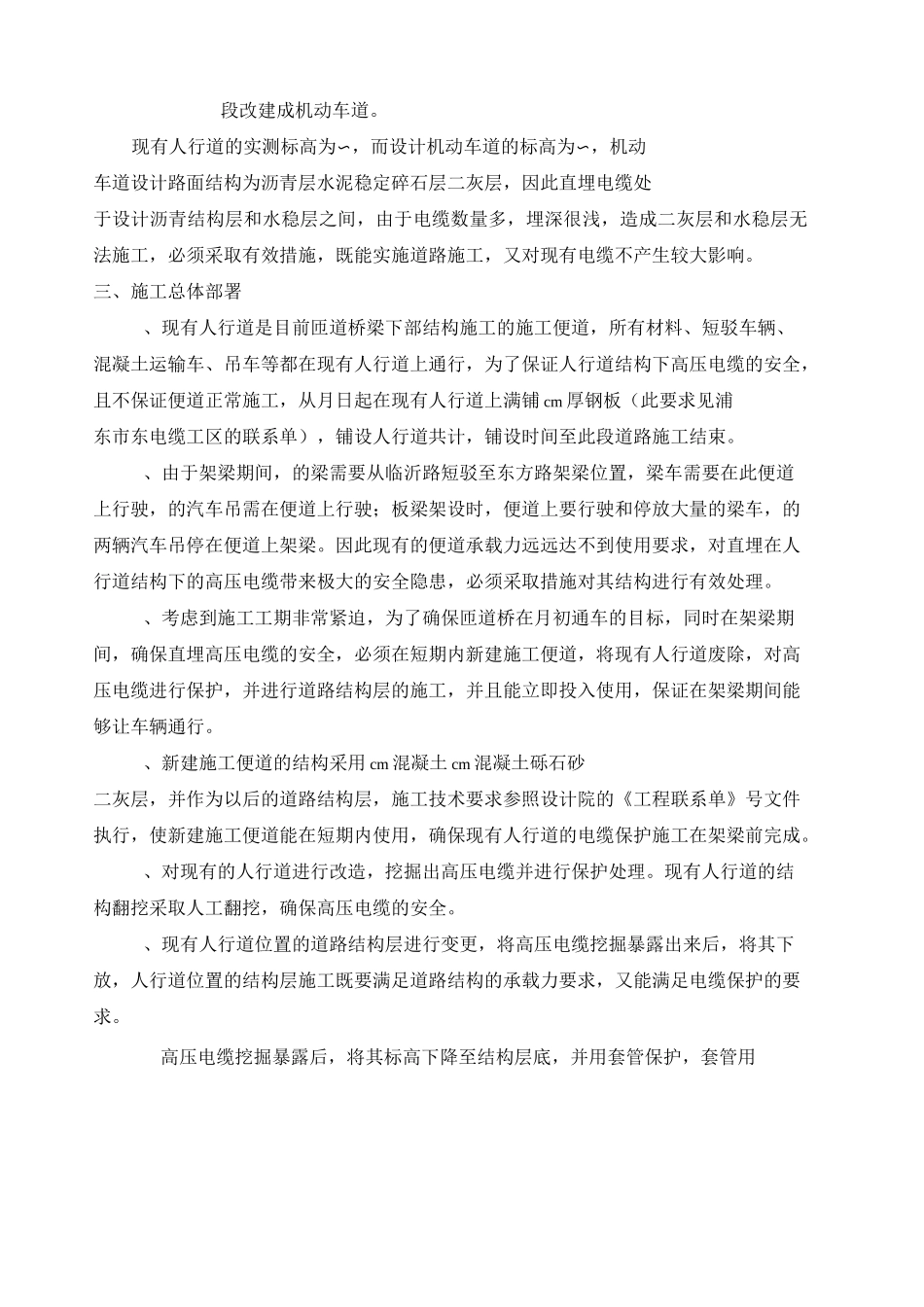

■flfri育it:现状电力电缆埋设示意图根据道路施工图显示,现有人行道位置的改造分以下几个内容,在龙阳路北侧段改建成机动车道;在龙阳路南侧段改建成人行道,段改建成机动车道
现有人行道的实测标高为〜,而设计机动车道的标高为〜,机动车道设计路面结构为沥青层水泥稳定碎石层二灰层,因此直埋电缆处于设计沥青结构层和水稳层之间,由于电缆数量多,埋深很浅,造成二灰层和水稳层无法施工,必须采取有效措施,既能实施道路施工,又对现有电缆不产生较大影响
三、施工总体部署、现有人行道是目前匝道桥梁下部结构施工的施工便道,所有材料、短驳车辆、混凝土运输车、吊车等都在现有人行道上通行,为了保证人行道结构下高压电缆的安全,且不保证便道正常施工,从月日起在现有人行道上满铺cm厚钢板(此要求见浦东市东电缆工区的联系单),铺设人行道共计,铺设时间至此段道路施工
