模板台车安拆方案编制:审核:批准:模板衬砌台车安拆方案一、编制依据1
技术文件⑴、XX施工图
(2)、XX矿山法开挖断面图
(3)、XX仰拱施做图纸
规范标准(1)、机械设备安装工程施工及验收通用规范(GB50231-2009)(2)、工程建设安装工程起重施工规范(HG20201-2000)(3)、现行国家、行业相关技术规范、要求、标准及青岛市地方性法规、标准等
二、适用范围本方案适用XX二衬模板台车现场安装施做
三、台车安装前准备工作台车模板运抵工地后,为了更快更好的安装好台车,提前准备好以下安装工作:1、安装场地:视台车的大小,需留出堆放及安装场地,一般需20mx20m
2、枕木和钢轨:枕木为200mmx200mmx2000mm,钢轨为43kg级重轨
3、起吊设备:10t桥式起重机或门式起重机;用于台车装配件的吊装运输工作

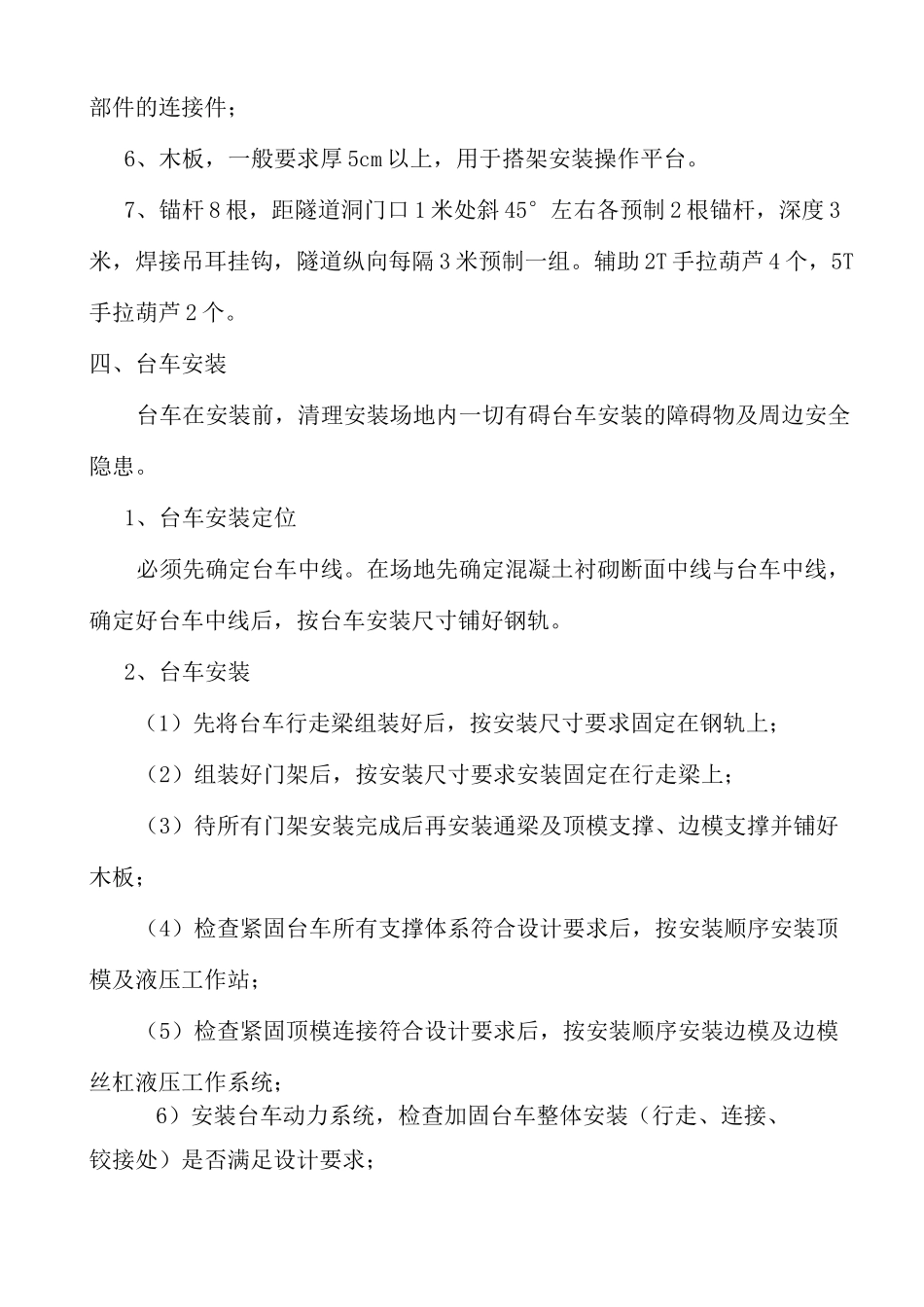

4、安装人员配制:现场技术指挥人员1名,安全员1名,安装辅助人员6-8名,进行台车安装;5、辅助设备:焊机一至二台、气割设备一套,处理台车安装过程中加固部件的连接件;6、木板,一般要求厚5cm以上,用于搭架安装操作平台
7、锚杆8根,距隧道洞门口1米处斜45°左右各预制2根锚杆,深度3米,焊接吊耳挂钩,隧道纵向每隔3米预制一组
辅助2T手拉葫芦4个,5T手拉葫芦2个
四、台车安装台车在安装前,清理安装场地内一切有碍台车安装的障碍物及周边安全隐患
1、台车安装定位必须先确定台车中线
在场地先确定混凝土衬砌断面中线与台车中线,确定好台车中线后,按台车安装尺寸铺好钢轨
2、台车安装(1)先将台车行走梁组装好后,按安装尺寸要求固定在钢轨上;(2)组装好门架后,按安装尺寸要求安装固定在行走梁上;(3)待所有门架安装完成后再安装通梁及顶模支撑、边模支撑并铺好木板;(4)检查紧固台车所有支撑体系符合设计要求后,按安装顺序安装顶模及液压工作站;(5)检查紧固顶模
